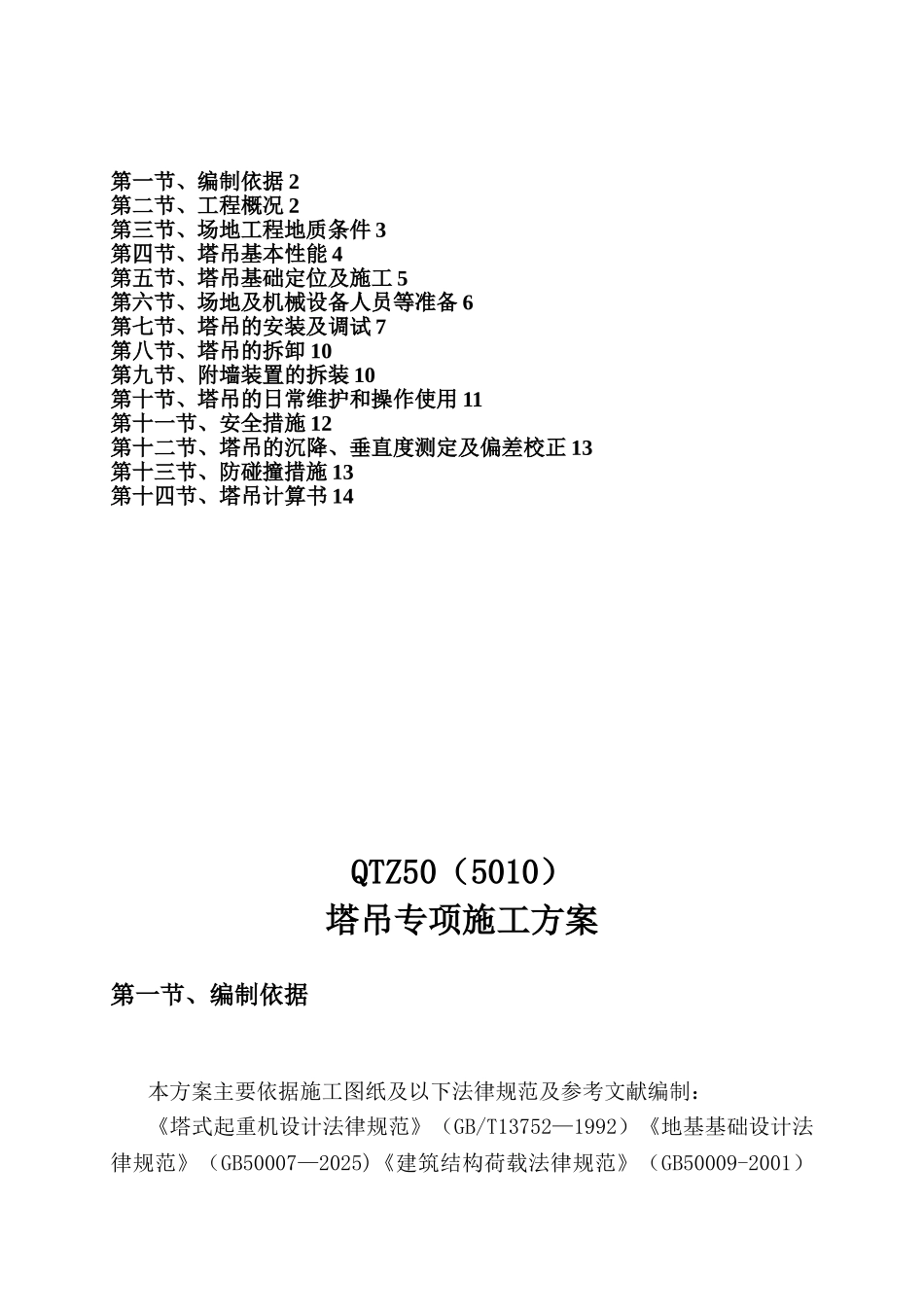

第一节、编制依据 2第二节、工程概况 2第三节、场地工程地质条件 3第四节、塔吊基本性能 4第五节、塔吊基础定位及施工 5第六节、场地及机械设备人员等准备 6第七节、塔吊的安装及调试 7第八节、塔吊的拆卸 10第九节、附墙装置的拆装 10第十节、塔吊的日常维护和操作使用 11第十一节、安全措施 12第十二节、塔吊的沉降、垂直度测定及偏差校正 13第十三节、防碰撞措施 13第十四节、塔吊计算书 14QTZ50(5010)塔吊专项施工方案第一节、编制依据本方案主要依据施工图纸及以下法律规范及参考文献编制:《塔式起重机设计法律规范》(GB/T13752—1992)《地基基础设计法律规范》(GB50007—2025)《建筑结构荷载法律规范》(GB50009-2001)《建筑安全检查标准》 (JGJ59—99)《混凝土结构设计法律规范》(GB50010—2025)1、勘察院 2025 年 8 月提供的勘察报告勘察号:2025-2192、甲方提供的据施工图纸3、《塔式起重机设计法律规范》(GB/T13752—1992)《地基基础设计法律规范》(GB50007—2025)《建筑结构荷载法律规范》( GB50009-2001)《建筑安全检查标准》(JGJ59-99)《混凝土结构设计法律规范》(GB50010—2025)4、厂家提供的塔吊图纸及技术资料第二节、工程概况1 地理位置:本工程位于武清区杨村北郑庄,东侧新华路,西侧建设路,北侧南财源道
2 拟建工程概况:二标段工程包括:1﹟、10﹟~13﹟共 5 个单位工程,共计 37962 平米
均为住宅,地下 1 层,地上 16 层
底板埋深按 4
00m 考虑,采纳框剪结构

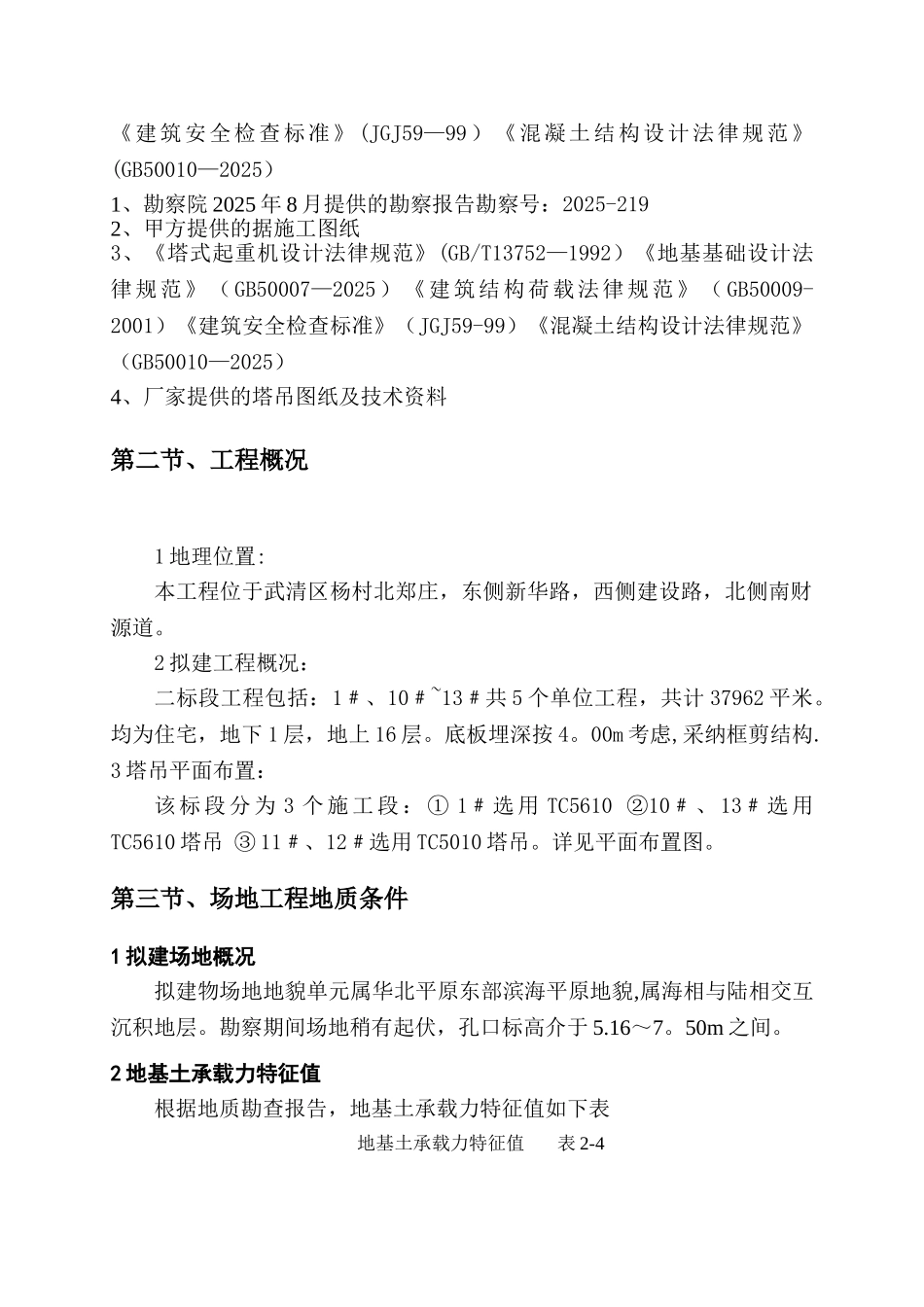

3 塔吊平面布置:该 标 段 分 为 3 个 施 工 段 : ① 1﹟ 选 用 TC5610 ②10﹟ 、 13﹟ 选 用TC5610 塔吊 ③ 11﹟、12﹟选用 TC
