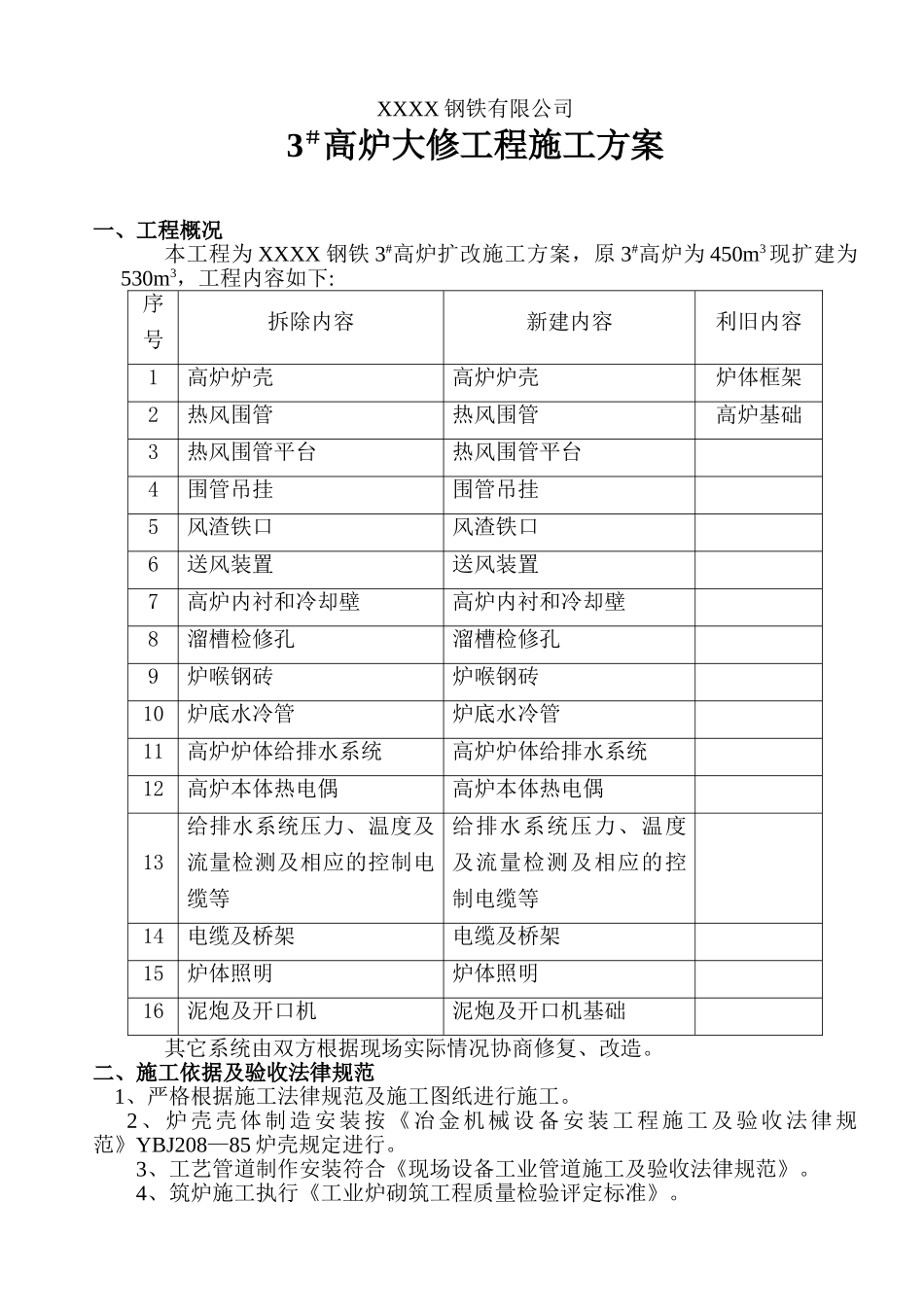

XXXX 钢铁有限公司3#高炉大修工程施工方案一、工程概况本工程为 XXXX 钢铁 3#高炉扩改施工方案,原 3#高炉为 450m3现扩建为530m3,工程内容如下:序号拆除内容新建内容利旧内容1高炉炉壳高炉炉壳炉体框架2热风围管热风围管高炉基础3热风围管平台热风围管平台4围管吊挂围管吊挂5风渣铁口风渣铁口6送风装置送风装置7高炉内衬和冷却壁高炉内衬和冷却壁8溜槽检修孔溜槽检修孔9炉喉钢砖炉喉钢砖10炉底水冷管炉底水冷管11高炉炉体给排水系统高炉炉体给排水系统12高炉本体热电偶高炉本体热电偶13给排水系统压力、温度及流量检测及相应的控制电缆等给排水系统压力、温度及流量检测及相应的控制电缆等14电缆及桥架电缆及桥架15炉体照明炉体照明16泥炮及开口机泥炮及开口机基础其它系统由双方根据现场实际情况协商修复、改造
二、施工依据及验收法律规范 1、严格根据施工法律规范及施工图纸进行施工
2、炉壳壳体制造安装按《冶金机械设备安装工程施工及验收法律规范》YBJ208—85 炉壳规定进行
3、工艺管道制作安装符合《现场设备工业管道施工及验收法律规范》
4、筑炉施工执行《工业炉砌筑工程质量检验评定标准》
5、框架、平台、梯子、栏杆制作安装严格根据《钢结构制作安装施工规程》实施
三、材料质量要求1、主材主要为 Q235 钢,应符合现行国家标准《碳素结构钢》的规定,钢材有质量证明书,各项指标应符合设计文件的要求,有异议的进行抽样检验
2、焊接材料符合现行国家标准《碳钢焊条》的规定,焊条使用 E4303,有出厂质量证明书,如有异议进行复检,合格后方可使用
3、钢结构工程连接材料(如螺栓)应有出厂质量证明书,其质量应符合设计要求和国家现行有关标准的规定

四、施工人员及机具配置1、人员配置:铆工 30 人、钳工 10 人、管工 10 人、电工 20 人、电焊工 20 人、气焊工 10人、起重工
