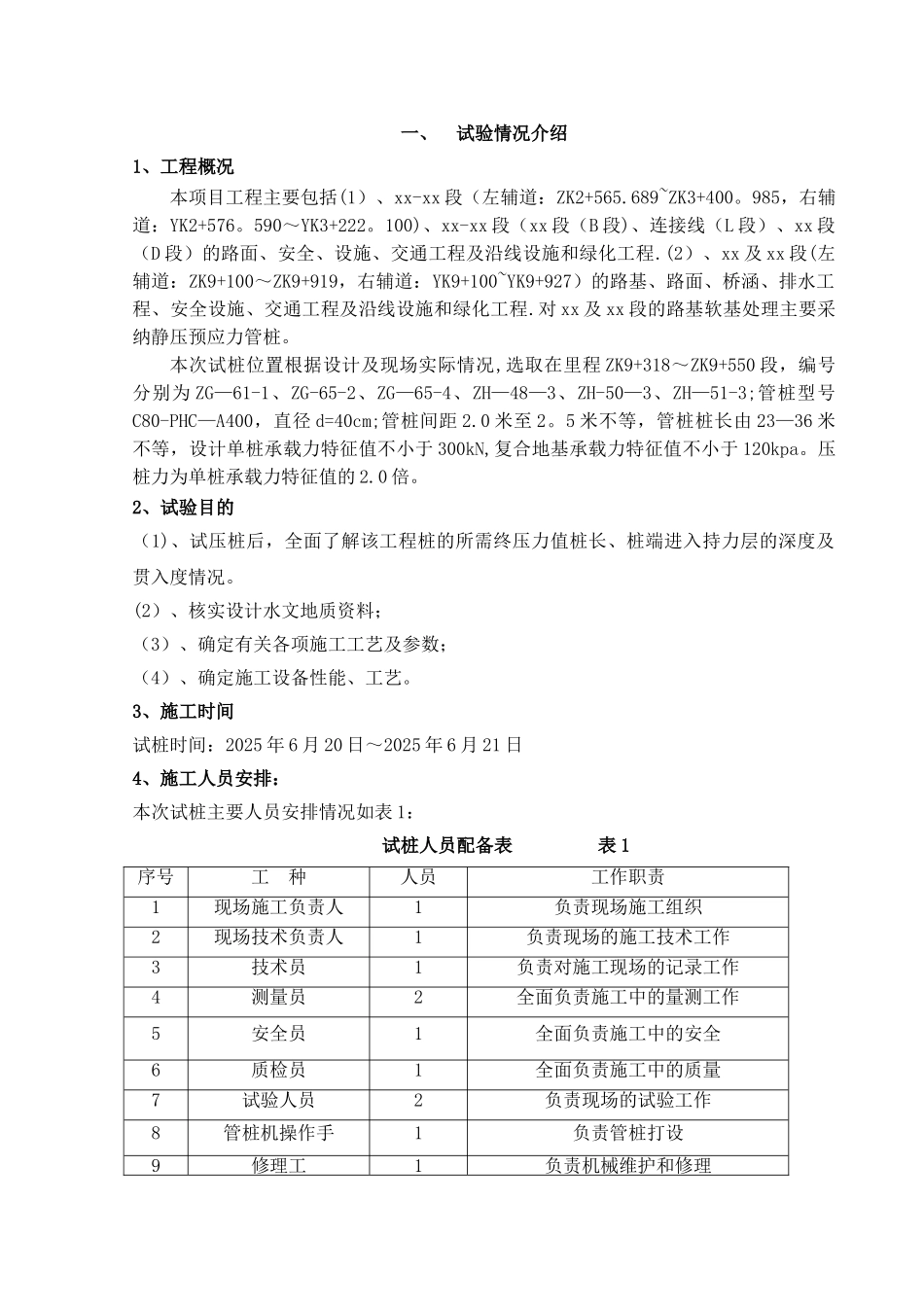

一、 试验情况介绍1、工程概况本项目工程主要包括(1)、xx-xx 段(左辅道:ZK2+565
689~ZK3+400
985,右辅道:YK2+576
590~YK3+222
100)、xx-xx 段(xx 段(B 段)、连接线(L 段)、xx 段(D 段)的路面、安全、设施、交通工程及沿线设施和绿化工程
(2)、xx 及 xx 段(左辅道:ZK9+100~ZK9+919,右辅道:YK9+100~YK9+927)的路基、路面、桥涵、排水工程、安全设施、交通工程及沿线设施和绿化工程
对 xx 及 xx 段的路基软基处理主要采纳静压预应力管桩

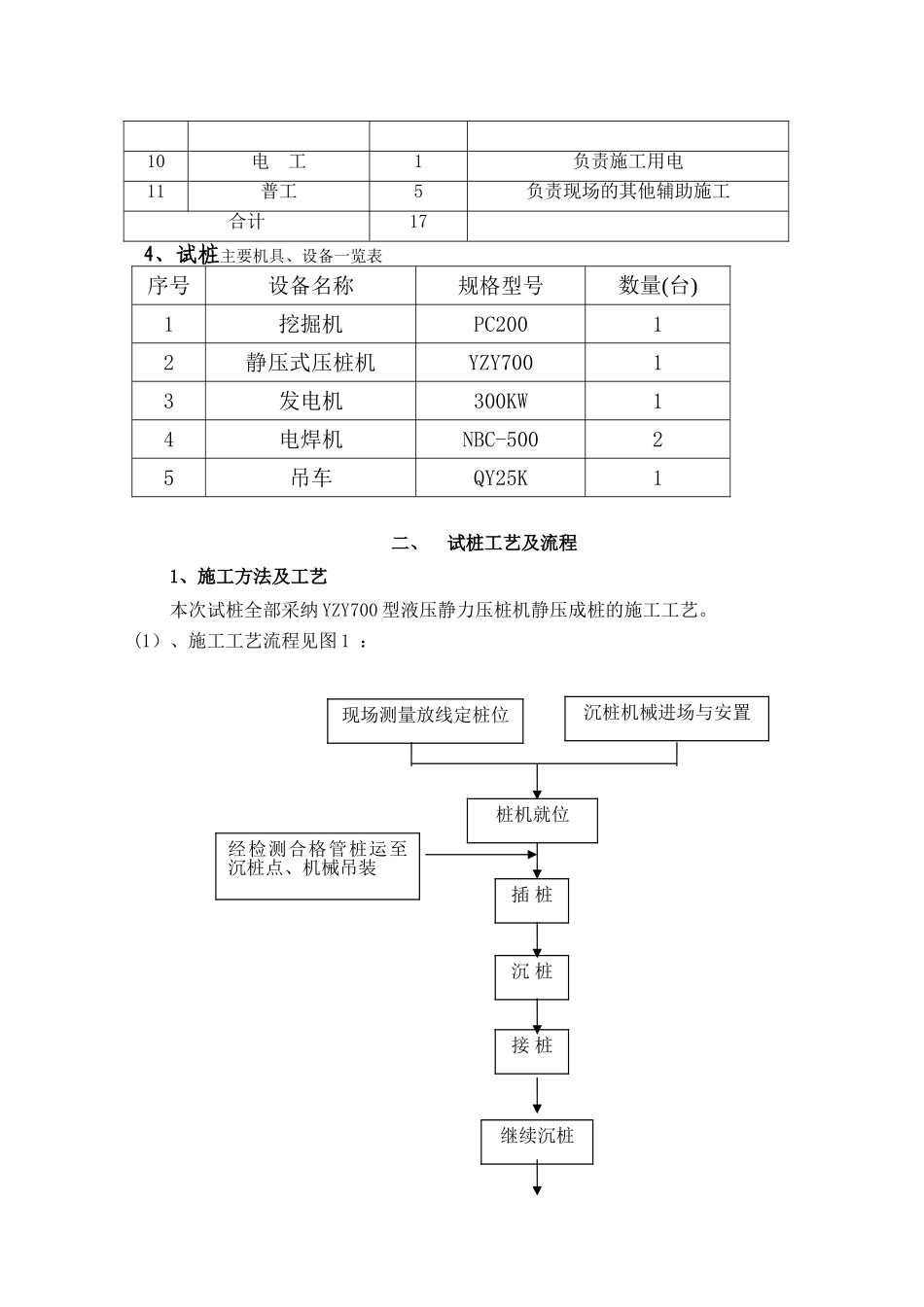

本次试桩位置根据设计及现场实际情况,选取在里程 ZK9+318~ZK9+550 段,编号分别为 ZG—61-1、ZG-65-2、ZG—65-4、ZH—48—3、ZH-50—3、ZH—51-3;管桩型号C80-PHC—A400,直径 d=40cm;管桩间距 2
0 米至 2
5 米不等,管桩桩长由 23—36 米不等,设计单桩承载力特征值不小于 300kN,复合地基承载力特征值不小于 120kpa
压桩力为单桩承载力特征值的 2
2、试验目的(1)、试压桩后,全面了解该工程桩的所需终压力值桩长、桩端进入持力层的深度及贯入度情况
(2)、核实设计水文地质资料;(3)、确定有关各项施工工艺及参数;(4)、确定施工设备性能、工艺

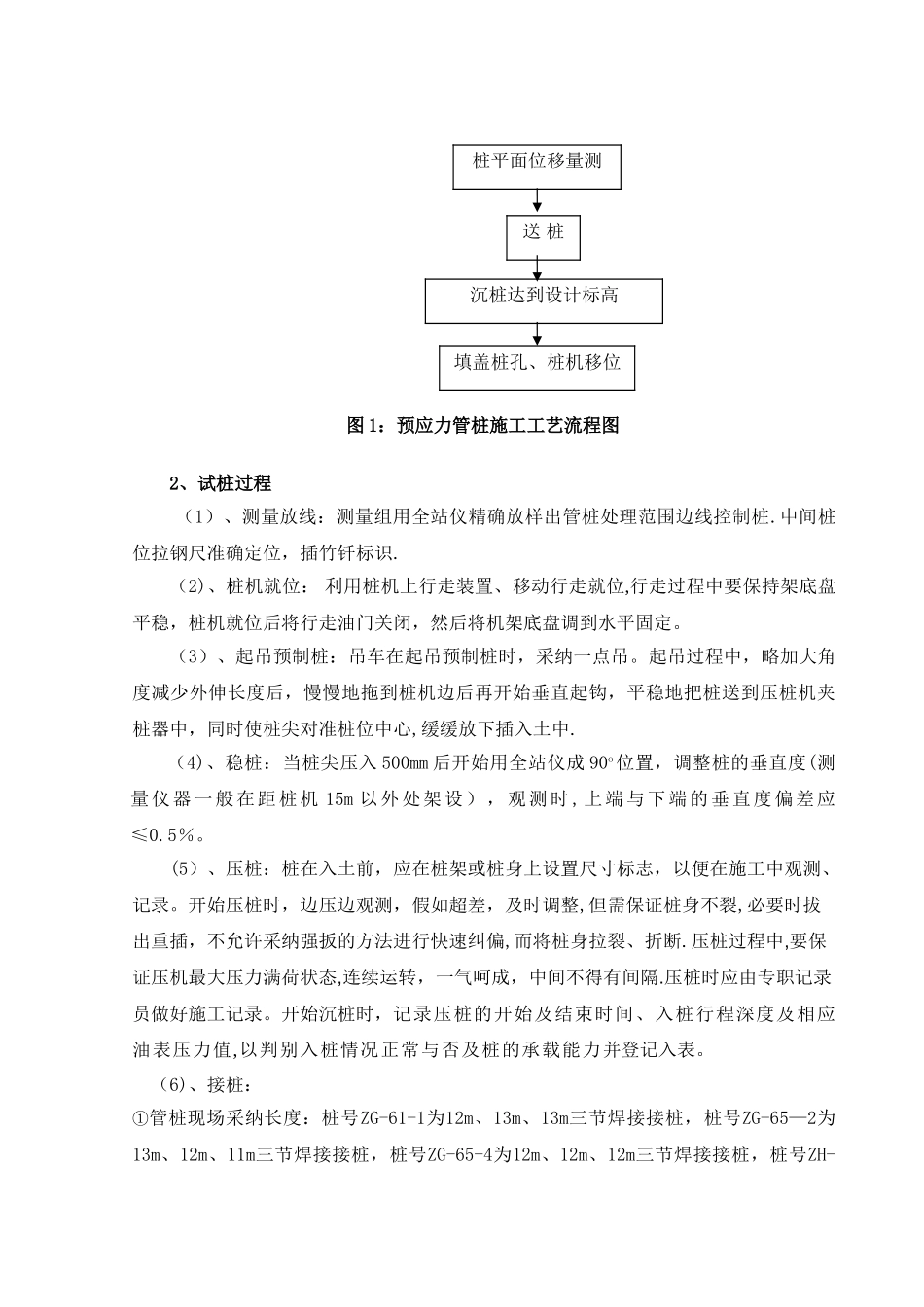

3、施工时间试桩时间:2025 年 6 月 20 日~2025 年 6 月 21 日4、施工人员安排:本次试桩主要人员安排情况如表 1:试桩人员配备表 表 1序号工 种人员工作职责1现场施工负责人1负责现场施工组织2现场技术负责人1负责现场的施工技术工作3技术员1负责对施工现场的记录工作4测量员2全面负责施工中的量测工作5安全员1全面负责施工中的安全6质检员1全面负责施工中的质量7试验人员2负责现场的试验工作8管
