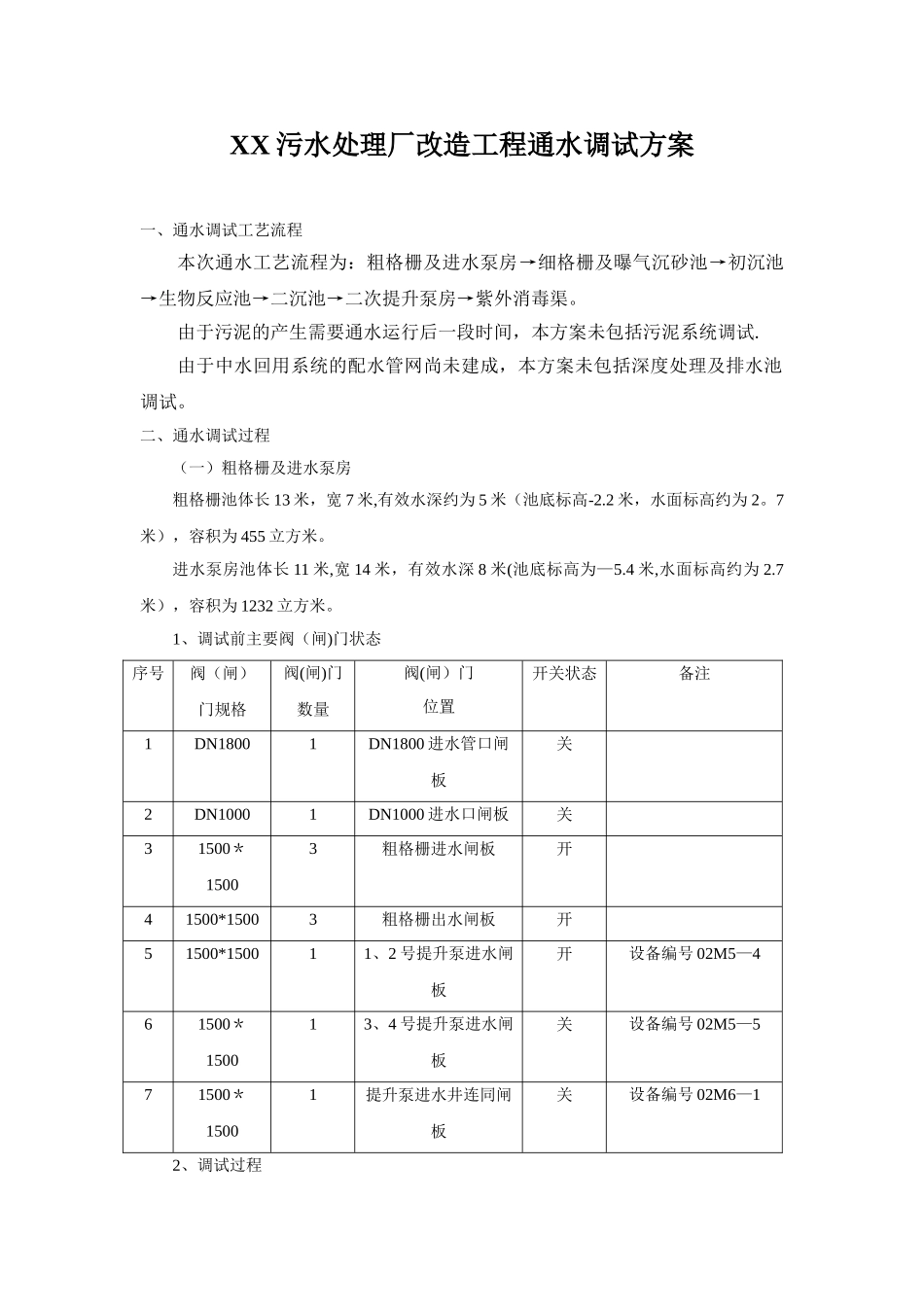

XX 污水处理厂改造工程通水调试方案一、通水调试工艺流程本次通水工艺流程为:粗格栅及进水泵房→细格栅及曝气沉砂池→初沉池→生物反应池→二沉池→二次提升泵房→紫外消毒渠
由于污泥的产生需要通水运行后一段时间,本方案未包括污泥系统调试
由于中水回用系统的配水管网尚未建成,本方案未包括深度处理及排水池调试
二、通水调试过程(一)粗格栅及进水泵房粗格栅池体长 13 米,宽 7 米,有效水深约为 5 米(池底标高-2
2 米,水面标高约为 2
7米),容积为 455 立方米
进水泵房池体长 11 米,宽 14 米,有效水深 8 米(池底标高为—5
4 米,水面标高约为 2
7米),容积为 1232 立方米

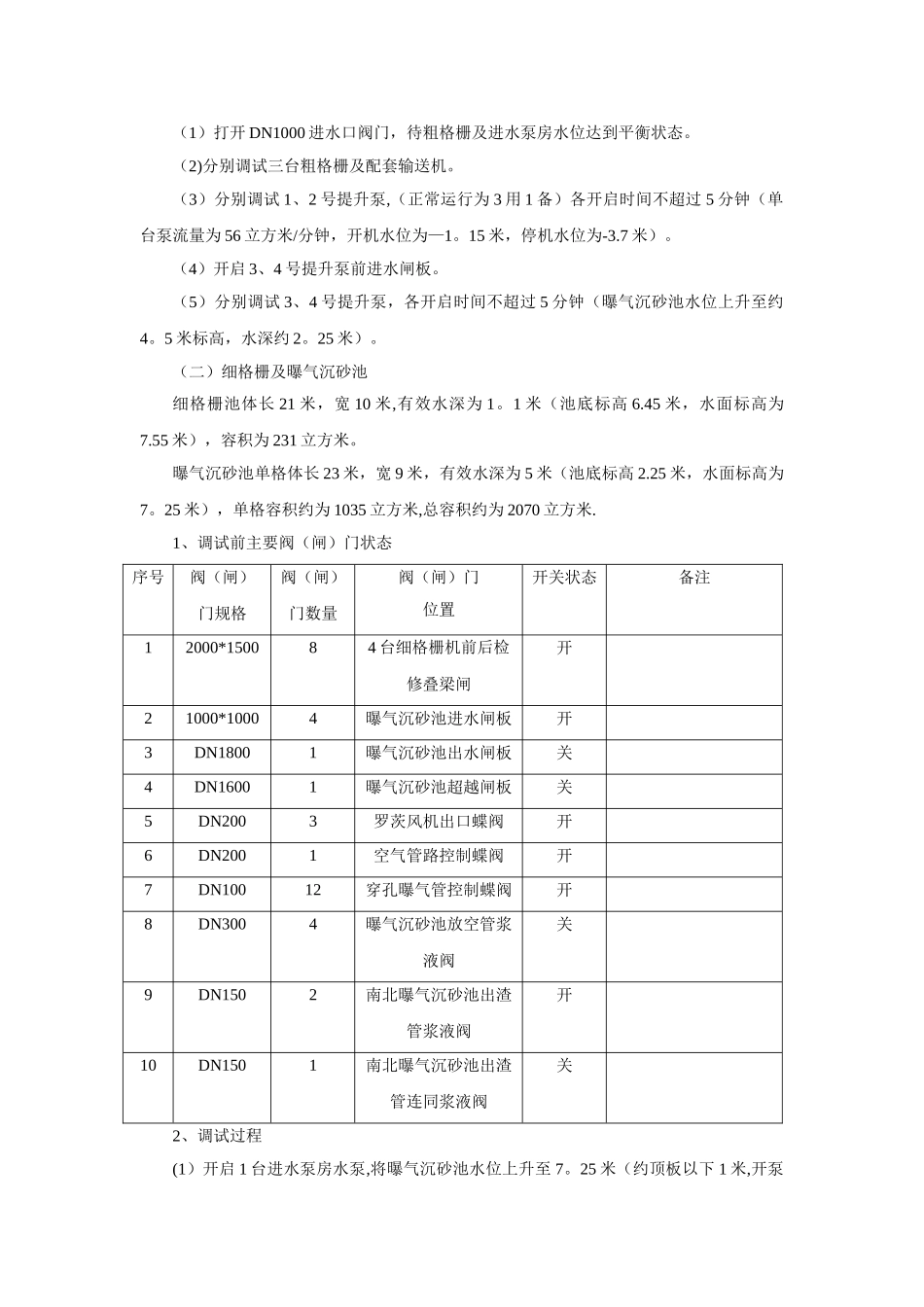

1、调试前主要阀(闸)门状态序号阀(闸)门规格阀(闸)门数量阀(闸)门位置开关状态备注1DN18001DN1800 进水管口闸板关2DN10001DN1000 进水口闸板关31500*15003粗格栅进水闸板开41500*15003粗格栅出水闸板开51500*150011、2 号提升泵进水闸板开设备编号 02M5—461500*150013、4 号提升泵进水闸板关设备编号 02M5—571500*15001提升泵进水井连同闸板关设备编号 02M6—12、调试过程(1)打开 DN1000 进水口阀门,待粗格栅及进水泵房水位达到平衡状态
(2)分别调试三台粗格栅及配套输送机
(3)分别调试 1、2 号提升泵,(正常运行为 3 用 1 备)各开启时间不超过 5 分钟(单台泵流量为 56 立方米/分钟,开机水位为—1
15 米,停机水位为-3
(4)开启 3、4 号提升泵前进水闸板
(5)分别调试 3、4 号提升泵,各开启时间不超过 5 分钟(曝气沉砂池水位上升至约4
5 米标高,水深约 2

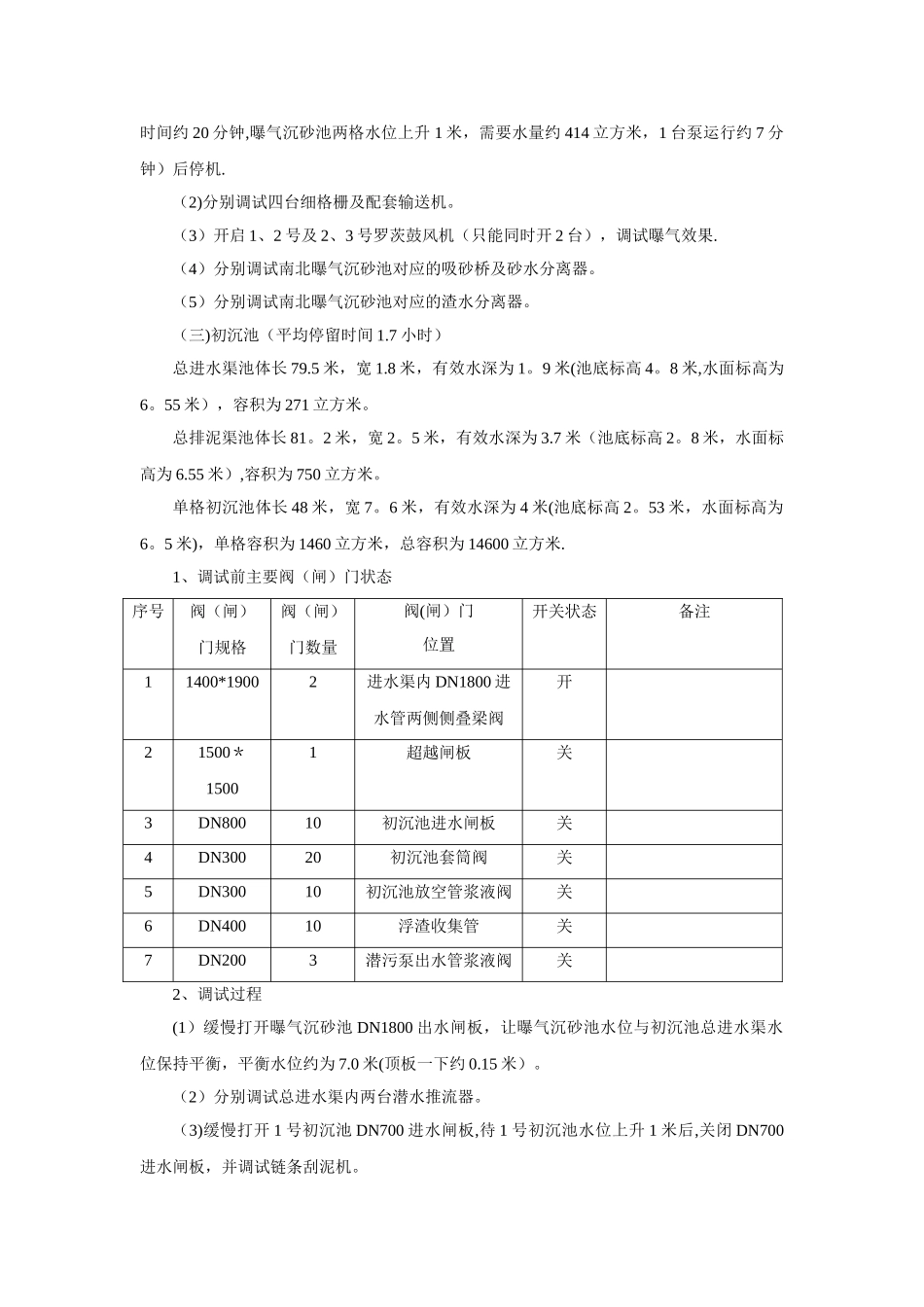

(二)细格栅及曝气沉砂池细格栅池体长 21 米,宽 10 米,有效水深为 1
