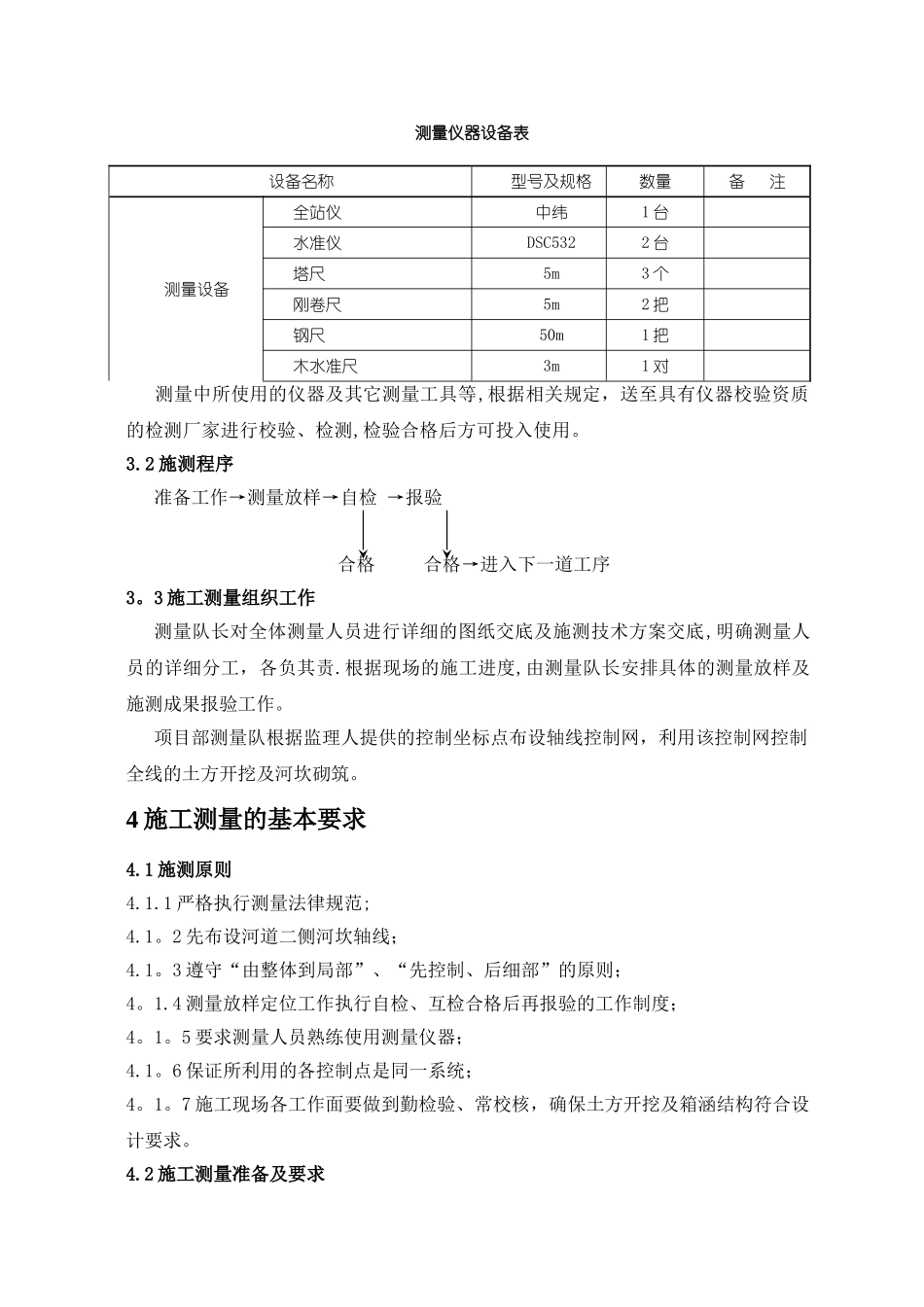

张家畈河二期工程施工测量技术方案博宏恒基集团有限公司张家畈河二期工程施工项目部2014 年 8 月 26 日1 编制依据1。1《张家畈河二期综合整治工程施工设计图纸》1。2《张家畈二期综合整治工程宁波市独立坐标系、1985 国家高程基准测量成果表》1.3《水利水电工程施工测量法律规范》 (DL/T5173-2025);1。4《城市堤防工程施工法律规范》(SL260-98)1。5《国家三、四等水准测量法律规范》 (GB12898—91);1.6《国家三角测量法律规范》 (GB/T17942-2000);1。7《测绘技术设计书编写规定》 (ZBA 75001-89);1。8《测绘技术总结编写规定》 (CH1001-91). 2 工程概况及测量内容2。1工程概况张家畈二期综合整治工程河道全长1584m,本标段主要内容为河道开挖、石砌河坎、绿化、景观、市政道路、雨污水管道、停车场、公共厕所等。主要工程量包括:土方开挖约21万m3,河坎挡墙3000m,绿化面积4。5万m22。2 测量范围及工作内容本标段工程施工测量范围包括土方工程施工测量、浆砌块石河坎测量、绿化景观工程测量、建筑工程测量等。主要内容有:(1) 测量基准点、基准线复核;(2) 施工测量控制点加密及测量;(3) 河坎施工高程测量、结构放样;(4)绿化景观工程量测量;(5)市政道路及管线测量;(6) 资料整编.3 施工部署3。1 测量设备及人员配置为满足工程施工测量的需要,项目部成立现场测量队。设队长 1 名,测量工程师 1 名,测量技术员 1 名。设备配置见下表。测量仪器设备表设备名称型号及规格数量备 注测量设备全站仪中纬1 台水准仪DSC5322 台塔尺5m3 个刚卷尺5m2 把钢尺50m1 把木水准尺3m1 对 测量中所使用的仪器及其它测量工具等,根据相关规定,送至具有仪器校验资质的检测厂家进行校验、检测,检验合格后方可投入使用。3.2 施测程序准备工作→测量放样→自检 →报验 合格 合格→进入下一道工序3。3 施工测量组织工作测量队长对全体测量人员进行详细的图纸交底及施测技术方案交底,明确测量人员的详细分工,各负其责.根据现场的施工进度,由测量队长安排具体的测量放样及施测成果报验工作。项目部测量队根据监理人提供的控制坐标点布设轴线控制网,利用该控制网控制全线的土方开挖及河坎砌筑。4 施工测量的基本要求4.1 施测原则4.1.1 严格执行测量法律规范;4.1。2 先布设河道二侧河坎轴线;4.1。3 遵守“由整体到局部”、“先控制、后细部”的原则;4。1.4 测量放样定位工作执行自检、互检合格...
