旺宁路改建工程“三背”回填施工技术交底和安全技术交底交底内容:一、填料选择“三背”是指桥台台背、涵背、墙背,“三背”回填材料采纳透水性材料,主要为砂砾石、级配碎石或片碎石,材料最大粒径不超过 10cm 或填层厚度的 2/3
二、工艺流程及总体要求1、工艺流程:施工准备→回填区域排水→测量放线以控制换填长度、宽度、高度→回填部位清理→开挖纵向或横向搭接台阶→基底夯实→检测合格→机械配合人工分层填筑→小型夯机配合压路机碾压→检验合格→进行上一层铺料→隐蔽验收
2、“三背”回填前首先要清理基底,基底要清理洁净、彻底,将表面的树根、杂草、垃圾等杂物都清除洁净,然后压实或夯实
3、检验回填土的质量有无杂物,检验填土的含水量是否在控制的范围内,如含水量偏高,可采纳翻松、晾晒等措施;如遇回填土含水量偏低,可采纳预先洒水润湿等措施
“三背”回填采纳设计图纸要求的能够充分压实的材料和机具,不能采纳土方、土加石等材料进行回填

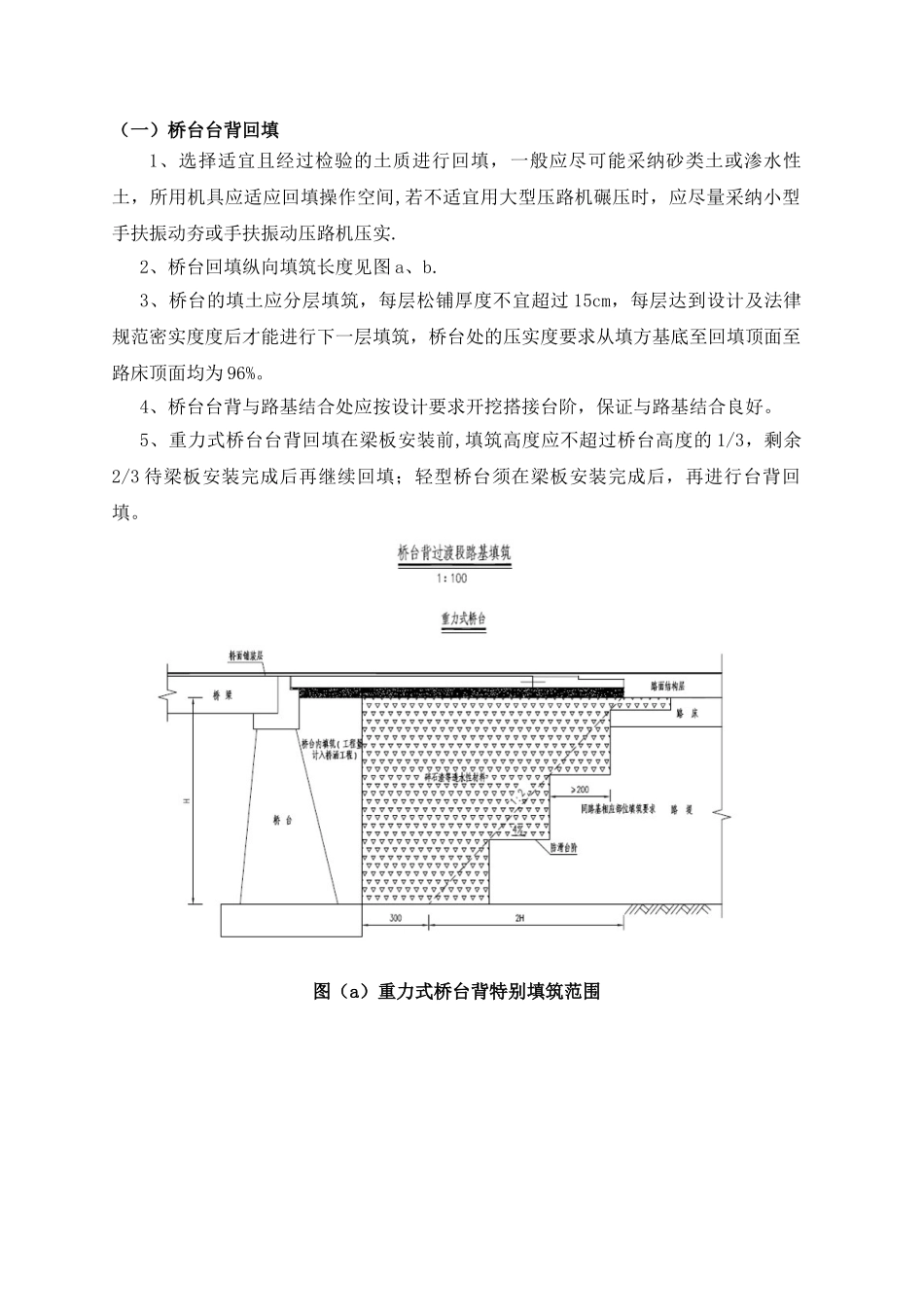

4、桥台台背、涵背和挡墙墙背根据设计图所示回填阴影线范围内进行回填,根据填料的来源情况可采纳砂砾土,作为填料,或采纳强度大于 30MPa、最大粒径不大于10cm 的级配碎石
从构造物基础顶面至下路床范围每层的压实度不应小于 96%;基础顶面以下的基坑,可用一般路基材料回填,压实至 94%以上
5、“三背”回填采纳水平分层回填,分层碾压夯实,分层回填厚度控制:采纳小型夯机夯实:松铺层厚不大于 15cm;采纳小型压实设备(压路机)压实,松铺层厚不大于 20cm
碾压时,轮迹应相互搭接,防止漏压或漏夯;每层填筑完成,当天须及时碾压完成,防止淋雨
从构造物基础顶面至下路床范围每层的压实度不应小于 96%;基础顶面以下的基坑,可用一般路基填料回填,压实度至 94%以上
6、为防止填层表面积水,每层填筑时,顶面纵向和横向均应设置不小于 4%的坡度
7、“三背”回填经项目部管段工程师和
