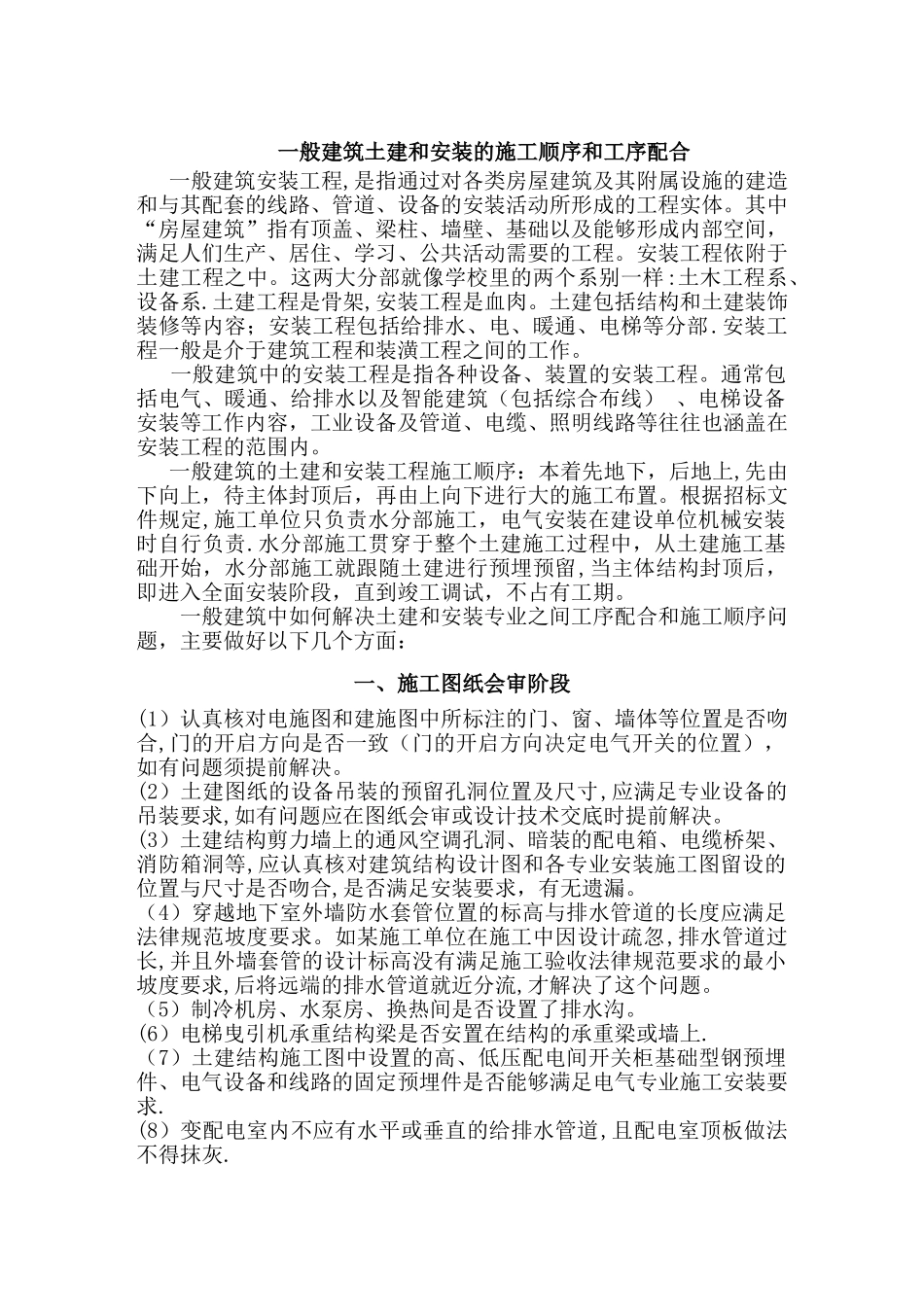

一般建筑土建和安装的施工顺序和工序配合 一般建筑安装工程,是指通过对各类房屋建筑及其附属设施的建造和与其配套的线路、管道、设备的安装活动所形成的工程实体
其中“房屋建筑”指有顶盖、梁柱、墙壁、基础以及能够形成内部空间,满足人们生产、居住、学习、公共活动需要的工程
安装工程依附于土建工程之中
这两大分部就像学校里的两个系别一样:土木工程系、设备系
土建工程是骨架,安装工程是血肉
土建包括结构和土建装饰装修等内容;安装工程包括给排水、电、暖通、电梯等分部
安装工程一般是介于建筑工程和装潢工程之间的工作
一般建筑中的安装工程是指各种设备、装置的安装工程
通常包括电气、暖通、给排水以及智能建筑(包括综合布线) 、电梯设备安装等工作内容,工业设备及管道、电缆、照明线路等往往也涵盖在安装工程的范围内
一般建筑的土建和安装工程施工顺序:本着先地下,后地上,先由下向上,待主体封顶后,再由上向下进行大的施工布置
根据招标文件规定,施工单位只负责水分部施工,电气安装在建设单位机械安装时自行负责
水分部施工贯穿于整个土建施工过程中,从土建施工基础开始,水分部施工就跟随土建进行预埋预留,当主体结构封顶后,即进入全面安装阶段,直到竣工调试,不占有工期
一般建筑中如何解决土建和安装专业之间工序配合和施工顺序问题,主要做好以下几个方面:一、施工图纸会审阶段(1)认真核对电施图和建施图中所标注的门、窗、墙体等位置是否吻合,门的开启方向是否一致(门的开启方向决定电气开关的位置),如有问题须提前解决
(2)土建图纸的设备吊装的预留孔洞位置及尺寸,应满足专业设备的吊装要求,如有问题应在图纸会审或设计技术交底时提前解决
(3)土建结构剪力墙上的通风空调孔洞、暗装的配电箱、电缆桥架、消防箱洞等,应认真核对建筑结构设计图和各专业安装施工图留设的位置与尺寸是否吻合,是否满足安装要求,有无遗漏
(4)穿越地下
