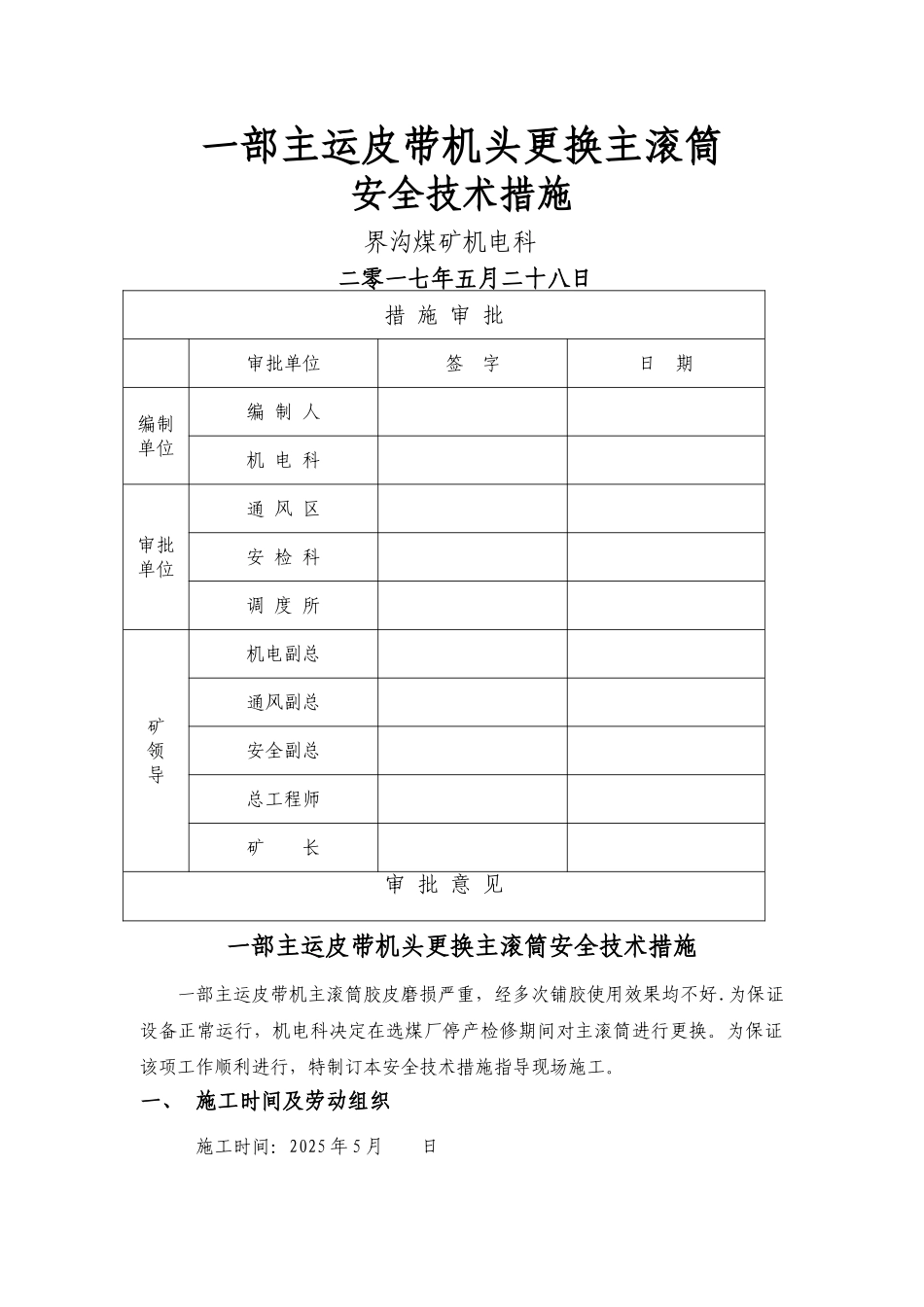

一部主运皮带机头更换主滚筒安全技术措施 界沟煤矿机电科 二零一七年五月二十八日措 施 审 批审批单位签 字日 期编制单位编 制 人机 电 科审批单位通 风 区安 检 科调 度 所矿领导机电副总通风副总安全副总总工程师矿 长审 批 意 见一部主运皮带机头更换主滚筒安全技术措施一部主运皮带机主滚筒胶皮磨损严重,经多次铺胶使用效果均不好
为保证设备正常运行,机电科决定在选煤厂停产检修期间对主滚筒进行更换
为保证该项工作顺利进行,特制订本安全技术措施指导现场施工

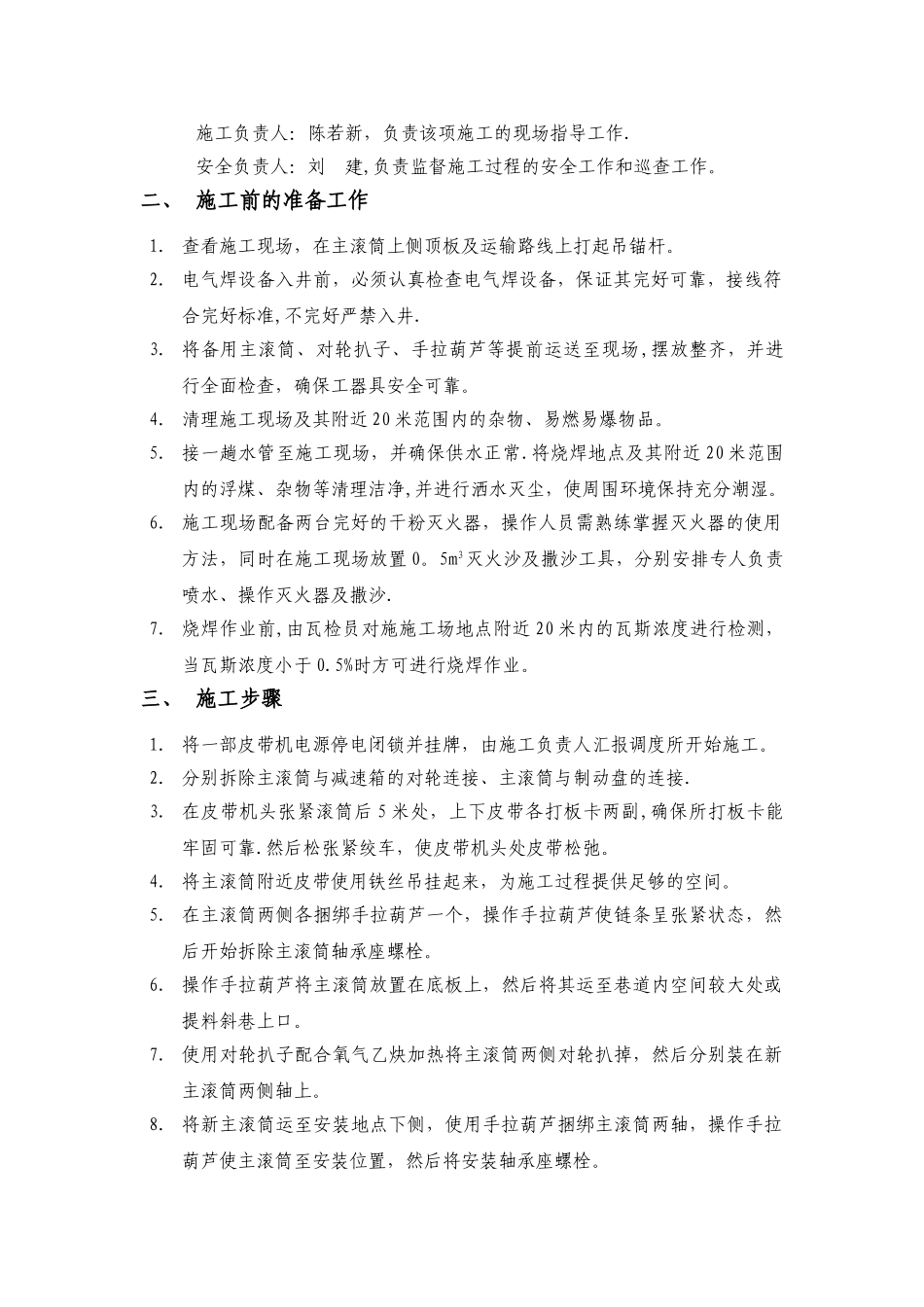

一、 施工时间及劳动组织 施工时间:2025 年 5 月 日 施工负责人:陈若新,负责该项施工的现场指导工作
安全负责人:刘 建,负责监督施工过程的安全工作和巡查工作
二、 施工前的准备工作1
查看施工现场,在主滚筒上侧顶板及运输路线上打起吊锚杆
电气焊设备入井前,必须认真检查电气焊设备,保证其完好可靠,接线符合完好标准,不完好严禁入井
将备用主滚筒、对轮扒子、手拉葫芦等提前运送至现场,摆放整齐,并进行全面检查,确保工器具安全可靠
清理施工现场及其附近 20 米范围内的杂物、易燃易爆物品
接一趟水管至施工现场,并确保供水正常
将烧焊地点及其附近 20 米范围内的浮煤、杂物等清理洁净,并进行洒水灭尘,使周围环境保持充分潮湿
施工现场配备两台完好的干粉灭火器,操作人员需熟练掌握灭火器的使用方法,同时在施工现场放置 0
5m3灭火沙及撒沙工具,分别安排专人负责喷水、操作灭火器及撒沙
烧焊作业前,由瓦检员对施施工场地点附近 20 米内的瓦斯浓度进行检测,当瓦斯浓度小于 0
5%时方可进行烧焊作业
三、 施工步骤1
将一部皮带机电源停电闭锁并挂牌,由施工负责人汇报调度所开始施工
分别拆除主滚筒与减速箱的对轮连接、主滚筒与制动盘的连接

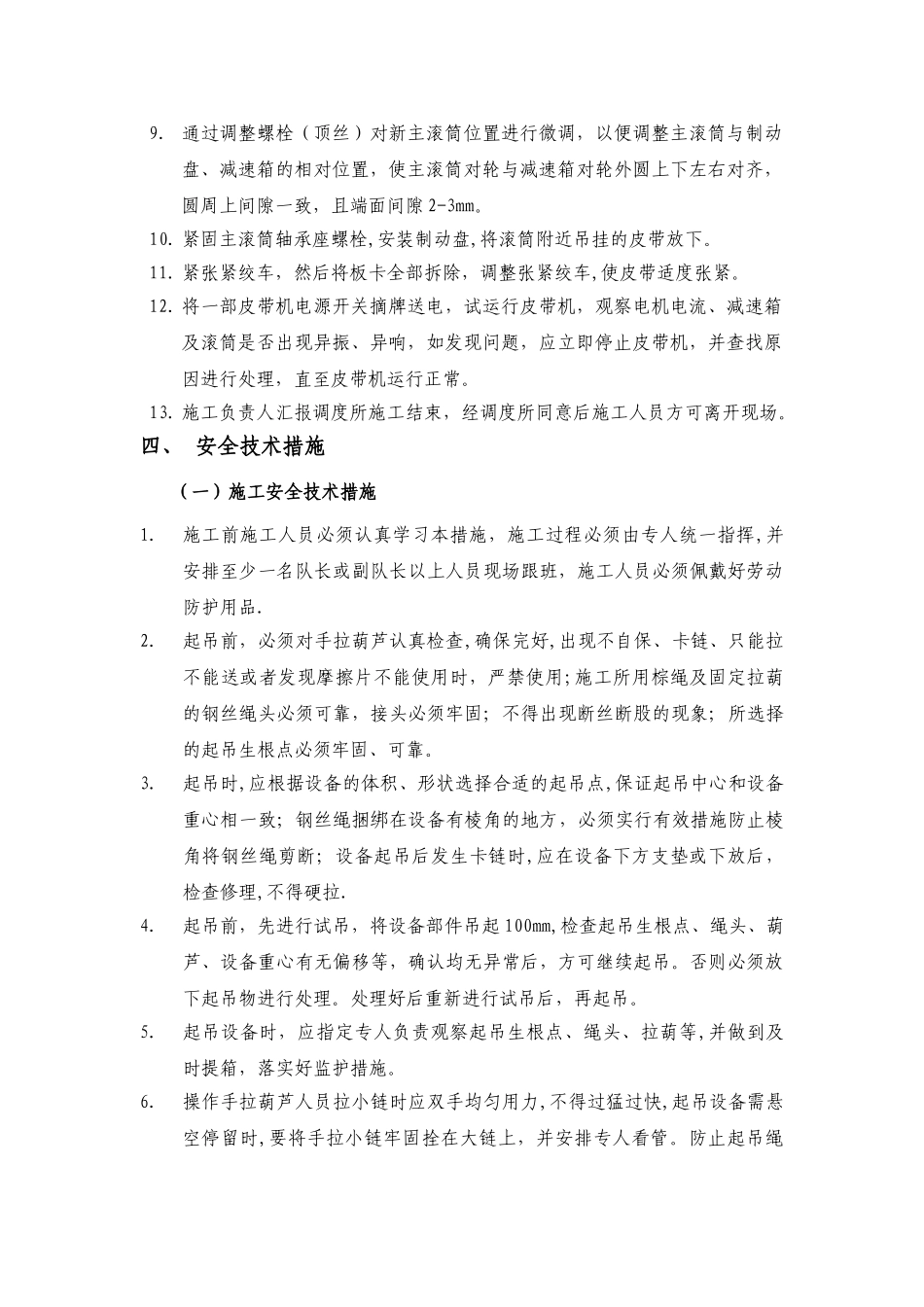

在皮带机头张紧滚筒后 5 米处,上下皮带各打板
