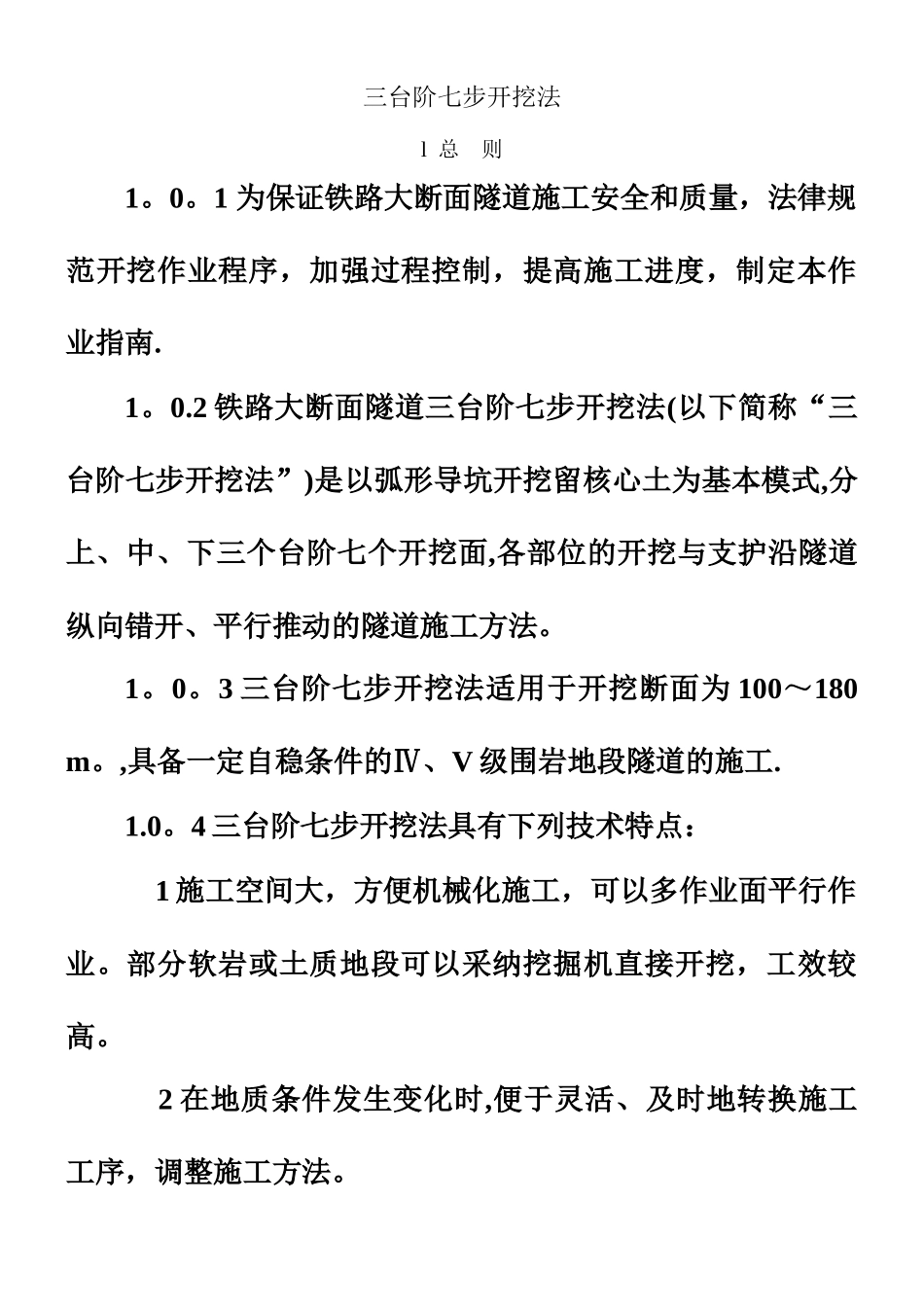

三台阶七步开挖法l 总 则1
1 为保证铁路大断面隧道施工安全和质量,法律规范开挖作业程序,加强过程控制,提高施工进度,制定本作业指南
2 铁路大断面隧道三台阶七步开挖法(以下简称“三台阶七步开挖法”)是以弧形导坑开挖留核心土为基本模式,分上、中、下三个台阶七个开挖面,各部位的开挖与支护沿隧道纵向错开、平行推动的隧道施工方法
3 三台阶七步开挖法适用于开挖断面为 100~180 m
,具备一定自稳条件的Ⅳ、V 级围岩地段隧道的施工
4 三台阶七步开挖法具有下列技术特点: 1 施工空间大,方便机械化施工,可以多作业面平行作业
部分软岩或土质地段可以采纳挖掘机直接开挖,工效较高
2 在地质条件发生变化时,便于灵活、及时地转换施工工序,调整施工方法

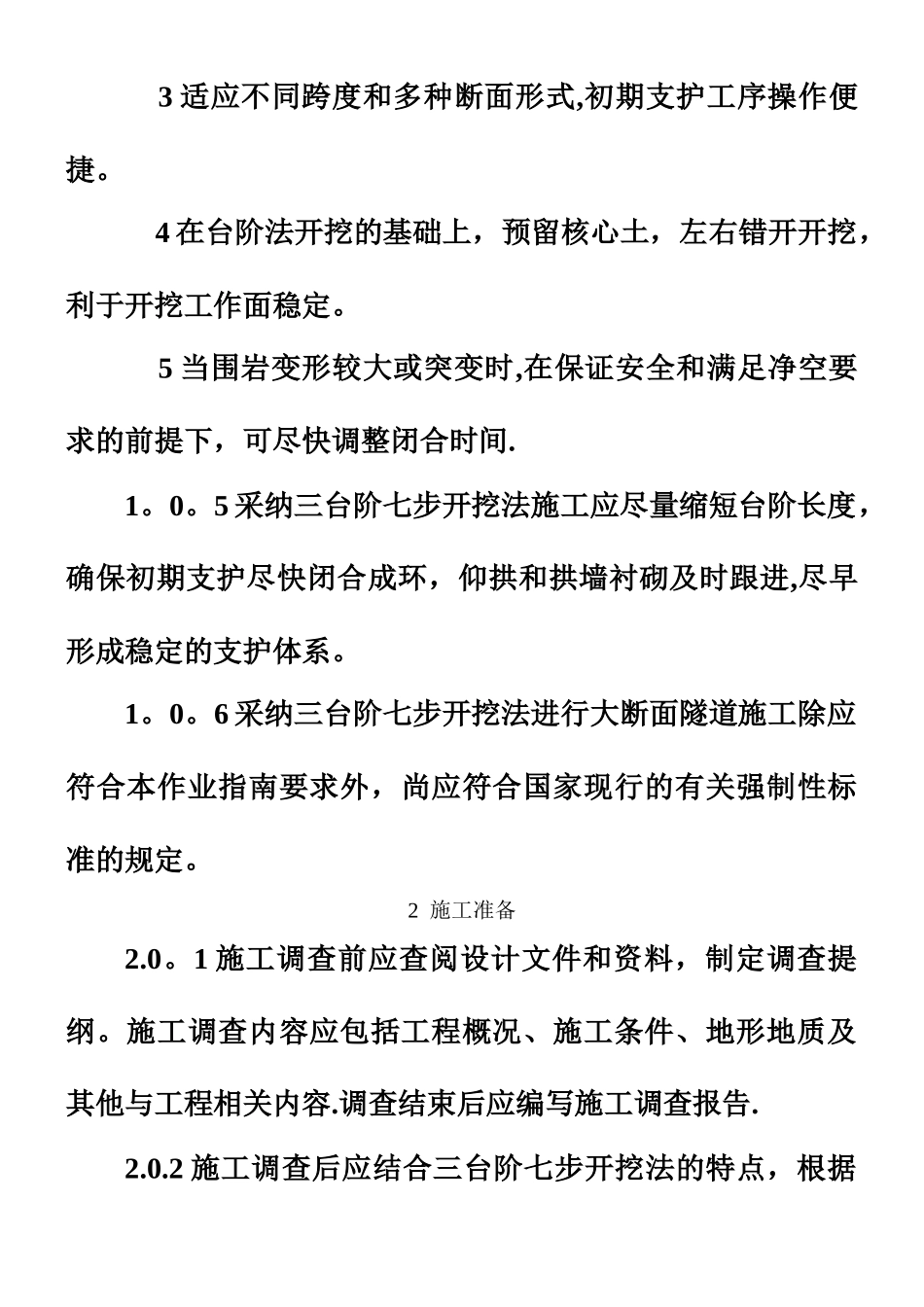

3 适应不同跨度和多种断面形式,初期支护工序操作便捷
4 在台阶法开挖的基础上,预留核心土,左右错开开挖,利于开挖工作面稳定
5 当围岩变形较大或突变时,在保证安全和满足净空要求的前提下,可尽快调整闭合时间
5 采纳三台阶七步开挖法施工应尽量缩短台阶长度,确保初期支护尽快闭合成环,仰拱和拱墙衬砌及时跟进,尽早形成稳定的支护体系
6 采纳三台阶七步开挖法进行大断面隧道施工除应符合本作业指南要求外,尚应符合国家现行的有关强制性标准的规定
2 施工准备2
1 施工调查前应查阅设计文件和资料,制定调查提纲
施工调查内容应包括工程概况、施工条件、地形地质及其他与工程相关内容
调查结束后应编写施工调查报告
2 施工调查后应结合三台阶七步开挖法的特点,根据建设项目的规模和工期要求,有针对性地编制实施性施工组织设计和施工作业指导书
3 采纳三台阶七步开挖法施工的隧道,应进行施工技术交底,作业人员应进行岗前培训和安全教育,特别工种的作业人员应持证上岗
4 施工机械配备应满足
