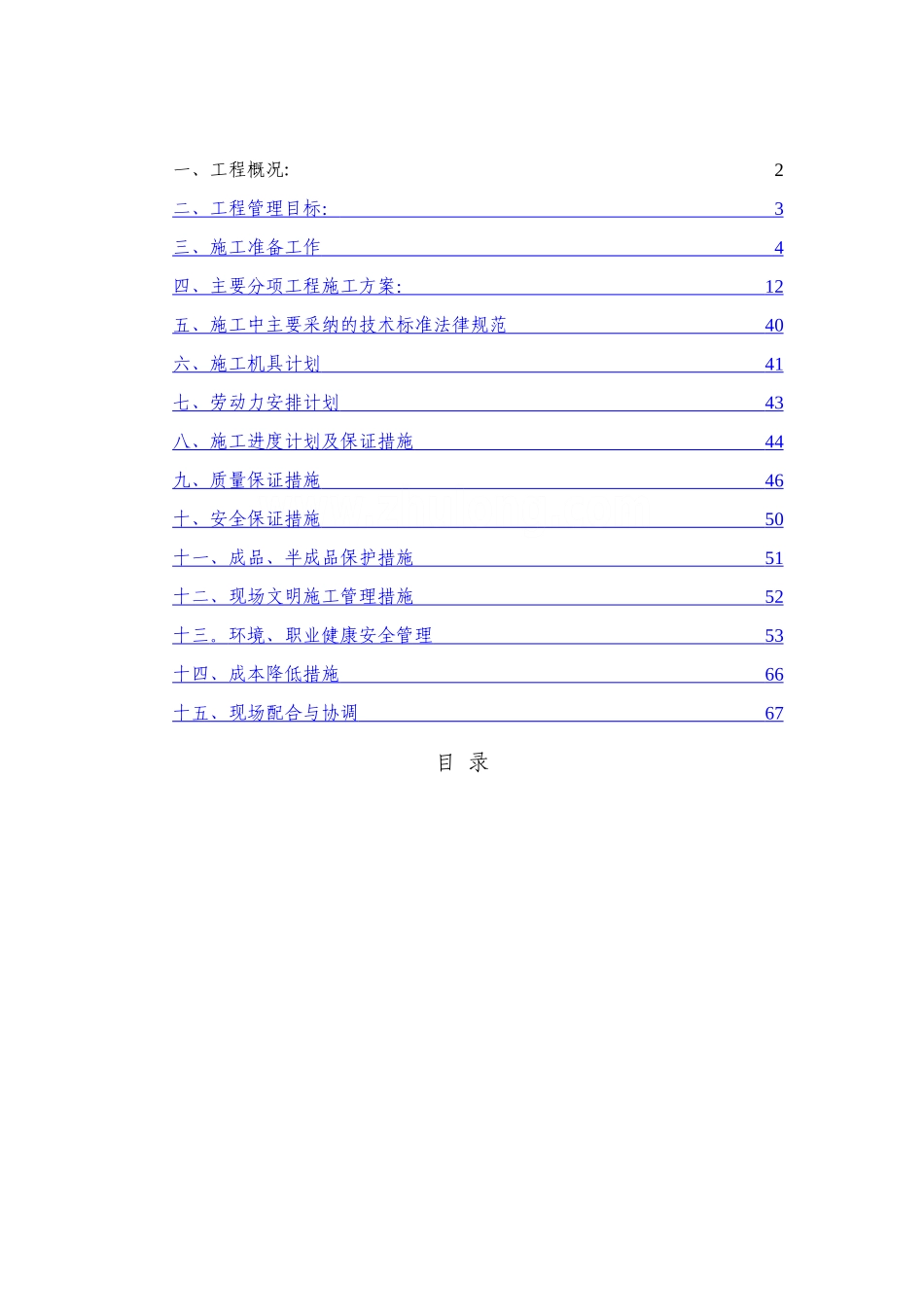

目 录一、工程概况:2二、工程管理目标: 3 三、施工准备工作 4 四、主要分项工程施工方案: 12 五、施工中主要采纳的技术标准法律规范 40 六、施工机具计划 41 七、劳动力安排计划 43 八、施工进度计划及保证措施 44 九、质量保证措施 46 十、安全保证措施 50 十一、成品、半成品保护措施 51 十二、现场文明施工管理措施 52 十三

环境、职业健康安全管理 53 十四、成本降低措施 66 十五、现场配合与协调 67 一、工程概况本工程为世茂地下室车库机电安装工程,位于上海市浦东新区陆家嘴地区兰园 A 号,车库建筑面积约 13487 平方米,为地下两层,本机电工程包括停车库内的通风、排烟、给水、排水、消火栓、喷淋、照明、动力、接地等系统

二、工程管理目标2
1、质量目标:符合国家相应验收法律规范标准,达到上海市优质工程
项目部必须编制详细的质量保证技术措施和质量计划,施工过程中强化质量控制点,强化“自检、互检、专检”,确保质量目标的实施
2、工期目标:项目经理部根据建设单位的要求及总承包方进度计划认真编制工程各项的进度计划
为确保工程按期完工,进度计划按月、旬、周认真编排并落实到各专业各班组
工程总工期为 152 天,开工日期为 2005 年 3 月 1 日,结构施工时间为 3 月 1 日至月 5 月 10 日,竣工日期为 2005 年 7 月 30 日
3、安全目标:杜绝死亡和重伤事故,一般轻伤事故频率低于 1
严格根据安全操作规程和施工组织设计施工,施工临时用电严格根据国家建筑施工场地临时用电规程架设与布置,各种安全防护设施齐全,安全措施可靠,设置专职安全检查员,确保安全目标实现
4、文明施工:材料堆放整齐,建筑垃圾及时清理,做到场地洁净,临时设施和材料一律按建设单位审定布置,搞好职工生活,注意施工场地食堂的清洁卫生,活跃职工文娱生活
