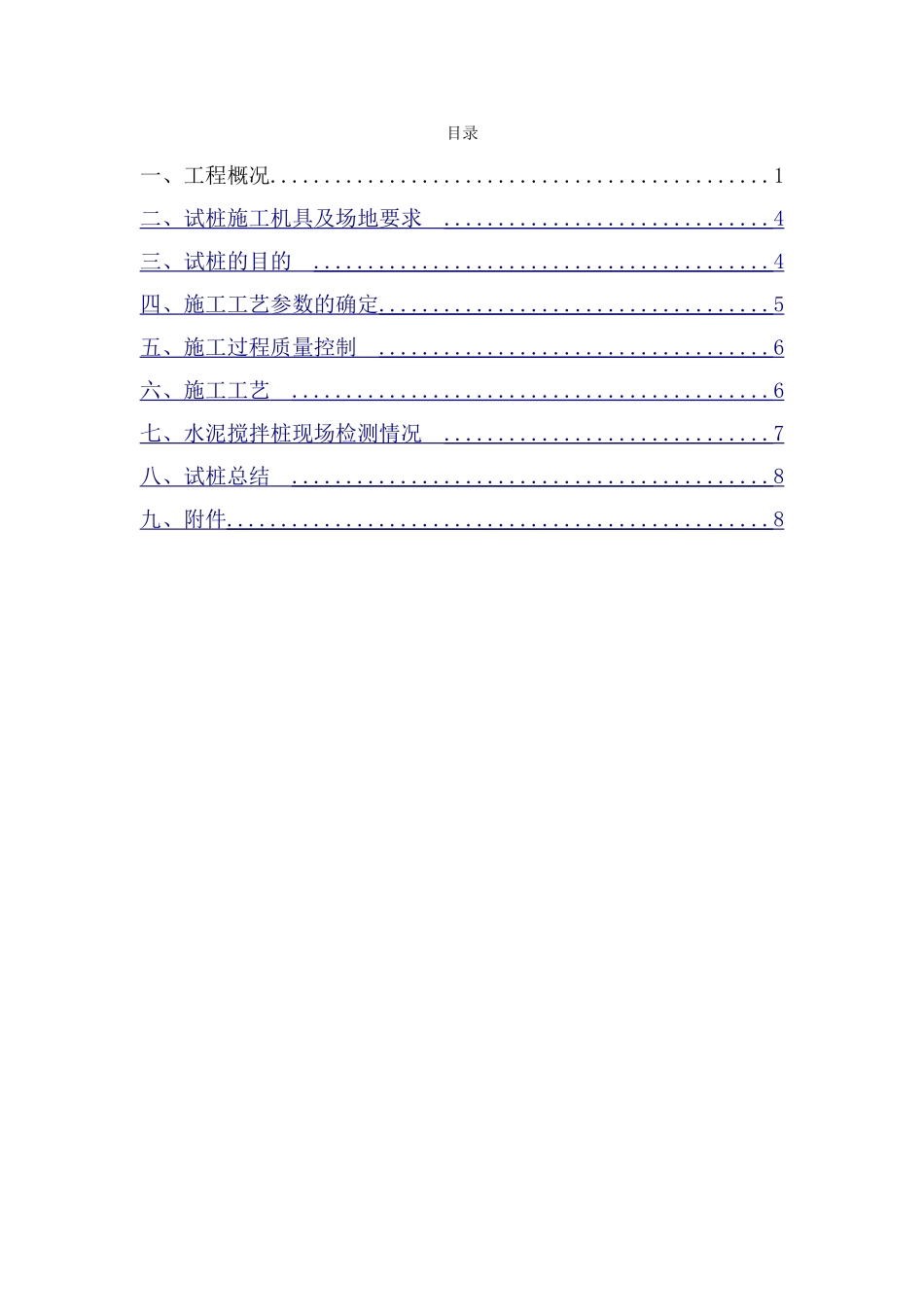

佛山市城市轨道交通三号线工程东乐路站三轴搅拌桩试桩总结中交路桥建设有限公司佛山市城市轨道交通三号线工程 3202—3 项目经理部二〇一七年九月东乐路站三轴搅拌桩试桩总结编制: 复核: 审核: 中交路桥建设有限公司佛山市城市轨道交通三号线工程 3202-3 项目经理部二〇一七年九月目录一、工程概况
1二、试桩施工机具 及场地要求
4 三、试桩的目的
4 四、施工工艺参数的确定
5 五、施工过程质量控制
6 六、施工工艺
6 七、水泥搅拌桩现场检测情况
7 八、试桩总结
8 九、附件

8 东乐路站三轴搅拌桩试桩总结一、工程概况1
项目概况东乐路站为佛山市城市轨道交通三号线工程中间站,车站设计起点里程 YDK17+164
010,设计终点里程 YDK17+688
810,有效站台中心线里程 YDK17+583
710,车站总长度约为 524
8m,标准段宽度 22
7m,站台为 14m 岛式站台,车站为明挖(路口段盖挖)两层(局部三层)双跨/三跨钢筋混凝土箱型框架
