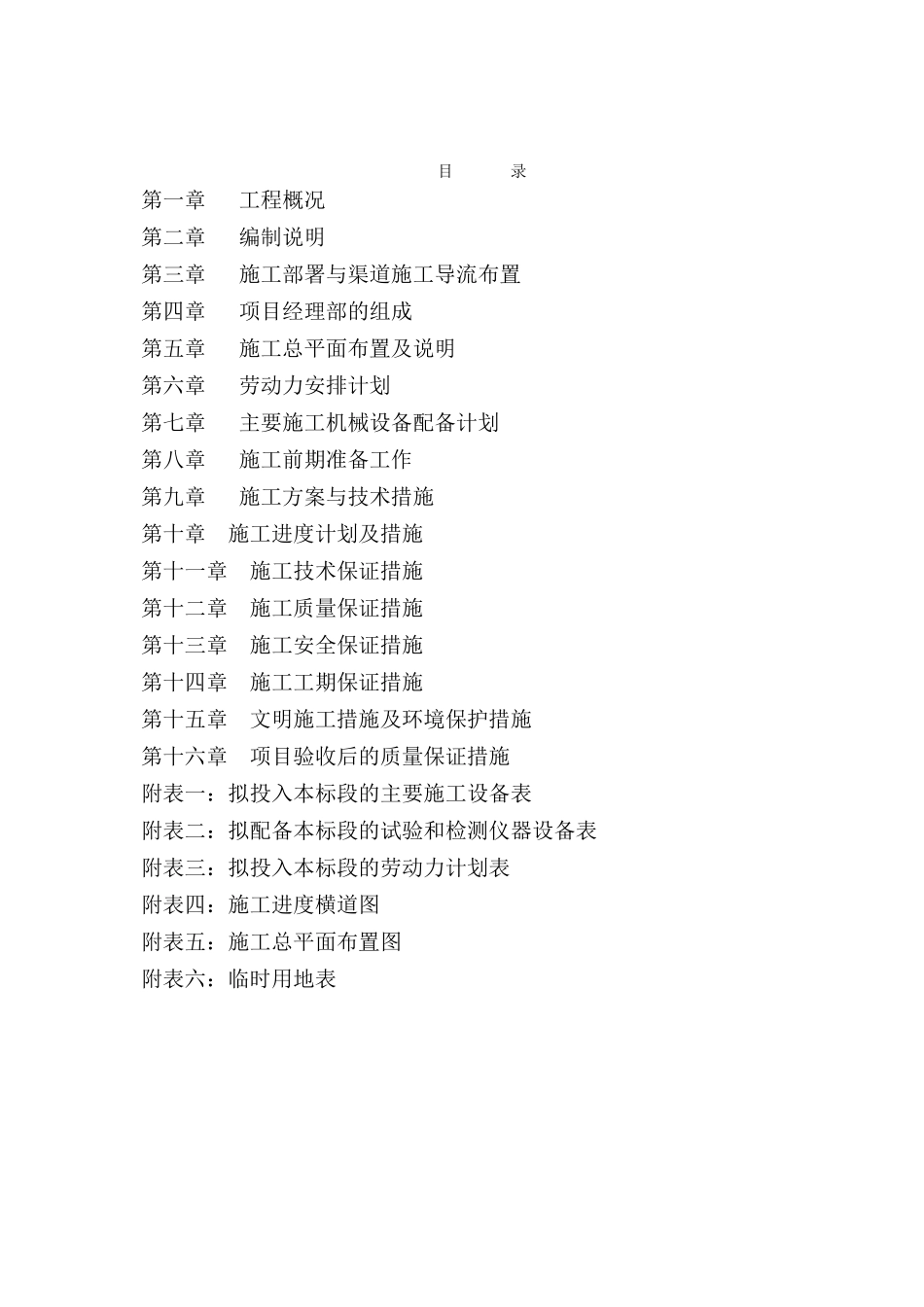

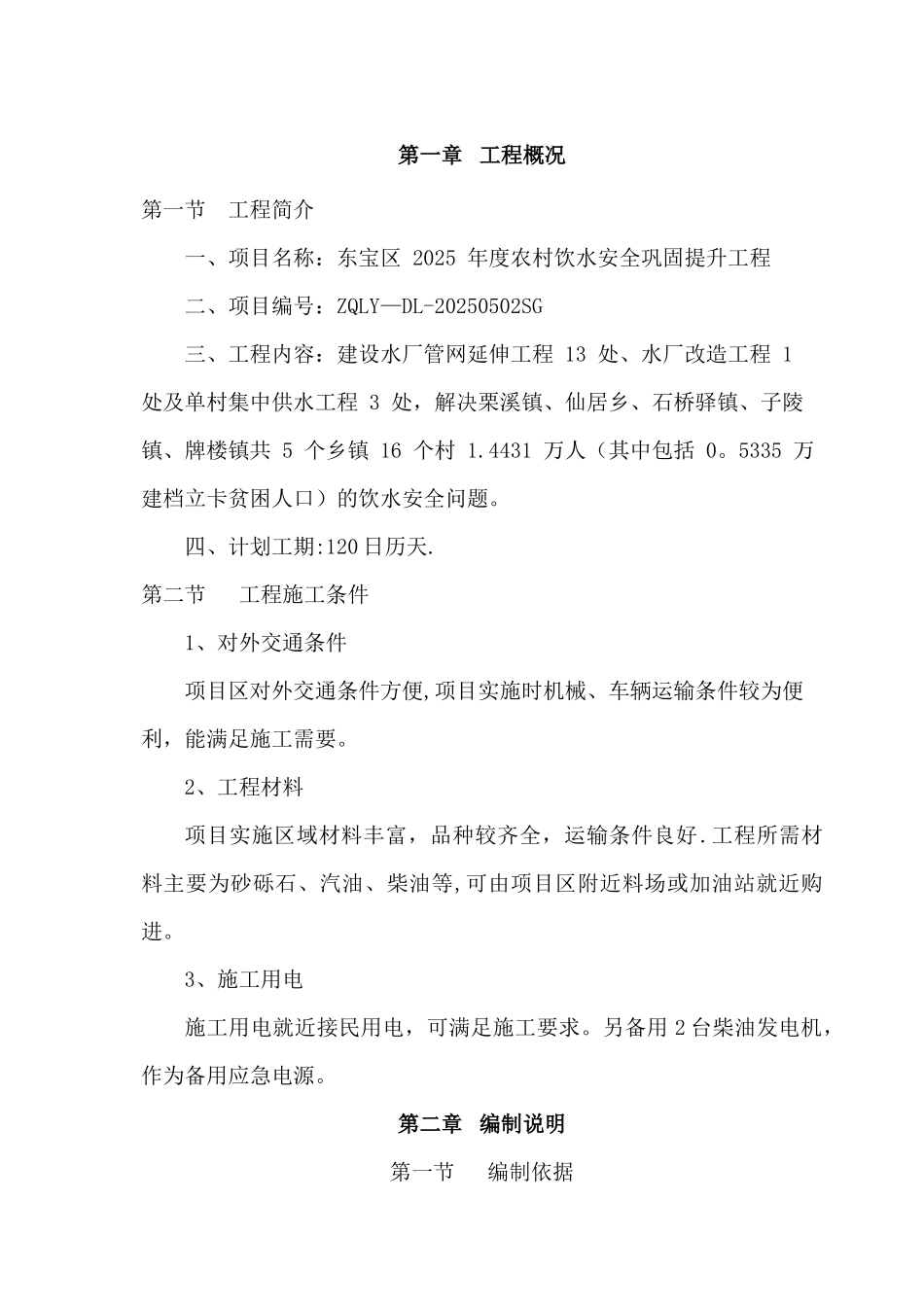

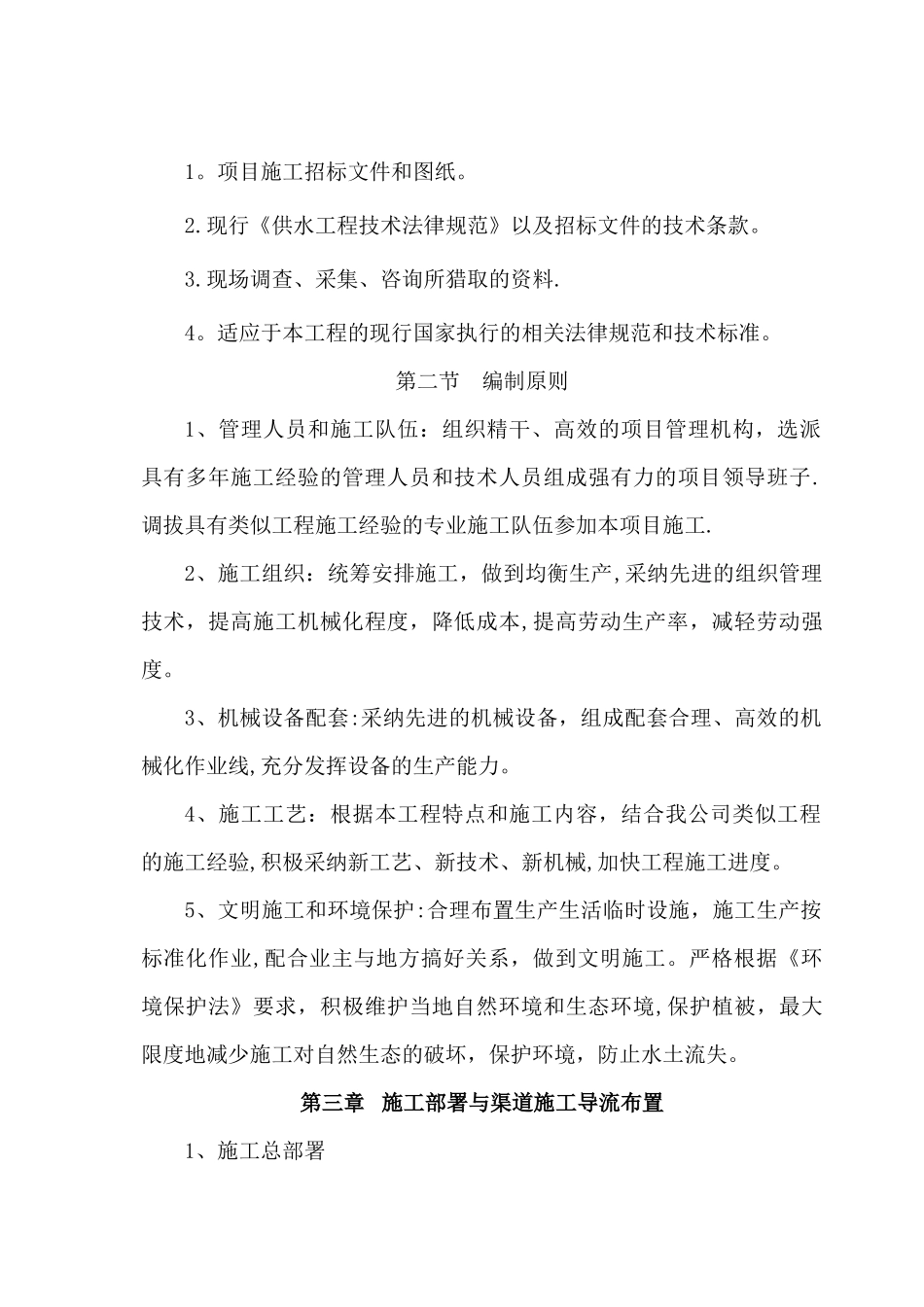

目 录第一章 工程概况第二章 编制说明第三章 施工部署与渠道施工导流布置第四章 项目经理部的组成第五章 施工总平面布置及说明第六章 劳动力安排计划第七章 主要施工机械设备配备计划第八章 施工前期准备工作第九章 施工方案与技术措施第十章 施工进度计划及措施第十一章 施工技术保证措施第十二章 施工质量保证措施第十三章 施工安全保证措施第十四章 施工工期保证措施第十五章 文明施工措施及环境保护措施第十六章 项目验收后的质量保证措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:拟投入本标段的劳动力计划表附表四:施工进度横道图附表五:施工总平面布置图附表六:临时用地表第一章 工程概况第一节 工程简介一、项目名称:东宝区 2025 年度农村饮水安全巩固提升工程二、项目编号:ZQLY—DL-20250502SG三、工程内容:建设水厂管网延伸工程 13 处、水厂改造工程 1 处及单村集中供水工程 3 处,解决栗溪镇、仙居乡、石桥驿镇、子陵镇、牌楼镇共 5 个乡镇 16 个村 1.4431 万人(其中包括 0。5335 万建档立卡贫困人口)的饮水安全问题。四、计划工期:120 日历天.第二节 工程施工条件1、对外交通条件项目区对外交通条件方便,项目实施时机械、车辆运输条件较为便利,能满足施工需要。2、工程材料项目实施区域材料丰富,品种较齐全,运输条件良好.工程所需材料主要为砂砾石、汽油、柴油等,可由项目区附近料场或加油站就近购进。3、施工用电施工用电就近接民用电,可满足施工要求。另备用 2 台柴油发电机,作为备用应急电源。第二章 编制说明第一节 编制依据1。项目施工招标文件和图纸。2.现行《供水工程技术法律规范》以及招标文件的技术条款。3.现场调查、采集、咨询所猎取的资料.4。适应于本工程的现行国家执行的相关法律规范和技术标准。第二节 编制原则1、管理人员和施工队伍:组织精干、高效的项目管理机构,选派具有多年施工经验的管理人员和技术人员组成强有力的项目领导班子.调拔具有类似工程施工经验的专业施工队伍参加本项目施工.2、施工组织:统筹安排施工,做到均衡生产,采纳先进的组织管理技术,提高施工机械化程度,降低成本,提高劳动生产率,减轻劳动强度。3、机械设备配套:采纳先进的机械设备,组成配套合理、高效的机械化作业线,充分发挥设备的生产能力。4、施工工艺:根据本工程特点和施工内容,结合我公司类似工程的施工经验,积极采纳...
