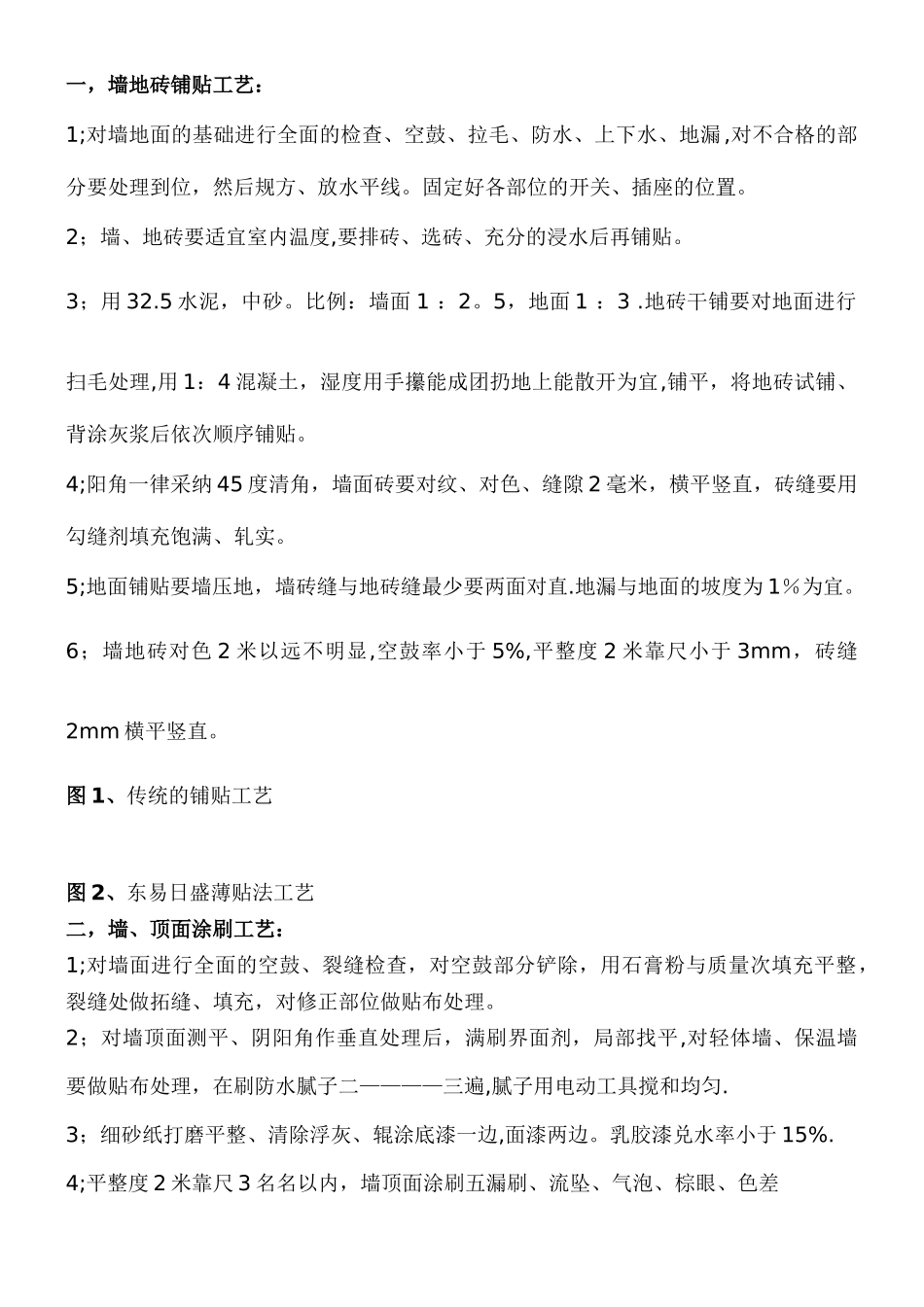

一,墙地砖铺贴工艺:1;对墙地面的基础进行全面的检查、空鼓、拉毛、防水、上下水、地漏,对不合格的部分要处理到位,然后规方、放水平线
固定好各部位的开关、插座的位置
2;墙、地砖要适宜室内温度,要排砖、选砖、充分的浸水后再铺贴
3;用 32
5 水泥,中砂
比例:墙面 1 :2
5,地面 1 :3
地砖干铺要对地面进行扫毛处理,用 1:4 混凝土,湿度用手攥能成团扔地上能散开为宜,铺平,将地砖试铺、背涂灰浆后依次顺序铺贴
4;阳角一律采纳 45 度清角,墙面砖要对纹、对色、缝隙 2 毫米,横平竖直,砖缝要用勾缝剂填充饱满、轧实
5;地面铺贴要墙压地,墙砖缝与地砖缝最少要两面对直
地漏与地面的坡度为 1%为宜
6;墙地砖对色 2 米以远不明显,空鼓率小于 5%,平整度 2 米靠尺小于 3mm,砖缝2mm 横平竖直

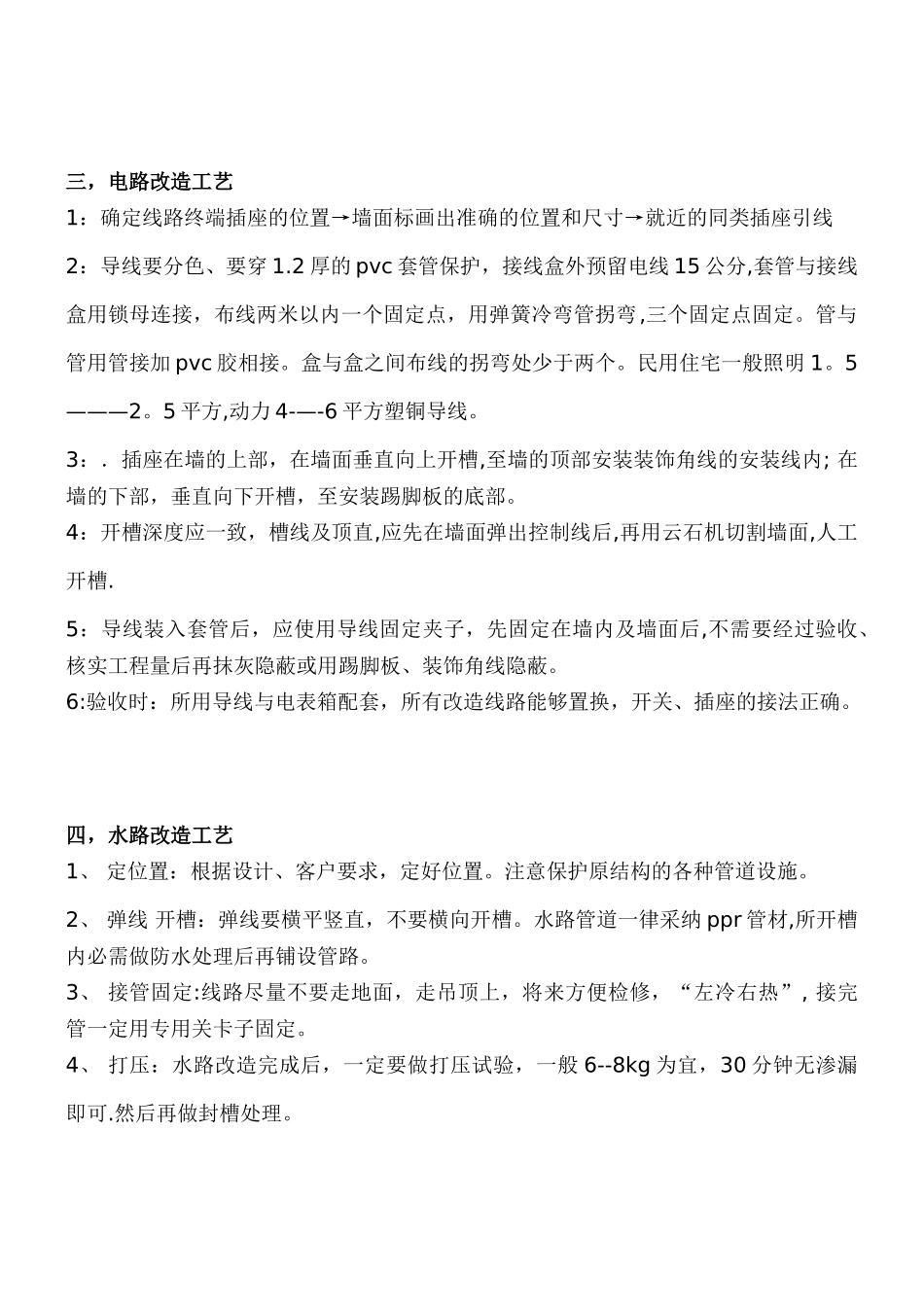

图 1、传统的铺贴工艺图 2、东易日盛薄贴法工艺二,墙、顶面涂刷工艺:1;对墙面进行全面的空鼓、裂缝检查,对空鼓部分铲除,用石膏粉与质量次填充平整,裂缝处做拓缝、填充,对修正部位做贴布处理
2;对墙顶面测平、阴阳角作垂直处理后,满刷界面剂,局部找平,对轻体墙、保温墙要做贴布处理,在刷防水腻子二————三遍,腻子用电动工具搅和均匀
3;细砂纸打磨平整、清除浮灰、辊涂底漆一边,面漆两边
乳胶漆兑水率小于 15%
4;平整度 2 米靠尺 3 名名以内,墙顶面涂刷五漏刷、流坠、气泡、棕眼、色差三,电路改造工艺1:确定线路终端插座的位置→墙面标画出准确的位置和尺寸→就近的同类插座引线2:导线要分色、要穿 1
2 厚的 pvc 套管保护,接线盒外预留电线 15 公分,套管与接线盒用锁母连接,布线两米以内一个固定点,用弹簧冷弯管拐弯,三个固定点固定
管与管用管接加 pvc 胶相接
盒与盒之间布线的拐弯处少于两个
民用住宅一般照明 1
5 平方,动力 4-—-6 平方塑
