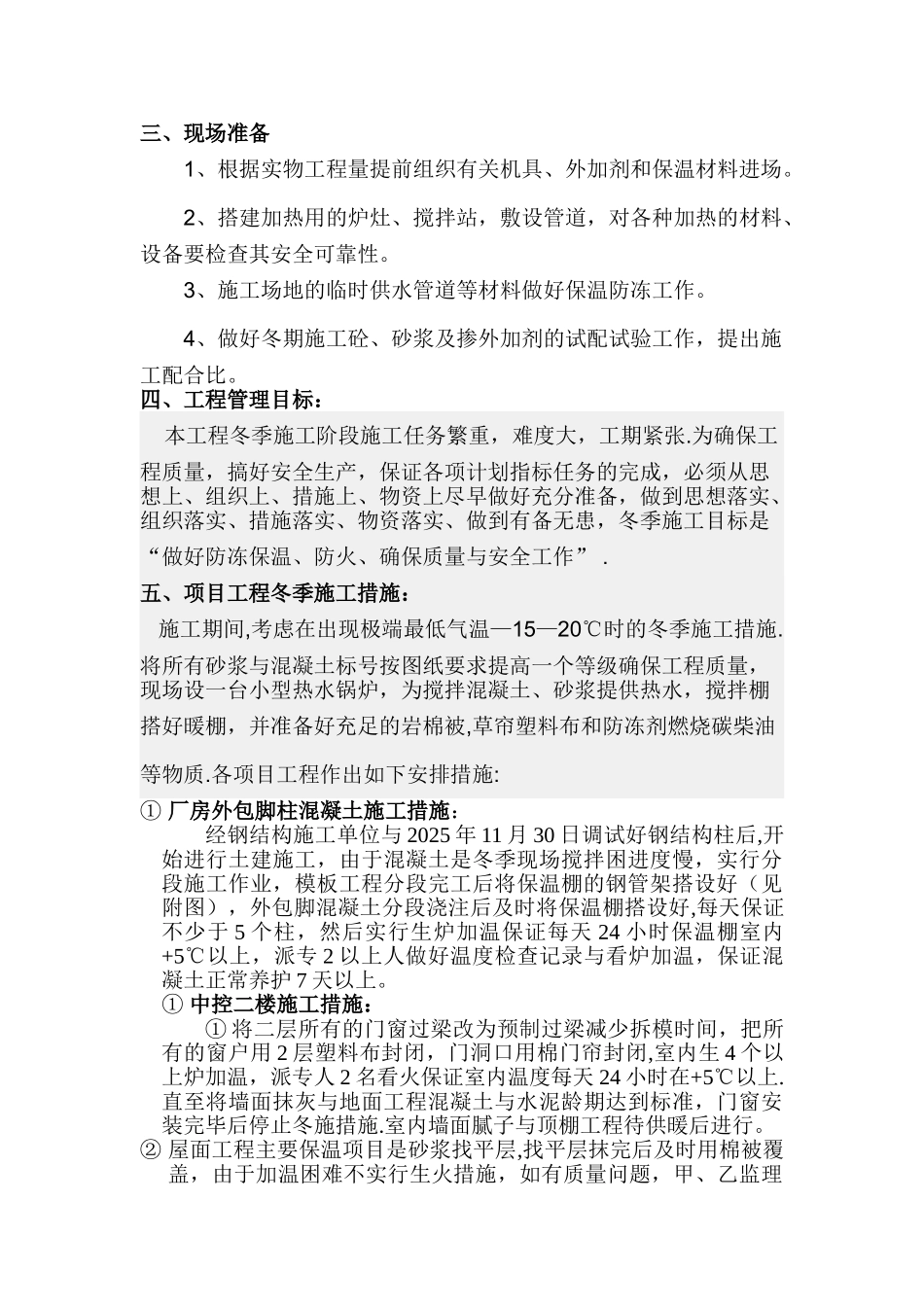

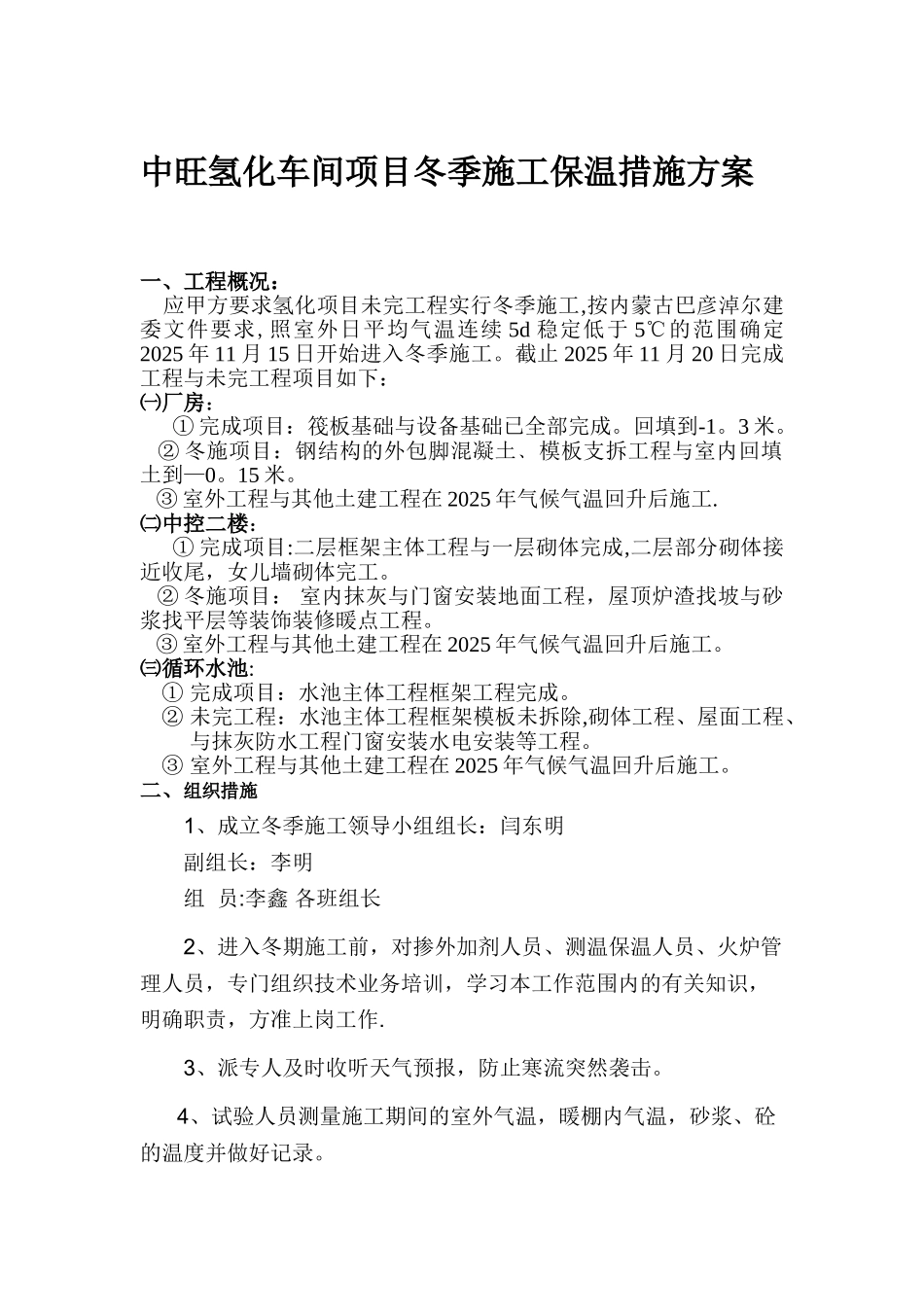

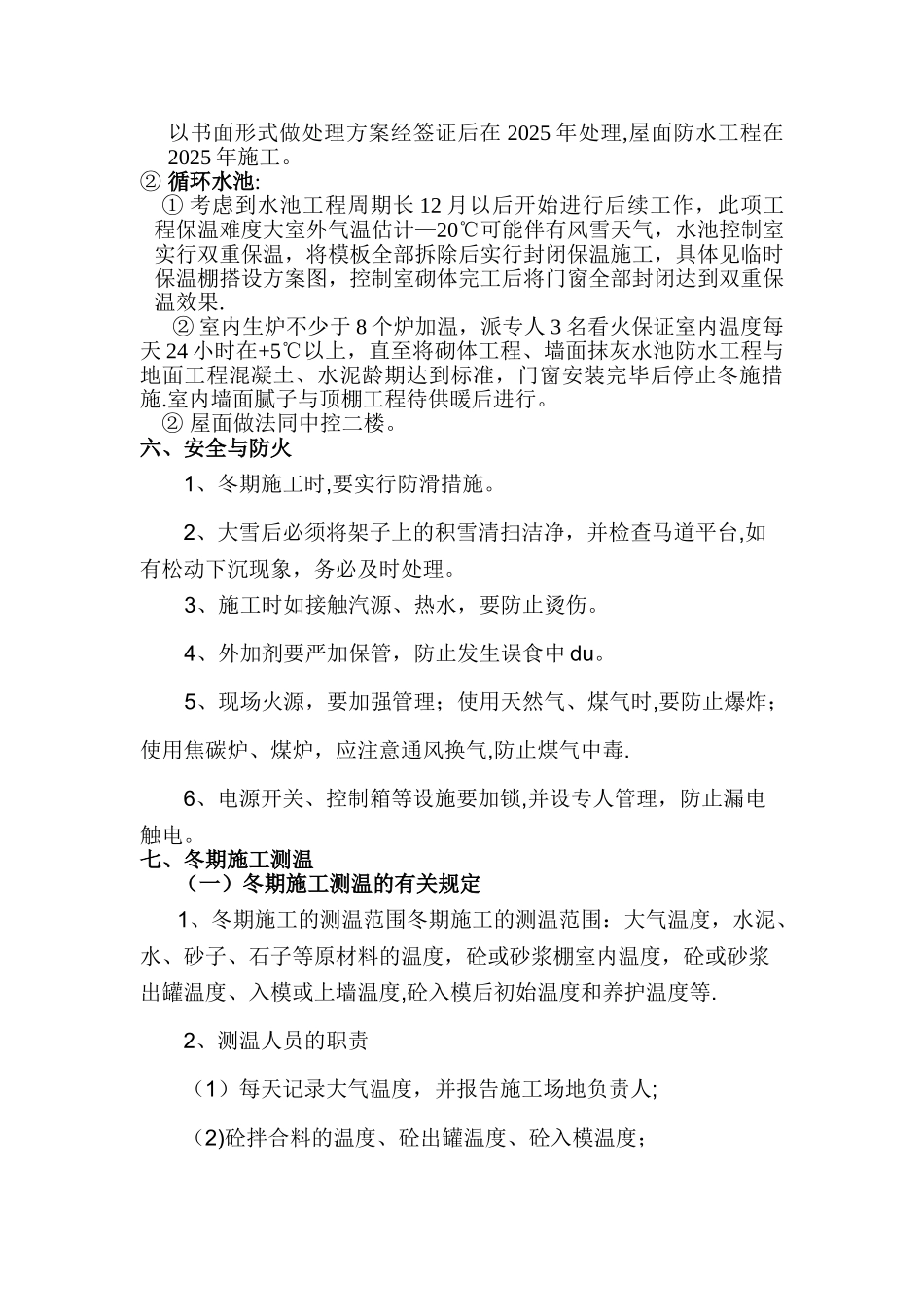

中旺氢化车间项目冬季施工保温措施方案一、工程概况: 应甲方要求氢化项目未完工程实行冬季施工,按内蒙古巴彦淖尔建委文件要求,照室外日平均气温连续 5d 稳定低于 5℃的范围确定2025 年 11 月 15 日开始进入冬季施工
截止 2025 年 11 月 20 日完成工程与未完工程项目如下:㈠厂房:① 完成项目:筏板基础与设备基础已全部完成
② 冬施项目:钢结构的外包脚混凝土﹑模板支拆工程与室内回填土到—0
③ 室外工程与其他土建工程在 2025 年气候气温回升后施工
㈡中控二楼:① 完成项目:二层框架主体工程与一层砌体完成,二层部分砌体接近收尾,女儿墙砌体完工
② 冬施项目: 室内抹灰与门窗安装地面工程,屋顶炉渣找坡与砂浆找平层等装饰装修暖点工程
③ 室外工程与其他土建工程在 2025 年气候气温回升后施工
㈢循环水池:① 完成项目:水池主体工程框架工程完成
② 未完工程:水池主体工程框架模板未拆除,砌体工程、屋面工程、与抹灰防水工程门窗安装水电安装等工程
③ 室外工程与其他土建工程在 2025 年气候气温回升后施工
二、组织措施 1、成立冬季施工领导小组组长:闫东明 副组长:李明 组 员:李鑫 各班组长 2、进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,方准上岗工作
3、派专人及时收听天气预报,防止寒流突然袭击
4、试验人员测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并做好记录
三、现场准备 1、根据实物工程量提前组织有关机具、外加剂和保温材料进场
2、搭建加热用的炉灶、搅拌站,敷设管道,对各种加热的材料、设备要检查其安全可靠性
3、施工场地的临时供水管道等材料做好保温防冻工作
4、做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比
