****************工程临时用电安全专项方案编制人: 审核人: 审批人: 2025 年 3 月临电工程专项安全施工方案一、工程概况工程名称: *********建设单位:市政园林局监理单位:施工单位:二、编制依据根据中华人民共和国城乡建设部 JGJ46—2025《施工现场临时用电安全技术法律规范》进行编制
按施工现场临时用电平面图和接线系统图,施工现场临时用电设备在 5 台及以上或者设备总容量在 50KW 以上者,应编制用电施工组织设计
因此,本工程需要编写施工现场临时用电安全施工方案
三、确定电源进线,总配电箱,分配电箱等处的位置及线路走向
1、该工程施工现场临时总配电源,由电力公司变电箱引出的埋设线路,低压供电系统 380/220 电压引入总配电箱中
整个施工现场根据上级配电内容形式布置
所有开关箱由专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电损害
2、根据工程分布特点,我部拟在*********K0+750、K1+580、K2+290 位置各设置一台 600kw 的变配电柜

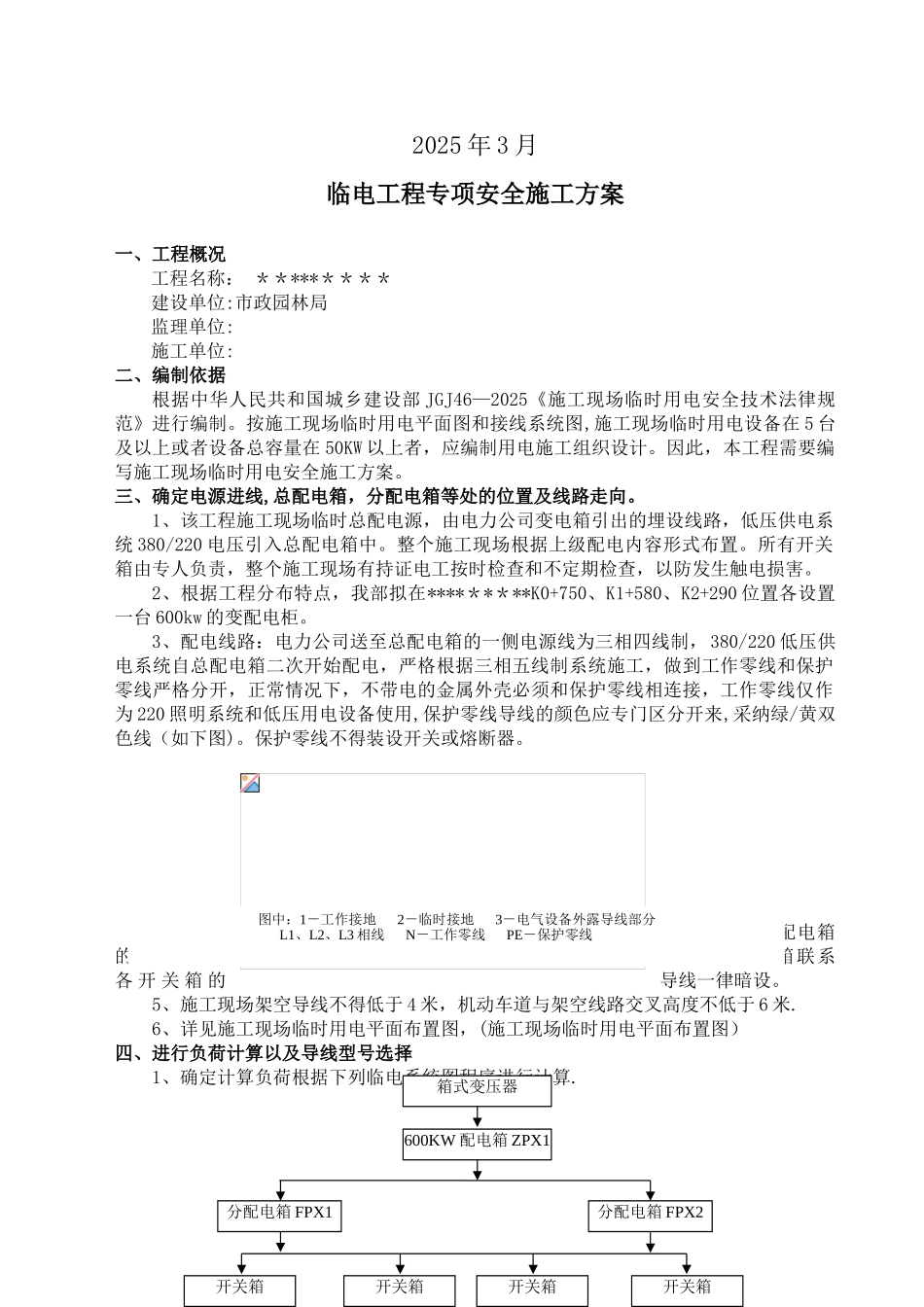

3、配电线路:电力公司送至总配电箱的一侧电源线为三相四线制,380/220 低压供电系统自总配电箱二次开始配电,严格根据三相五线制系统施工,做到工作零线和保护零线严格分开,正常情况下,不带电的金属外壳必须和保护零线相连接,工作零线仅作为 220 照明系统和低压用电设备使用,保护零线导线的颜色应专门区分开来,采纳绿/黄双色线(如下图)
保护零线不得装设开关或熔断器
4 、 从总配电箱至分配电箱的 导 线 均 为暗设,分配电箱联系各 开 关 箱 的导线一律暗设
5、施工现场架空导线不得低于 4 米,机动车道与架空线路交叉高度不低于 6 米

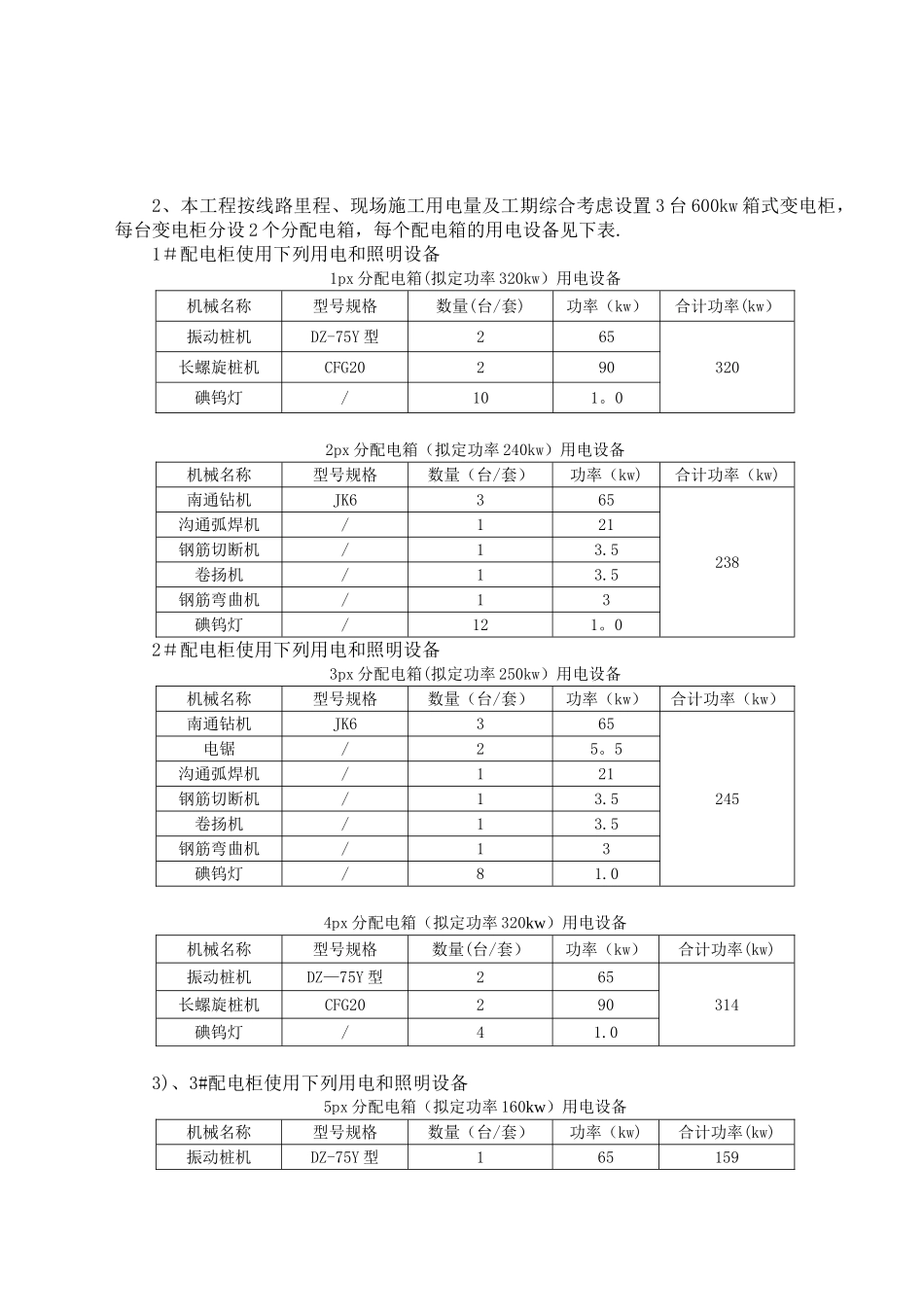

6、详见施工现场临时用电平面布置图,(施工现场临时用电平面布置图)四、进行负荷计算以及导线型号选择1、确定计算负荷根据下列临电系统
