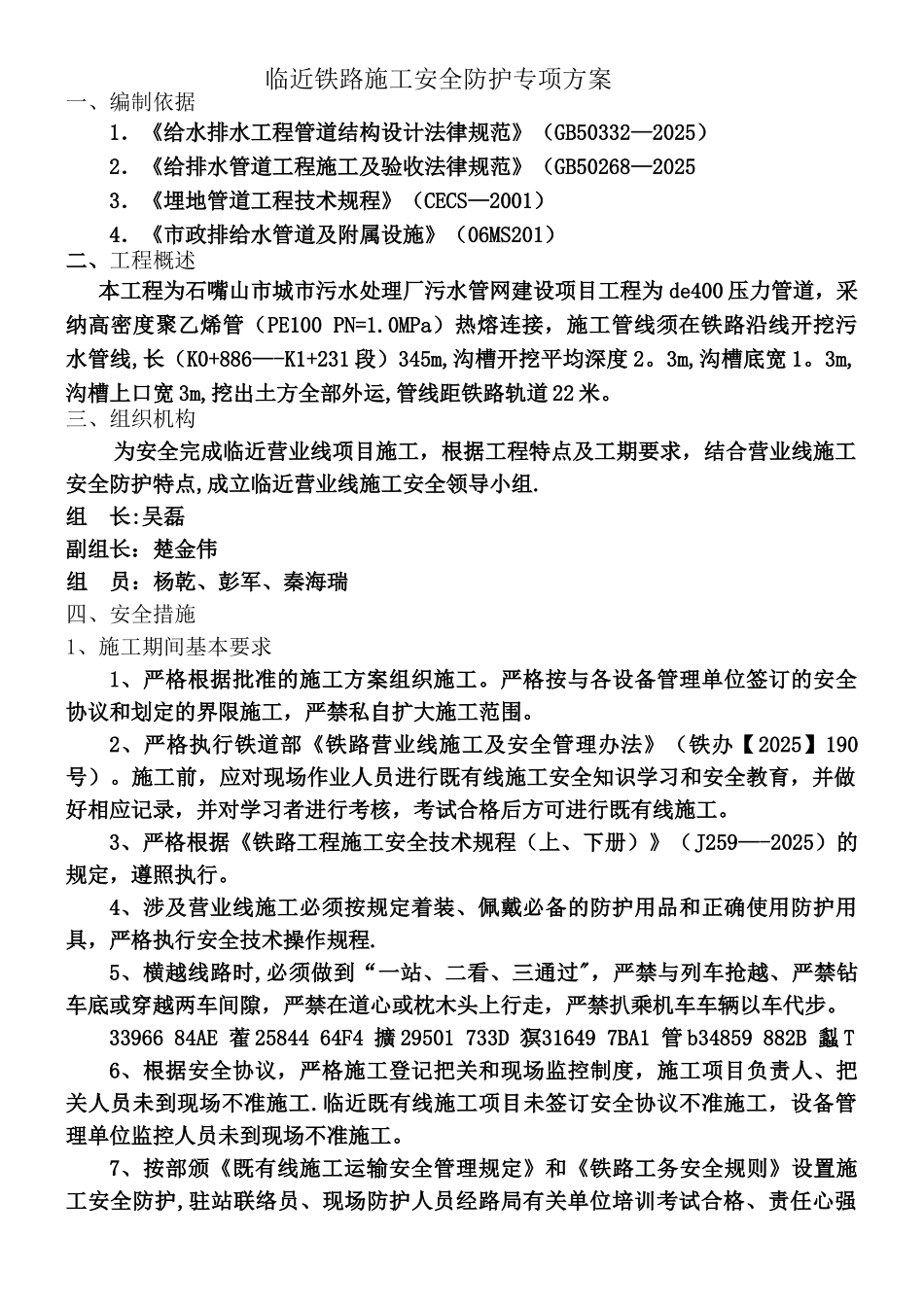

临近铁路施工安全防护专项方案一、编制依据1.《给水排水工程管道结构设计法律规范》(GB50332—2025)2.《给排水管道工程施工及验收法律规范》(GB50268—20253.《埋地管道工程技术规程》(CECS—2001)4.《市政排给水管道及附属设施》(06MS201)二、工程概述本工程为石嘴山市城市污水处理厂污水管网建设项目工程为 de400 压力管道,采纳高密度聚乙烯管(PE100 PN=1.0MPa)热熔连接,施工管线须在铁路沿线开挖污水管线,长(K0+886—-K1+231 段)345m,沟槽开挖平均深度 2。3m,沟槽底宽 1。3m,沟槽上口宽 3m,挖出土方全部外运,管线距铁路轨道 22 米。三、组织机构为安全完成临近营业线项目施工,根据工程特点及工期要求,结合营业线施工安全防护特点,成立临近营业线施工安全领导小组.组 长:吴磊副组长:楚金伟组 员:杨乾、彭军、秦海瑞四、安全措施1、施工期间基本要求1、严格根据批准的施工方案组织施工。严格按与各设备管理单位签订的安全协议和划定的界限施工,严禁私自扩大施工范围。2、严格执行铁道部《铁路营业线施工及安全管理办法》(铁办【2025】190号)。施工前,应对现场作业人员进行既有线施工安全知识学习和安全教育,并做好相应记录,并对学习者进行考核,考试合格后方可进行既有线施工。3、严格根据《铁路工程施工安全技术规程(上、下册)》(J259—-2025)的规定,遵照执行。4、涉及营业线施工必须按规定着装、佩戴必备的防护用品和正确使用防护用具,严格执行安全技术操作规程.5、横越线路时,必须做到“一站、二看、三通过",严禁与列车抢越、严禁钻车底或穿越两车间隙,严禁在道心或枕木头上行走,严禁扒乘机车车辆以车代步。33966 84AE 蒮 25844 64F4 擴 29501 733D 猽31649 7BA1 管 b34859 882B 蠫 T6、根据安全协议,严格施工登记把关和现场监控制度,施工项目负责人、把关人员未到现场不准施工.临近既有线施工项目未签订安全协议不准施工,设备管理单位监控人员未到现场不准施工。7、按部颁《既有线施工运输安全管理规定》和《铁路工务安全规则》设置施工安全防护,驻站联络员、现场防护人员经路局有关单位培训考试合格、责任心强的正式职工担任。8、既有线施工期间,在施施工场地点两端设置防护员和中间设置防护员、驻站联络员,未设防护前提下严禁施工。9、机械设备操作人员、特种作业人员,必须经专业安全技术培训考试合格后方可持证上岗.10、严格执行劳动安全防护措施:防车辆损害、防止高...
