电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

主动防护网施工方案69198

主动防护网施工方案69198_第1页
1/1

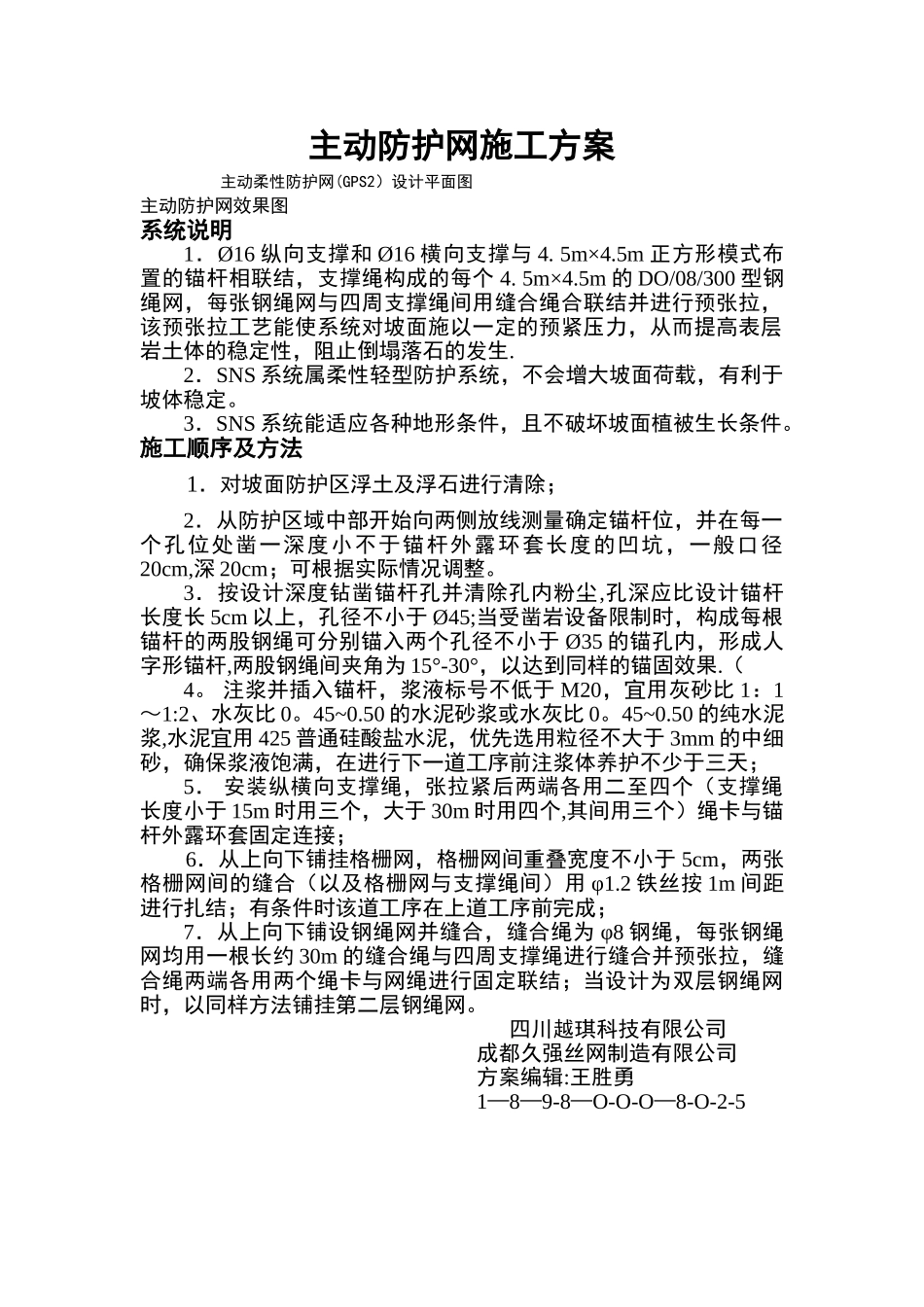

主动防护网施工方案主动柔性防护网(GPS2)设计平面图主动防护网效果图系统说明1.Ø16 纵向支撑和 Ø16 横向支撑与 4. 5m×4.5m 正方形模式布置的锚杆相联结,支撑绳构成的每个 4. 5m×4.5m 的 DO/08/300 型钢绳网,每张钢绳网与四周支撑绳间用缝合绳合联结并进行预张拉,该预张拉工艺能使系统对坡面施以一定的预紧压力,从而提高表层岩土体的稳定性,阻止倒塌落石的发生.2.SNS 系统属柔性轻型防护系统,不会增大坡面荷载,有利于坡体稳定。3.SNS 系统能适应各种地形条件,且不破坏坡面植被生长条件。施工顺序及方法1.对坡面防护区浮土及浮石进行清除;2.从防护区域中部开始向两侧放线测量确定锚杆位,并在每一个孔位处凿一深度小不于锚杆外露环套长度的凹坑,一般口径20cm,深 20cm;可根据实际情况调整。3.按设计深度钻凿锚杆孔并清除孔内粉尘,孔深应比设计锚杆长度长 5cm 以上,孔径不小于 Ø45;当受凿岩设备限制时,构成每根锚杆的两股钢绳可分别锚入两个孔径不小于 Ø35 的锚孔内,形成人字形锚杆,两股钢绳间夹角为 15°-30°,以达到同样的锚固效果.(4。 注浆并插入锚杆,浆液标号不低于 M20,宜用灰砂比 1:1~1:2、水灰比 0。45~0.50 的水泥砂浆或水灰比 0。45~0.50 的纯水泥浆,水泥宜用 425 普通硅酸盐水泥,优先选用粒径不大于 3mm 的中细砂,确保浆液饱满,在进行下一道工序前注浆体养护不少于三天;5. 安装纵横向支撑绳,张拉紧后两端各用二至四个(支撑绳长度小于 15m 时用三个,大于 30m 时用四个,其间用三个)绳卡与锚杆外露环套固定连接;6.从上向下铺挂格栅网,格栅网间重叠宽度不小于 5cm,两张格栅网间的缝合(以及格栅网与支撑绳间)用 φ1.2 铁丝按 1m 间距进行扎结;有条件时该道工序在上道工序前完成;7.从上向下铺设钢绳网并缝合,缝合绳为 φ8 钢绳,每张钢绳网均用一根长约 30m 的缝合绳与四周支撑绳进行缝合并预张拉,缝合绳两端各用两个绳卡与网绳进行固定联结;当设计为双层钢绳网时,以同样方法铺挂第二层钢绳网。四川越琪科技有限公司成都久强丝网制造有限公司方案编辑:王胜勇1—8—9-8—O-O-O—8-O-2-5

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主动防护网施工方案69198

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
