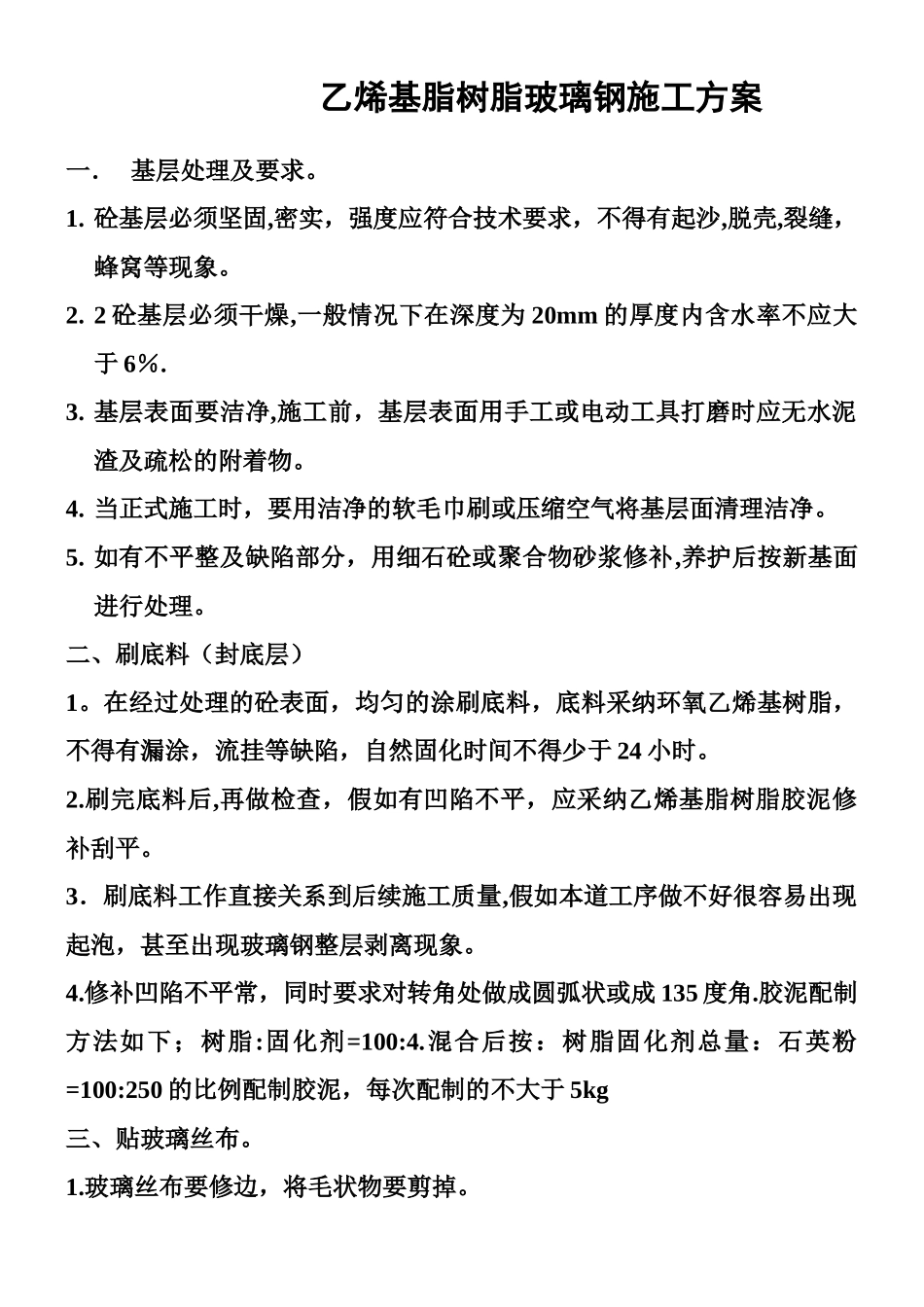

乙烯基脂树脂玻璃钢施工方案一. 基层处理及要求
砼基层必须坚固,密实,强度应符合技术要求,不得有起沙,脱壳,裂缝,蜂窝等现象
2 砼基层必须干燥,一般情况下在深度为 20mm 的厚度内含水率不应大于 6%
基层表面要洁净,施工前,基层表面用手工或电动工具打磨时应无水泥渣及疏松的附着物
当正式施工时,要用洁净的软毛巾刷或压缩空气将基层面清理洁净
如有不平整及缺陷部分,用细石砼或聚合物砂浆修补,养护后按新基面进行处理
二、刷底料(封底层)1
在经过处理的砼表面,均匀的涂刷底料,底料采纳环氧乙烯基树脂,不得有漏涂,流挂等缺陷,自然固化时间不得少于 24 小时
刷完底料后,再做检查,假如有凹陷不平,应采纳乙烯基脂树脂胶泥修补刮平
3.刷底料工作直接关系到后续施工质量,假如本道工序做不好很容易出现起泡,甚至出现玻璃钢整层剥离现象
修补凹陷不平常,同时要求对转角处做成圆弧状或成 135 度角
胶泥配制方法如下;树脂:固化剂=100:4
混合后按:树脂固化剂总量:石英粉=100:250 的比例配制胶泥,每次配制的不大于 5kg三、贴玻璃丝布
玻璃丝布要修边,将毛状物要剪掉

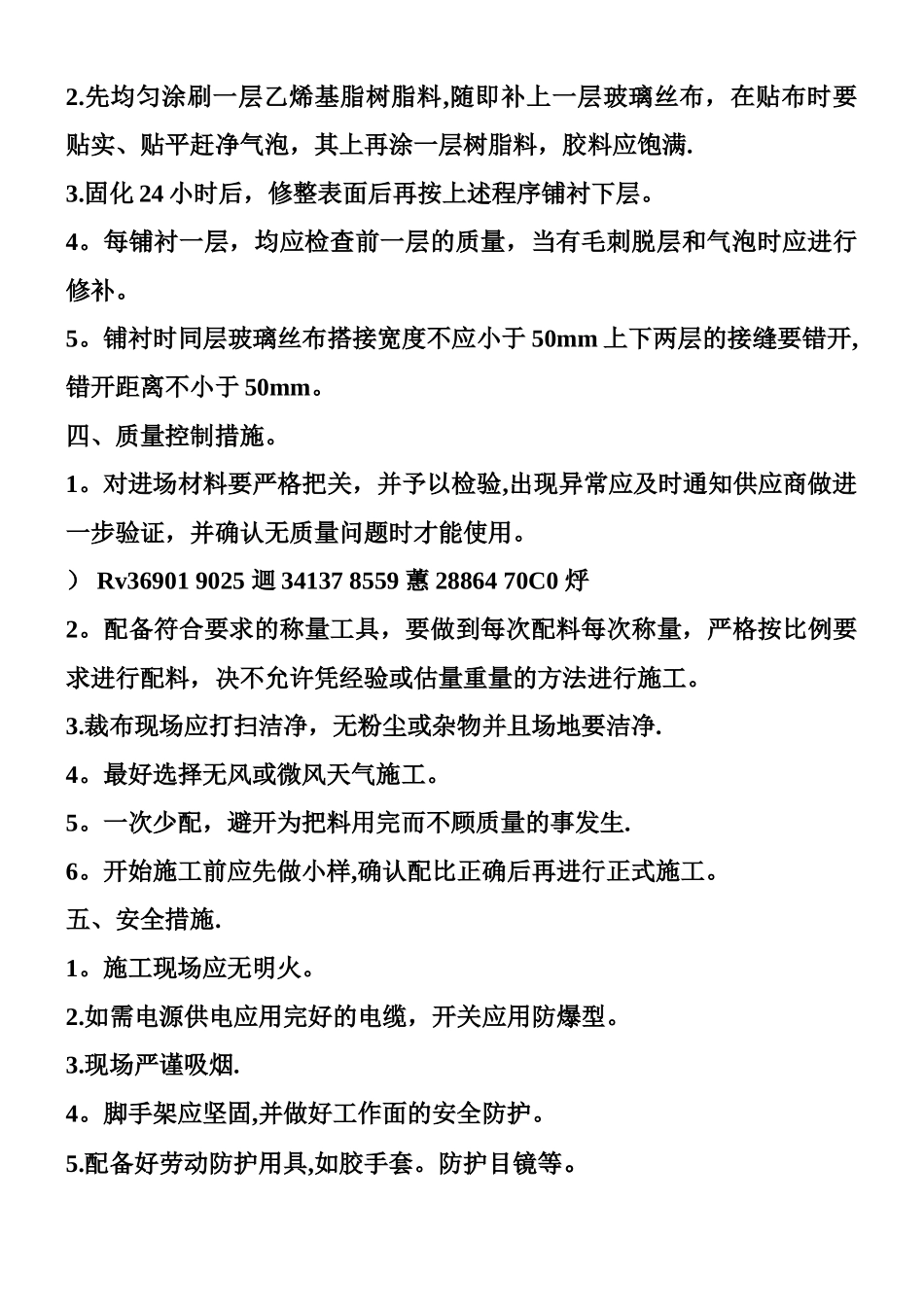

先均匀涂刷一层乙烯基脂树脂料,随即补上一层玻璃丝布,在贴布时要贴实、贴平赶净气泡,其上再涂一层树脂料,胶料应饱满
固化 24 小时后,修整表面后再按上述程序铺衬下层
每铺衬一层,均应检查前一层的质量,当有毛刺脱层和气泡时应进行修补
铺衬时同层玻璃丝布搭接宽度不应小于 50mm 上下两层的接缝要错开,错开距离不小于 50mm
四、质量控制措施
对进场材料要严格把关,并予以检验,出现异常应及时通知供应商做进一步验证,并确认无质量问题时才能使用
