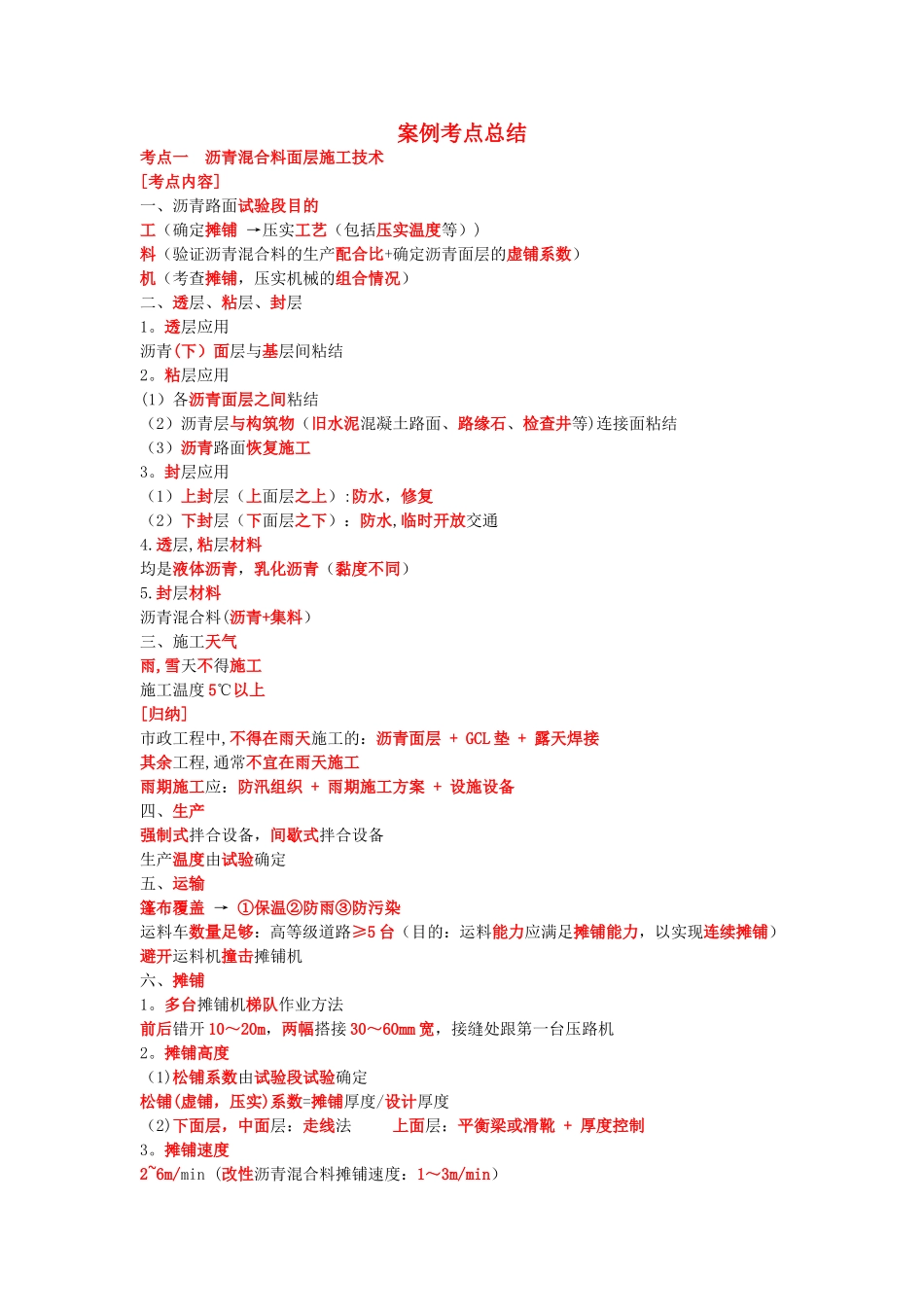

案例考点总结考点一 沥青混合料面层施工技术[考点内容]一、沥青路面试验段目的工(确定摊铺 →压实工艺(包括压实温度等))料(验证沥青混合料的生产配合比+确定沥青面层的虚铺系数)机(考查摊铺,压实机械的组合情况)二、透层、粘层、封层1
透层应用沥青(下)面层与基层间粘结2
粘层应用(1)各沥青面层之间粘结(2)沥青层与构筑物(旧水泥混凝土路面、路缘石、检查井等)连接面粘结(3)沥青路面恢复施工3
封层应用(1)上封层(上面层之上):防水,修复(2)下封层(下面层之下):防水,临时开放交通4
透层,粘层材料均是液体沥青,乳化沥青(黏度不同)5
封层材料沥青混合料(沥青+集料)三、施工天气雨,雪天不得施工施工温度 5℃以上[归纳]市政工程中,不得在雨天施工的:沥青面层 + GCL 垫 + 露天焊接其余工程,通常不宜在雨天施工雨期施工应:防汛组织 + 雨期施工方案 + 设施设备四、生产强制式拌合设备,间歇式拌合设备生产温度由试验确定五、运输篷布覆盖 → ①保温②防雨③防污染运料车数量足够:高等级道路≥5 台(目的:运料能力应满足摊铺能力,以实现连续摊铺)避开运料机撞击摊铺机六、摊铺1
多台摊铺机梯队作业方法前后错开 10~20m,两幅搭接 30~60mm 宽,接缝处跟第一台压路机2
摊铺高度(1)松铺系数由试验段试验确定松铺(虚铺,压实)系数=摊铺厚度/设计厚度(2)下面层,中面层:走线法 上面层:平衡梁或滑靴 + 厚度控制3
摊铺速度2~6m/min (改性沥青混合料摊铺速度:1~3m/min)4
摊铺温度沥青标号越低,沥青黏度越大,铺筑层厚度越薄,气温越低,下卧层表面温度越低,最低摊铺温度应越高七、压实1
初压(1~2 遍)→ 复压 →终压(≥2 遍)三阶段2
压实方法AC:初压(钢轮静压)→复压(胶轮碾压+钢轮振压)→终压(钢轮静压)SMA,OGFC:初压(钢轮振压)→复压(
