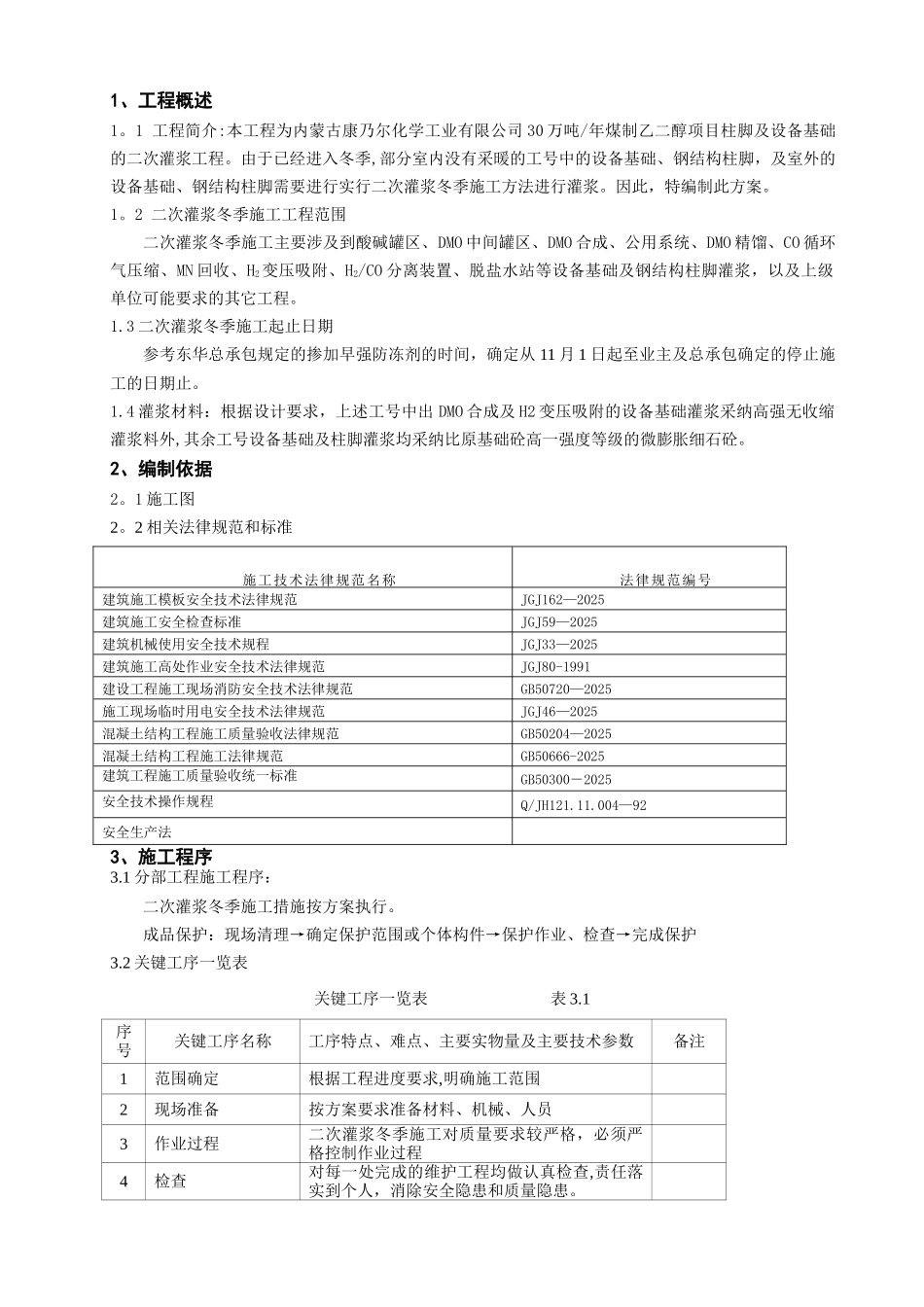

1、工程概述1
1 工程简介:本工程为内蒙古康乃尔化学工业有限公司 30 万吨/年煤制乙二醇项目柱脚及设备基础的二次灌浆工程
由于已经进入冬季,部分室内没有采暖的工号中的设备基础、钢结构柱脚,及室外的设备基础、钢结构柱脚需要进行实行二次灌浆冬季施工方法进行灌浆
因此,特编制此方案
2 二次灌浆冬季施工工程范围二次灌浆冬季施工主要涉及到酸碱罐区、DMO 中间罐区、DMO 合成、公用系统、DMO 精馏、CO 循环气压缩、MN 回收、H2变压吸附、H2/CO 分离装置、脱盐水站等设备基础及钢结构柱脚灌浆,以及上级单位可能要求的其它工程
3 二次灌浆冬季施工起止日期参考东华总承包规定的掺加早强防冻剂的时间,确定从 11 月 1 日起至业主及总承包确定的停止施工的日期止
4 灌浆材料:根据设计要求,上述工号中出 DMO 合成及 H2 变压吸附的设备基础灌浆采纳高强无收缩灌浆料外,其余工号设备基础及柱脚灌浆均采纳比原基础砼高一强度等级的微膨胀细石砼
2、编制依据2
1 施工图2
2 相关法律规范和标准施工技术法律规范名称法律规范编号建筑施工模板安全技术法律规范JGJ162—2025建筑施工安全检查标准JGJ59—2025建筑机械使用安全技术规程JGJ33—2025建筑施工高处作业安全技术法律规范JGJ80-1991建设工程施工现场消防安全技术法律规范GB50720—2025施工现场临时用电安全技术法律规范JGJ46—2025混凝土结构工程施工质量验收法律规范GB50204—2025混凝土结构工程施工法律规范GB50666-2025建筑工程施工质量验收统一标准GB50300-2025安全技术操作规程Q/JH121
004—92安全生产法3、施工程序3
1 分部工程施工程序:二次灌浆冬季施工措施按方案执行
成品保护:现场清理→确定保护范围或个体构件→保护作业、检查→完成保
