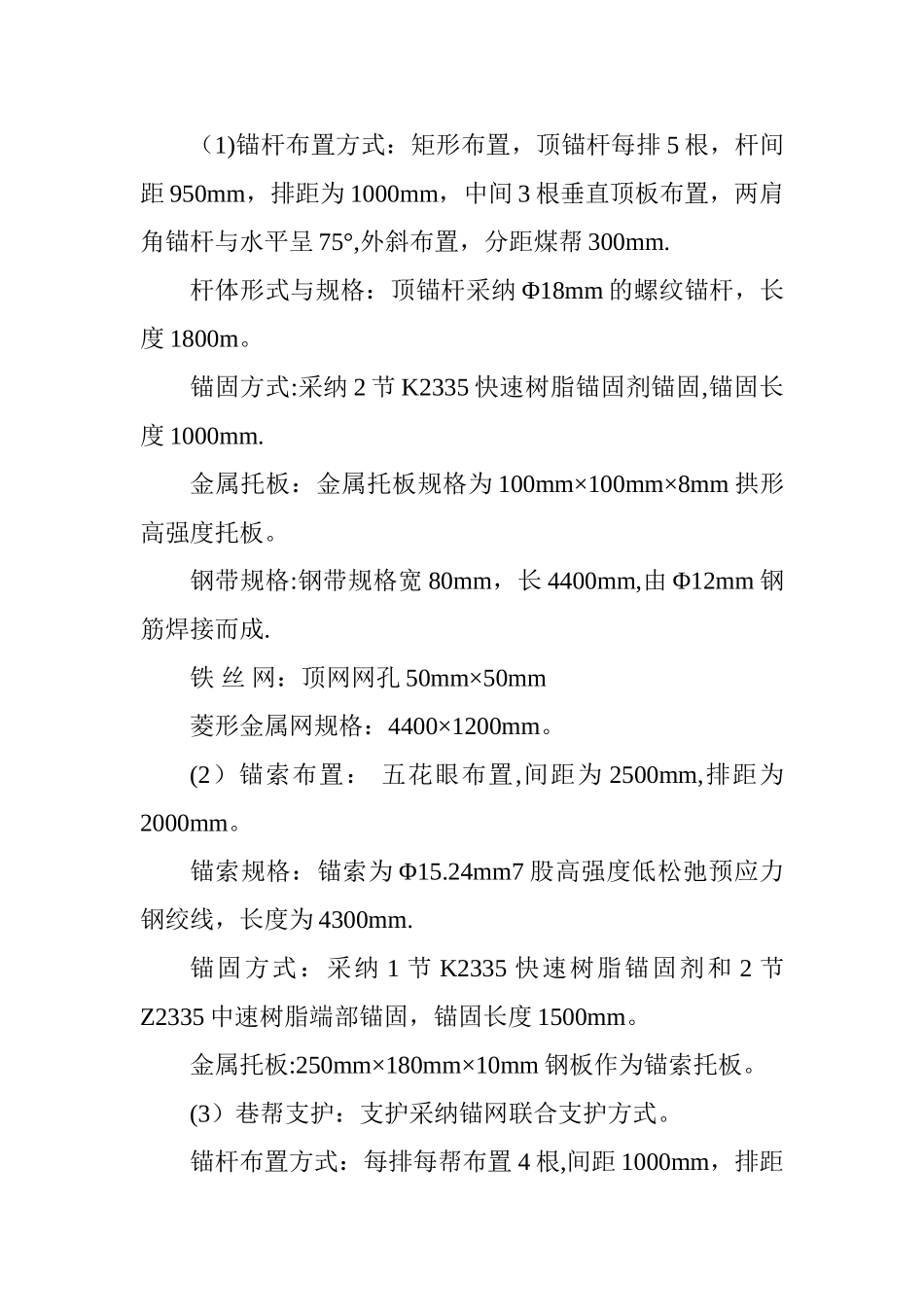

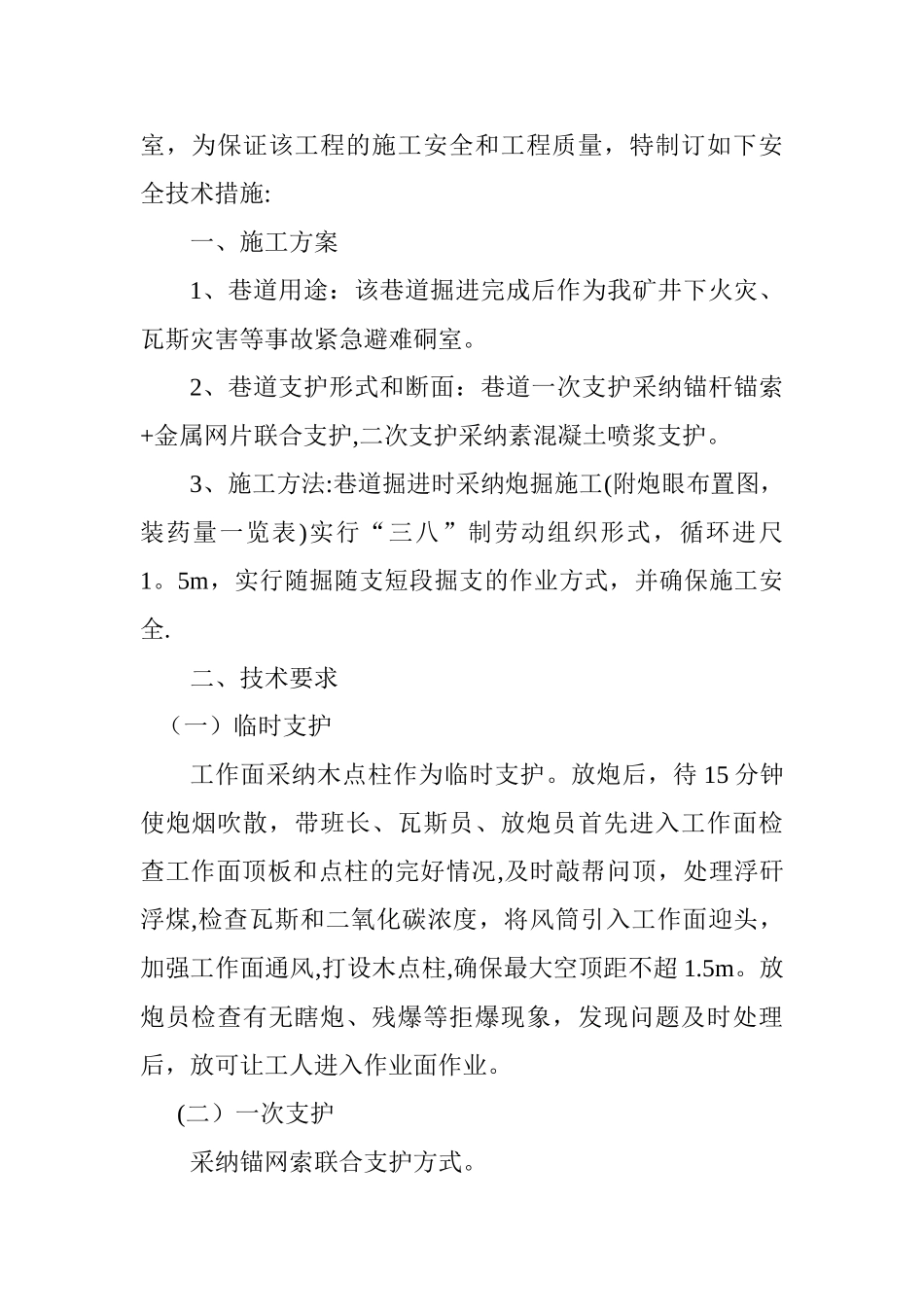

首阳山煤业有限公司安全技术措施编号:2025 第(024)号地 区:轨道大巷措施名称:井下永久避难硐室施工安全技术措施审批签字:矿 长: 年 月 日安全矿长: 年 月 日安全指挥中心主任: 年 月 日生产矿长: 年 月 日机电矿长: 年 月 日总工程师: 年 月 日通风助理: 年 月 日调 度 室: 年 月 日安 全 科: 年 月 日通 风 科: 年 月 日技 术 科: 年 月 日综 掘 队: 年 月 日编 制 人: 年 月 日编制时间:二○一二年二月二十日井下永久避难硐室施工安全技术措施根据矿井建设计划安排,完善六大系统建设永久避难硐室,为保证该工程的施工安全和工程质量,特制订如下安全技术措施:一、施工方案1、巷道用途:该巷道掘进完成后作为我矿井下火灾、瓦斯灾害等事故紧急避难硐室。2、巷道支护形式和断面:巷道一次支护采纳锚杆锚索+金属网片联合支护,二次支护采纳素混凝土喷浆支护。3、施工方法:巷道掘进时采纳炮掘施工(附炮眼布置图,装药量一览表)实行“三八”制劳动组织形式,循环进尺1。5m,实行随掘随支短段掘支的作业方式,并确保施工安全.二、技术要求 (一)临时支护工作面采纳木点柱作为临时支护。放炮后,待 15 分钟使炮烟吹散,带班长、瓦斯员、放炮员首先进入工作面检查工作面顶板和点柱的完好情况,及时敲帮问顶,处理浮矸浮煤,检查瓦斯和二氧化碳浓度,将风筒引入工作面迎头,加强工作面通风,打设木点柱,确保最大空顶距不超 1.5m。放炮员检查有无瞎炮、残爆等拒爆现象,发现问题及时处理后,放可让工人进入作业面作业。(二)一次支护采纳锚网索联合支护方式。(1)锚杆布置方式:矩形布置,顶锚杆每排 5 根,杆间距 950mm,排距为 1000mm,中间 3 根垂直顶板布置,两肩角锚杆与水平呈 75°,外斜布置,分距煤帮 300mm.杆体形式与规格:顶锚杆采纳 Φ18mm 的螺纹锚杆,长度 1800m。锚固方式:采纳 2 节 K2335 快速树脂锚固剂锚固,锚固长度 1000mm.金属托板:金属托板规格为 100mm×100mm×8mm 拱形高强度托板。钢带规格:钢带规格宽 80mm,长 4400mm,由 Φ12mm 钢筋焊接而成.铁 丝 网:顶网网孔 50mm×50mm菱形金属网规格:4400×1200mm。(2)锚索布置: 五花眼布置,间距为 2500mm,排距为2000mm。锚索规格:锚索为 Φ15.24mm7 股高强度低松弛预应力钢绞线,长度为 4300mm.锚固方式:采纳 1 节 K2335 快速树脂锚固剂和 2 节Z2335 中速树脂端部锚固...
