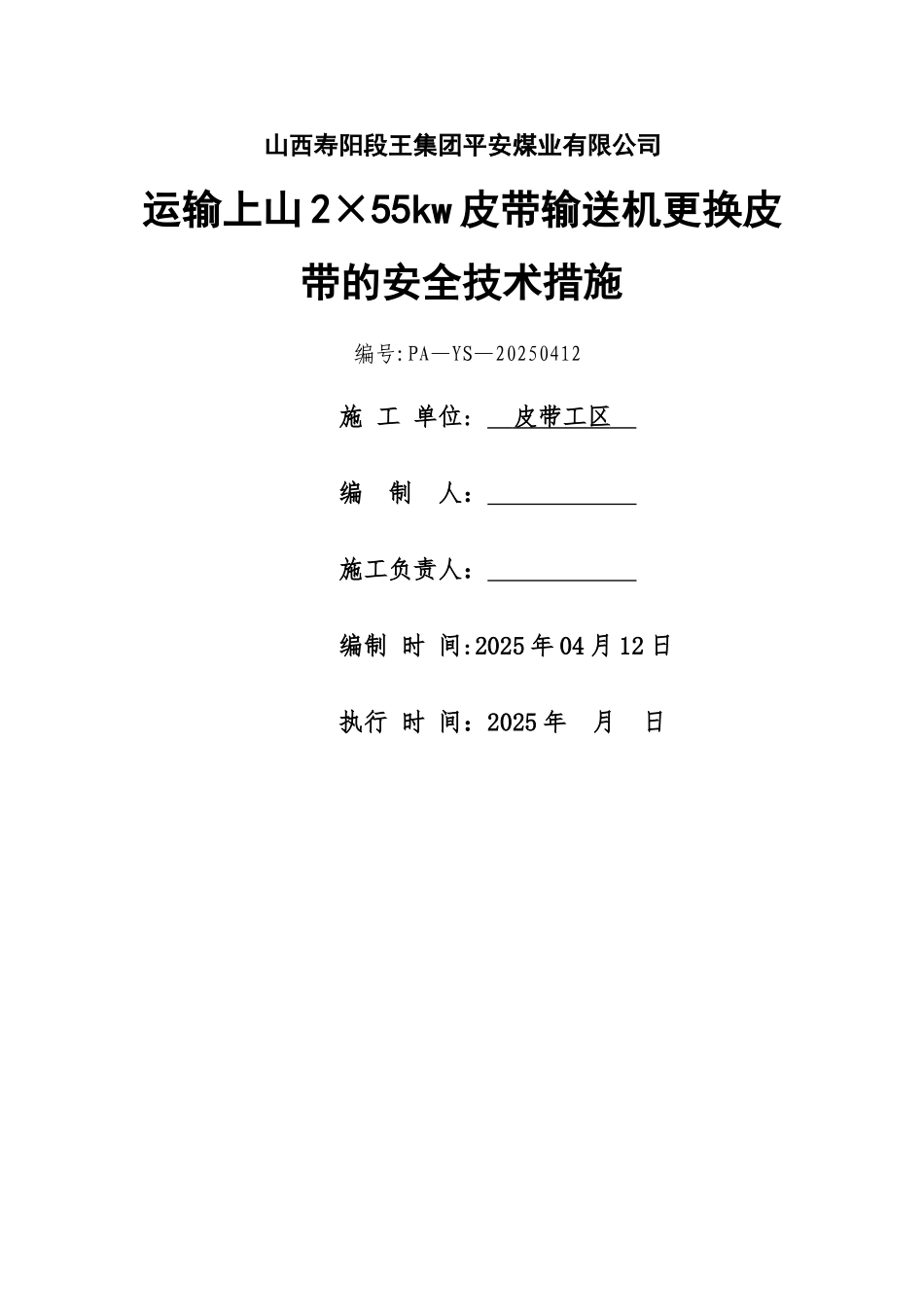

山西寿阳段王集团平安煤业有限公司运输上山 2×55kw 皮带输送机更换皮带的安全技术措施编号:PA—YS—20250412 施 工 单位: 皮带工区 编 制 人: 施工负责人: 编制 时 间:2025 年 04 月 12 日 执行 时 间:2025 年 月 日措施审批意见及签字 审批人员签名及日期: 运输工区: 机电科: 调度室: 安监科: 机运副总工程师: 安全副总工程师:机电副总经理: 生产副总经理: 安全副总经理: 总工程师: 总经理: 安全技术措施贯彻学习记录施工负责人: 贯彻人: 班次:贯彻时间参加人员年月日姓 名签 字姓 名签 字应到人数实到人数缺席人数缺席人员姓名 安全技术措施补充贯彻学习记录贯彻时间参加人员年月日姓 名签 字姓 名签 字运输上山 2×55kw 皮带输送机更换皮带的安全技术措施一、工程概况:由于运输上山 2×55kw 皮带输送机部分皮带磨损比较严重,为确保皮带机安全正常的运转,皮带工区对磨损严重的皮带进行更换
为确保更换时安全顺利进行,特制定本安全技术措施
二、劳动组织:安全负责人: 任思忠技术负责人: 牛 强现场施工负责人: 张于祥、秦宜成施工人员: 任 伟、安俊明、郭玉忠、任栓保等人员三、施工日期: 2025 年 04 月 日 点至 点四、施工步骤:(一)施工前的准备工作:1)现场施工全过程,要有助理以上的管理人员跟班作业,如有不安全现象应及时处理
2)在地面用平板车装好胶带,旧钢丝绳捆绑牢固后,运送至井下需要更换的皮带机处
3)携带好新皮带扣、穿条、丁字尺、二锤、钉扣机、皮带专用刀、SGB620/40 型链条手拉葫芦 2 个(3 吨)等工具
(二)皮带运输路线:地面装车→副立井→井底车场→轨道上山→109 回风联巷→运输上山皮带巷(三)更换皮带步骤:1)利用平板车将皮带(宽 1
0m;长 100m)运至运输上山皮带巷处,用原有专用的起吊
