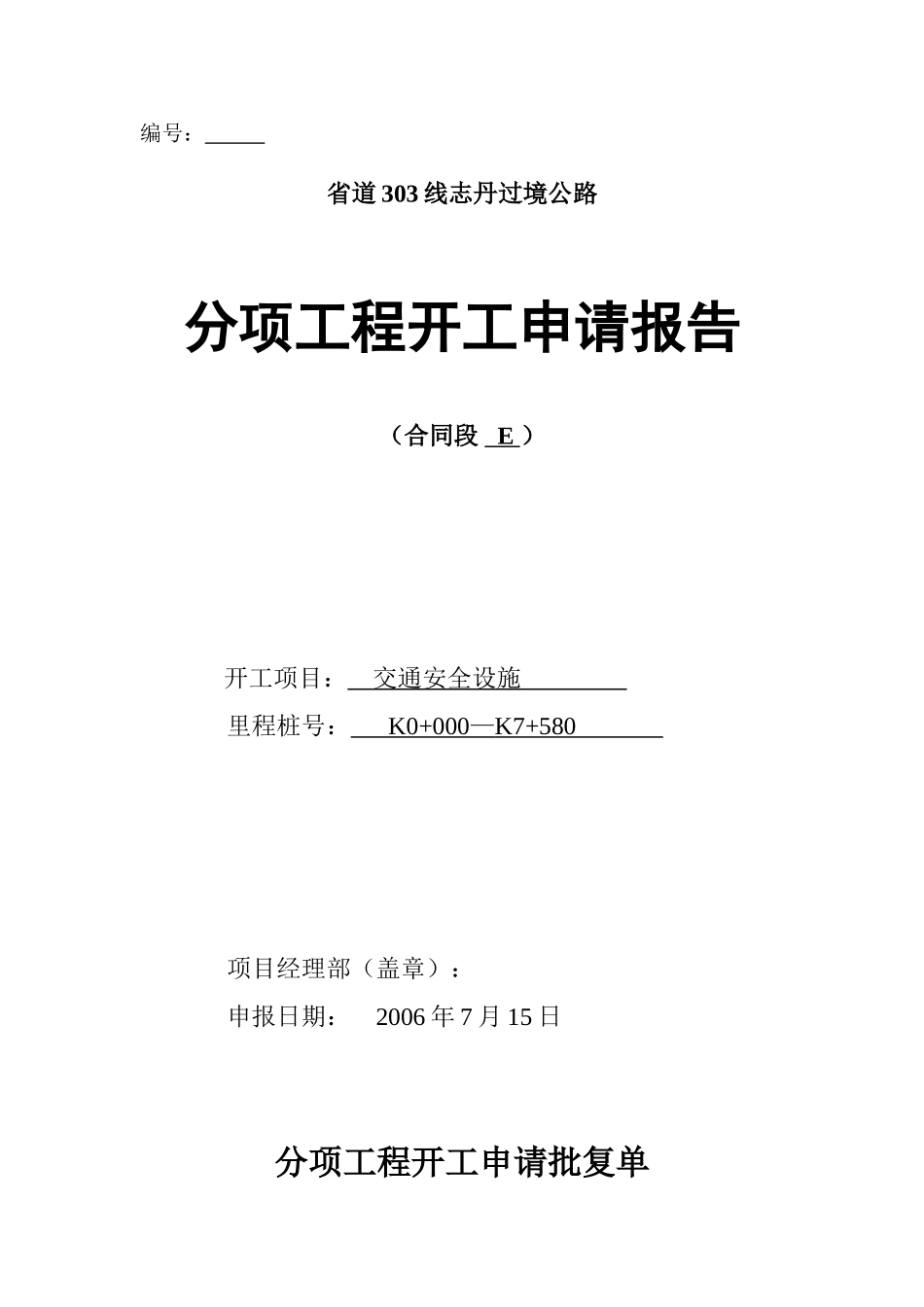

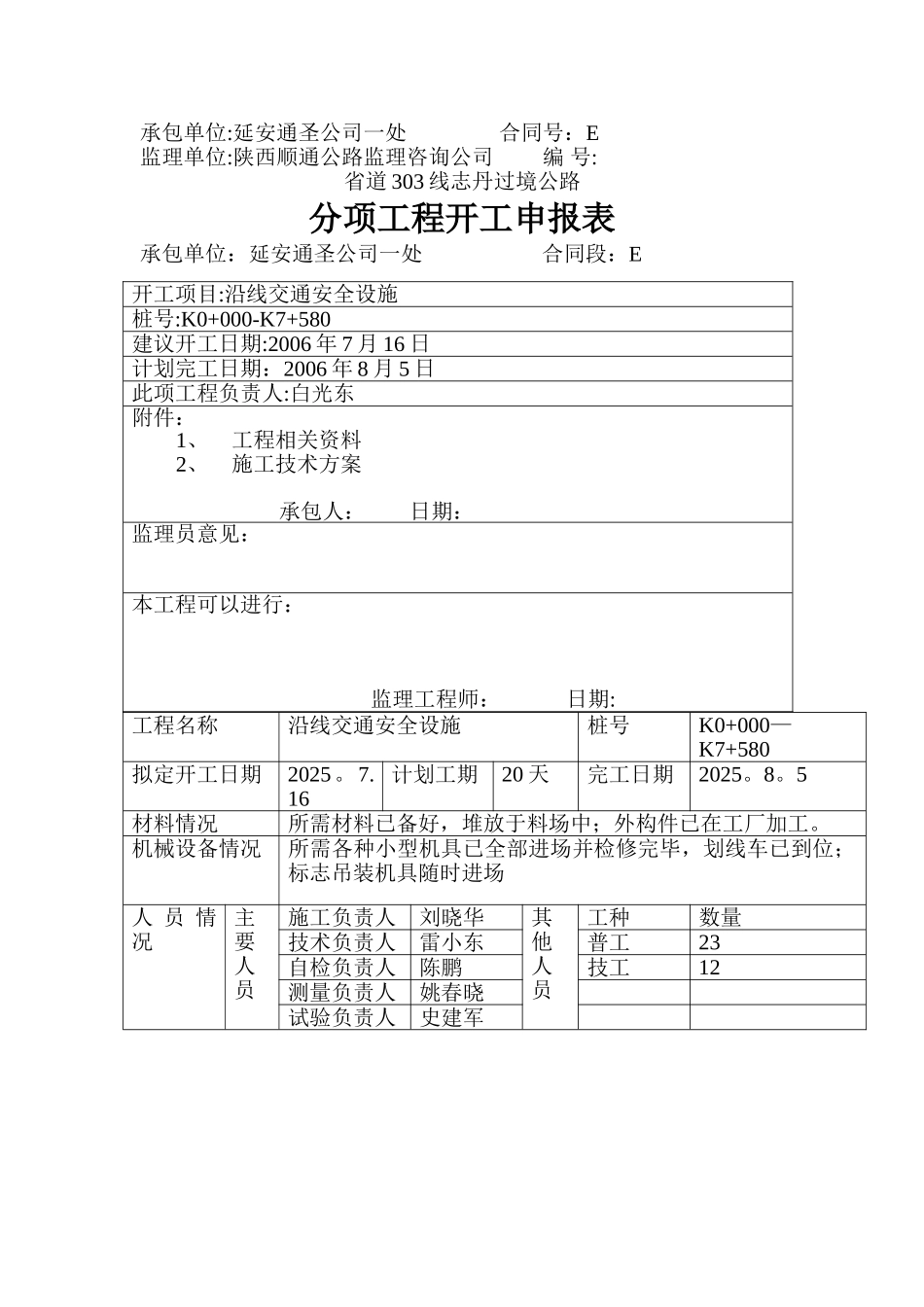

编号: 省道 303 线志丹过境公路分项工程开工申请报告(合同段 E )开工项目: 交通安全设施 里程桩号: K0+000 — K7+580 项目经理部(盖章):申报日期: 2006 年 7 月 15 日分项工程开工申请批复单承包单位:延安通圣公司一处 合同号:E监理单位:陕西顺通公路监理咨询公司 编 号:省道 303 线志丹过境公路分项工程开工申报表承包单位:延安通圣公司一处 合同段:E工程名称 沿线交通安全设施桩号K0+000—K7+580拟定开工日期2025
16计划工期20 天完工日期2025
5材料情况所需材料已备好,堆放于料场中;外构件已在工厂加工
机械设备情况所需各种小型机具已全部进场并检修完毕,划线车已到位;标志吊装机具随时进场人 员 情况主要人员施工负责人刘晓华其他人员工种数量技术负责人雷小东普工23自检负责人陈鹏技工12测量负责人姚春晓试验负责人史建军开工项目:沿线交通安全设施桩号:K0+000-K7+580建议开工日期:2006 年 7 月 16 日计划完工日期:2006 年 8 月 5 日此项工程负责人:白光东附件:1、工程相关资料2、施工技术方案 承包人: 日期:监理员意见:本工程可以进行:监理工程师: 日期:附件:1、工程相关试验资料
2、施工技术方案
项目经理(签字): 年 月 日施工组织设计一、工程概述安全、绿化设施主要施工内容包括道路交通标志、安全标志及标线、种植乔木、撒播草种等
道路交通标志包括交通标志牌 19 个、里程碑 7 个、百米桩 68 个、公路界碑 60 个;安全标志包括柱式护栏1567 根、石砌护栏 276 个,道路标线共计热溶型涂料标线 18192m
二、施工方案1、钢筋混凝土构件预制:预制构件严格根据《技术法律规范》要求操作,布筋位置合理,混凝土搅拌均匀,振捣密实
预制模板全部采纳钢模
确保构件表面光滑、直顺、棱
