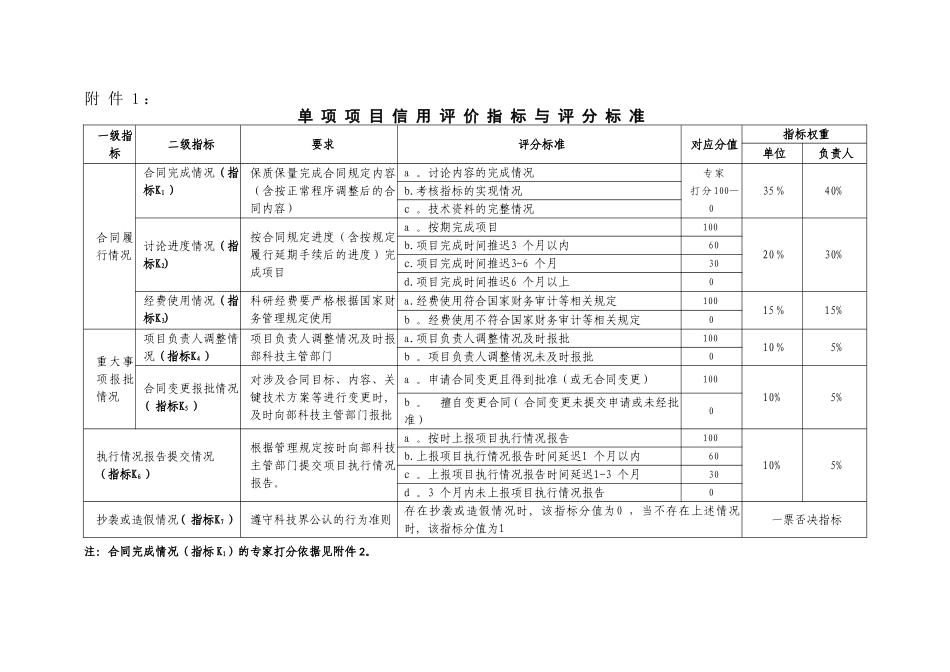

附 件 1 :单 项 项 目 信 用 评 价 指 标 与 评 分 标 准一级指标二级指标要求评分标准对应分值指标权重单位负责人合同履行情况合同完成情况(指标K1 )保质保量完成合同规定内容(含按正常程序调整后的合同内容)a 。讨论内容的完成情况专 家打 分 100—035%40%b.考核指标的实现情况c 。技术资料的完整情况讨论进度情况(指标K2)按合同规定进度(含按规定履行延期手续后的进度)完成项目a 。按期完成项目10020%30%b.项目完成时间推迟3 个月以内60c.项目完成时间推迟3-6 个月30d.项目完成时间推迟6 个月以上0经费使用情况(指标K3)科研经费要严格根据国家财务管理规定使用a.经费使用符合国家财务审计等相关规定10015%15%b 。经费使用不符合国家财务审计等相关规定0重大事项报批情况项目负责人调整情况(指标K4 )项目负责人调整情况及时报部科技主管部门a.项目负责人调整情况及时报批10010%5%b 。项目负责人调整情况未及时报批0合同变更报批情况( 指标K5 )对涉及合同目标、内容、关键技术方案等进行变更时,及时向部科技主管部门报批a 。申请合同变更且得到批准(或无合同变更)10010%5%b 。 擅自变更合同( 合同变更未提交申请或未经批准)0执行情况报告提交情况(指标K6 )根据管理规定按时向部科技主管部门提交项目执行情况报告。a 。按时上报项目执行情况报告10010%5%b.上报项目执行情况报告时间延迟1 个月以内60c 。上报项目执行情况报告时间延迟1-3 个月30d 。3 个月内未上报项目执行情况报告0抄袭或造假情况( 指标K7 )遵守科技界公认的行为准则存在抄袭或造假情况时, 该指标分值为0 ,当不存在上述情况时, 该指标分值为1一票否决指标注:合同完成情况(指标 K1)的专家打分依据见附件 2。
