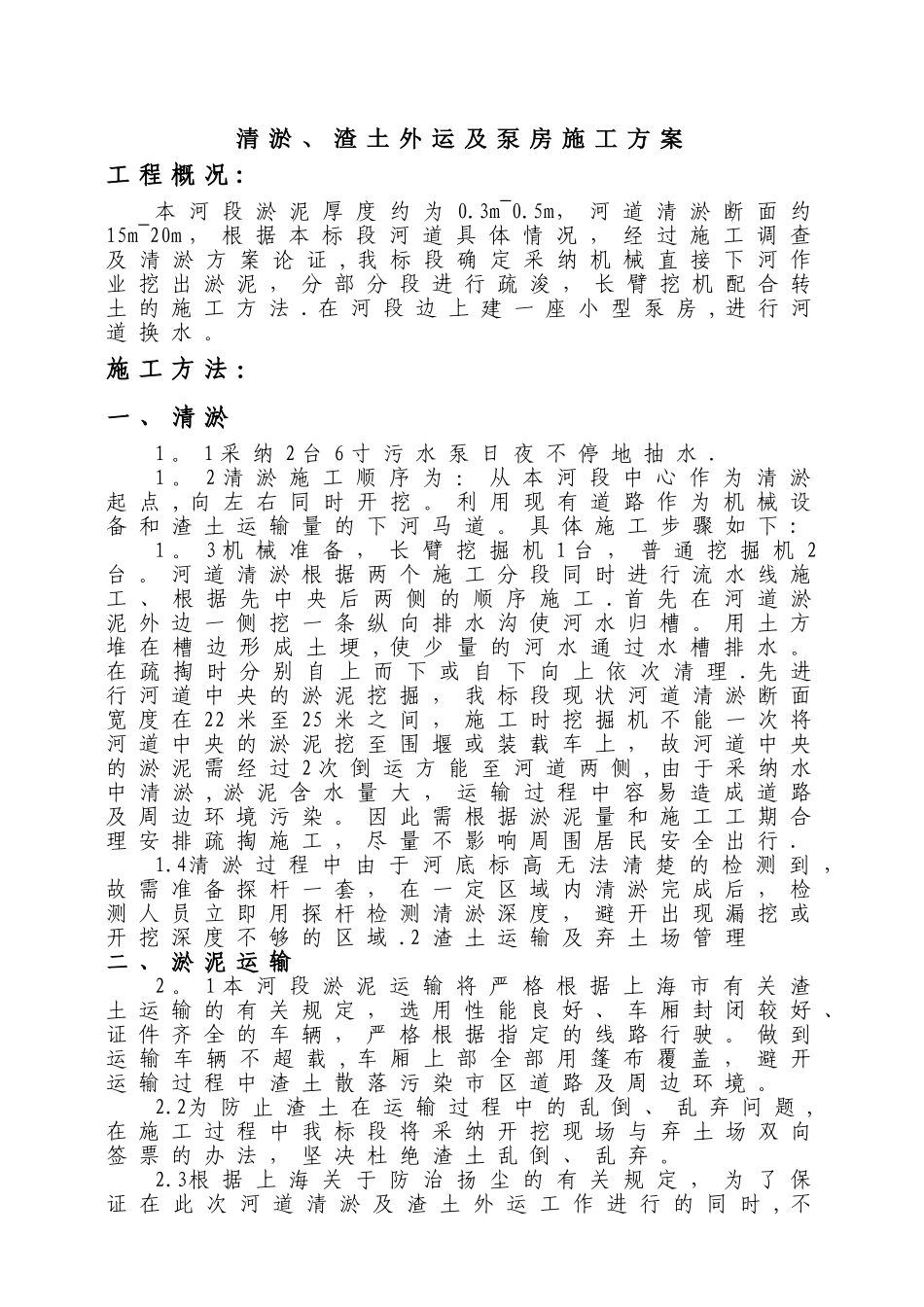

清 淤 、 渣 土 外 运 及 泵 房 施 工 方 案工 程 概 况 :本 河 段 淤 泥 厚 度 约 为 0.3m~0.5m, 河 道 清 淤 断 面 约15m~20m , 根 据 本 标 段 河 道 具 体 情 况 , 经 过 施 工 调 查及 清 淤 方 案 论 证 , 我 标 段 确 定 采 纳 机 械 直 接 下 河 作业 挖 出 淤 泥 , 分 部 分 段 进 行 疏 浚 , 长 臂 挖 机 配 合 转土 的 施 工 方 法 . 在 河 段 边 上 建 一 座 小 型 泵 房 , 进 行 河道 换 水 。施 工 方 法 :一 、 清 淤1 。 1 采 纳 2 台 6 寸 污 水 泵 日 夜 不 停 地 抽 水 .1 。 2 清 淤 施 工 顺 序 为 : 从 本 河 段 中 心 作 为 清 淤起 点 , 向 左 右 同 时 开 挖 。 利 用 现 有 道 路 作 为 机 械 设备 和 渣 土 运 输 量 的 下 河 马 道 。 具 体 施 工 步 骤 如 下 :1 。 3 机 械 准 备 , 长 臂 挖 掘 机 1 台 , 普 通 挖 掘 机 2台 。 河 道 清 淤 根 据 两 个 施 工 分 段 同 时 进 行 流 水 线 施工 、 根 据 先 中 央 后 两 侧 的 顺 序 施 工 . 首 先 在 河 道 淤泥 外 边 一 侧 挖 一 条 纵 向 排 水 沟 使 河 水 归 槽 。 用 土 方堆 在 槽 边 形 成 土 埂 , 使 少 量 的 河 水 通 过 水 槽 排 水 。在 疏 掏 时 分 别 自 上 而 下 或 自 下 向 上 依 次 清 理 . 先 进行 河 道 中 央 的 淤 泥 挖 掘 , 我 标 段 现 状 河 道 清 淤 断 面宽 度 在 22 米 至 25 米 之 间 , 施 工 时 挖 掘 机 不 能 一 次 将河 道 中 央 的 淤 泥 挖 至 围 堰 或 装 载 车 上 , 故 河 道 中 央的 淤 泥 需 经 过 2 次 倒 运 方 能 至 河 道 两 侧 , 由 于 采 纳 水中 清 淤 , 淤 泥 含 水 量 大 , 运 输 过 程 中 容 易 造 成 道 路及 周 边 环 境 污 染 。 因 此 需 根 据 淤 泥 量 和 施 工 工 期 合理 安 排 疏 掏 施 工 , 尽 量 不 影 响 周 围 居 民 安 全 出 行 .1.4清 淤 过 程 中 由 于...
