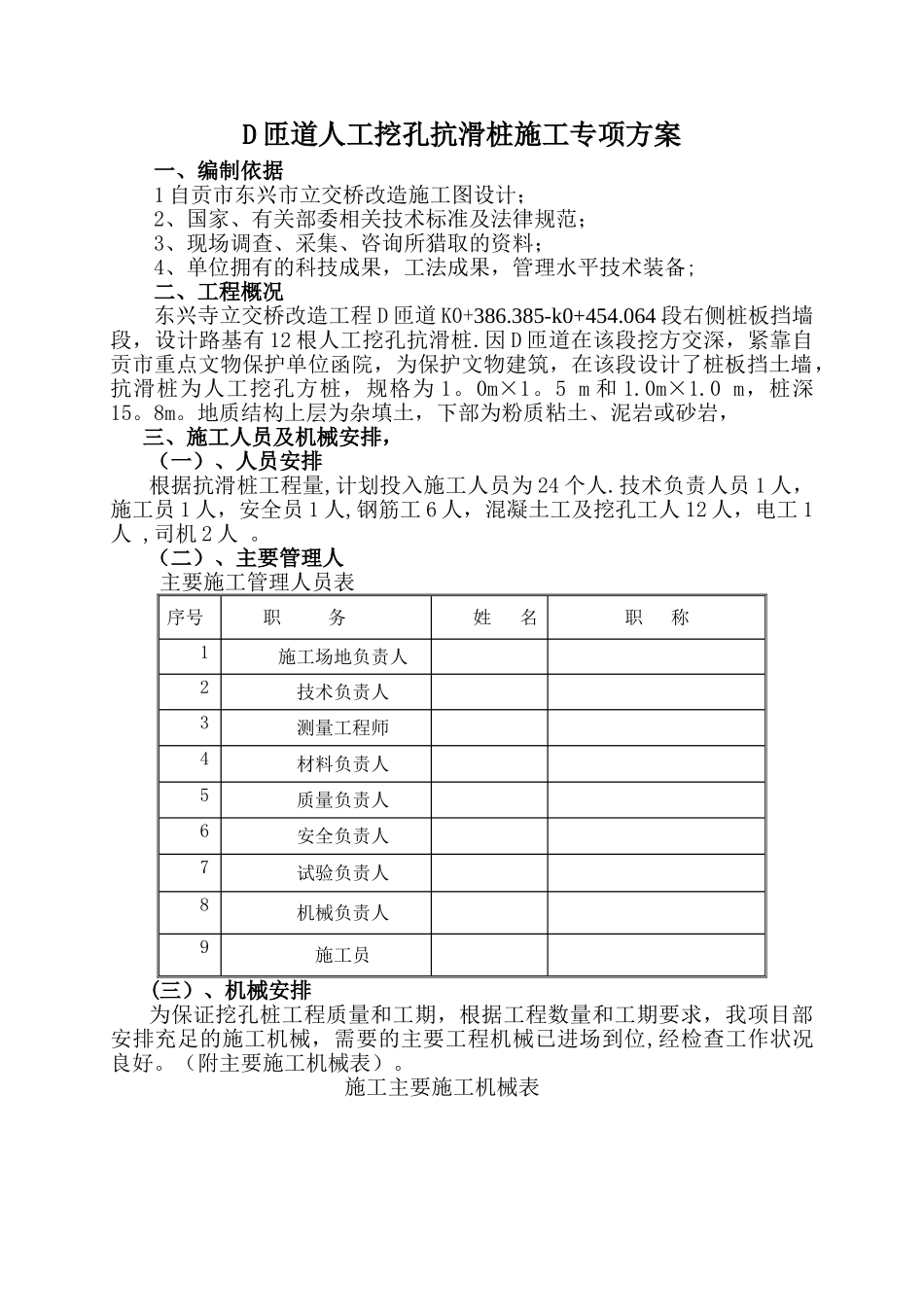

D 匝道人工挖孔抗滑桩施工专项方案一、编制依据 1 自贡市东兴市立交桥改造施工图设计;2、国家、有关部委相关技术标准及法律规范; 3、现场调查、采集、咨询所猎取的资料;4、单位拥有的科技成果,工法成果,管理水平技术装备;二、工程概况东兴寺立交桥改造工程 D 匝道 K0+386
385-k0+454
064 段右侧桩板挡墙段,设计路基有 12 根人工挖孔抗滑桩
因 D 匝道在该段挖方交深,紧靠自贡市重点文物保护单位函院,为保护文物建筑,在该段设计了桩板挡土墙,抗滑桩为人工挖孔方桩,规格为 1
5 m 和 1
0 m,桩深15
地质结构上层为杂填土,下部为粉质粘土、泥岩或砂岩,三、施工人员及机械安排,(一)、人员安排 根据抗滑桩工程量,计划投入施工人员为 24 个人
技术负责人员 1 人,施工员 1 人,安全员 1 人,钢筋工 6 人,混凝土工及挖孔工人 12 人,电工 1人 ,司机 2 人
(二)、主要管理人主要施工管理人员表序号职 务姓 名职 称1施工场地负责人2技术负责人3测量工程师4材料负责人5质量负责人6安全负责人7试验负责人8机械负责人9施工员(三)、机械安排为保证挖孔桩工程质量和工期,根据工程数量和工期要求,我项目部安排充足的施工机械,需要的主要工程机械已进场到位,经检查工作状况良好
(附主要施工机械表)

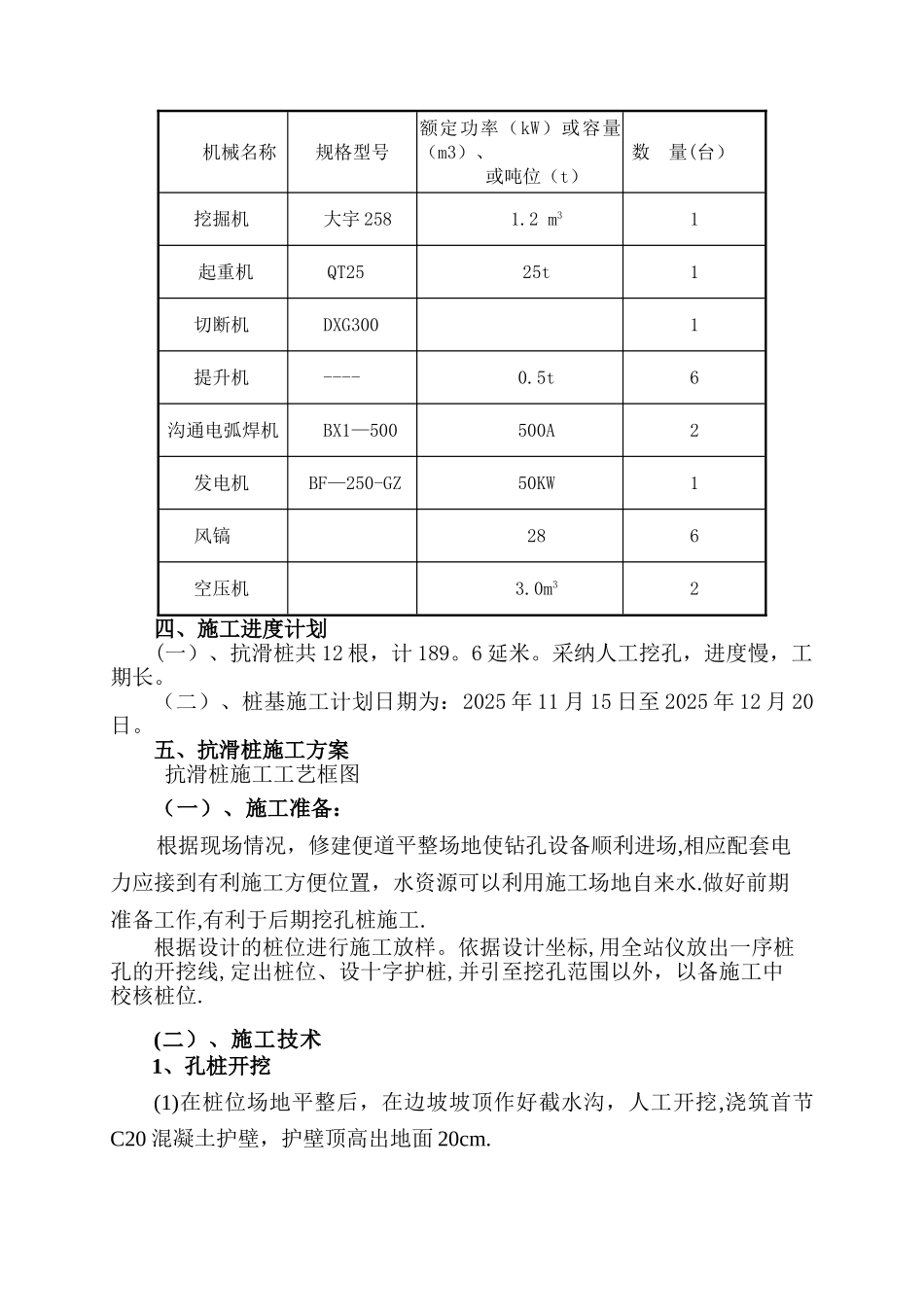

施工主要施工机械表机械名称规格型号额定功率(kW)或容量(m3)、或吨位(t)数 量(台)挖掘机大宇 2581
2 m31起重机QT2525t1切断机DXG3001提升机----0
5t6沟通电弧焊机BX1—500500A2发电机BF—250-GZ50KW1风镐286空压机3
0m32四、施工进度计划(一)、抗滑桩共 12 根,计 189
采纳人工挖孔,进度慢,工期长

(二)、桩基施工计划日期为:2025 年 11 月 15
