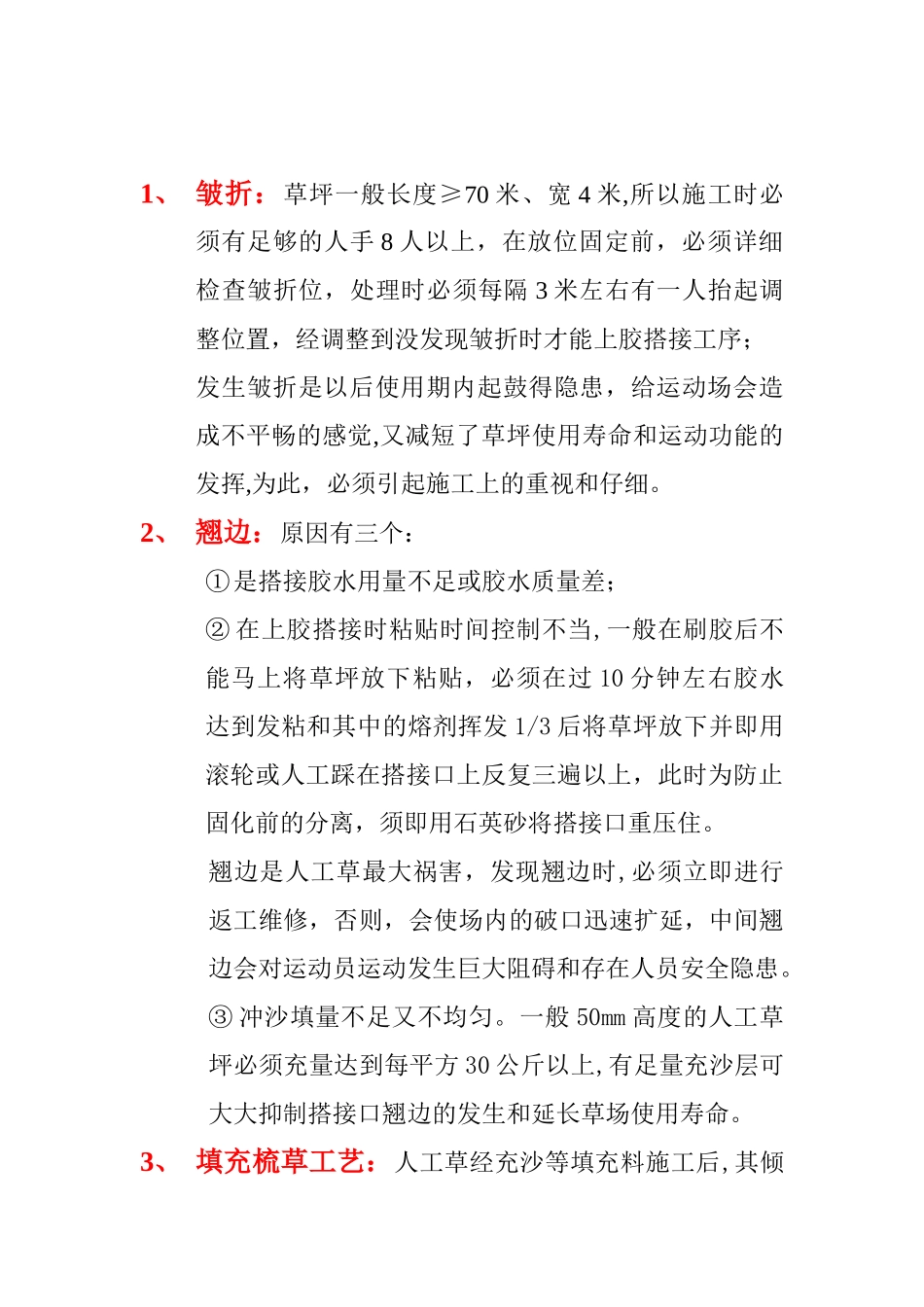

致:福建工程学院基建处福建工大工程建设监理公司人工草坪施工中的“通病"及注意事项厦门奥力体育场地设施工程有限公司二〇〇九年十月十六日人工草坪施工中的“通病”及注意事项1、 皱折:草坪一般长度≥70 米、宽 4 米,所以施工时必须有足够的人手 8 人以上,在放位固定前,必须详细检查皱折位,处理时必须每隔 3 米左右有一人抬起调整位置,经调整到没发现皱折时才能上胶搭接工序;发生皱折是以后使用期内起鼓得隐患,给运动场会造成不平畅的感觉,又减短了草坪使用寿命和运动功能的发挥,为此,必须引起施工上的重视和仔细
2、 翘边:原因有三个:①是搭接胶水用量不足或胶水质量差;② 在上胶搭接时粘贴时间控制不当,一般在刷胶后不能马上将草坪放下粘贴,必须在过 10 分钟左右胶水达到发粘和其中的熔剂挥发 1/3 后将草坪放下并即用滚轮或人工踩在搭接口上反复三遍以上,此时为防止固化前的分离,须即用石英砂将搭接口重压住
翘边是人工草最大祸害,发现翘边时,必须立即进行返工维修,否则,会使场内的破口迅速扩延,中间翘边会对运动员运动发生巨大阻碍和存在人员安全隐患
③ 冲沙填量不足又不均匀
一般 50mm 高度的人工草坪必须充量达到每平方 30 公斤以上,有足量充沙层可大大抑制搭接口翘边的发生和延长草场使用寿命
3、 填充梳草工艺:人工草经充沙等填充料施工后,其倾斜程度必须保持在 80—100 度的角度,为达到本工艺要求,在充沙时必须与梳草工艺同步进行,为防止草丝被填充料掩埋,充沙必须用可同步梳草的“专业机械”施工
每次填充料不宜超过总厚度的 30%,同时立即开启梳草机械将倒下的草丝梳扶直立,为下一轮填充料施工做好准备工作
注意:凡经检查发现存在较大幅度的草丝仍未被梳扶直立,即不允许下道填充料的施工
总体上,填充料的总厚度宜在 3-3
5cm,同一草丝外露≤1 /3 部分在外,≥2/3 部分含在填充料中,假如是
