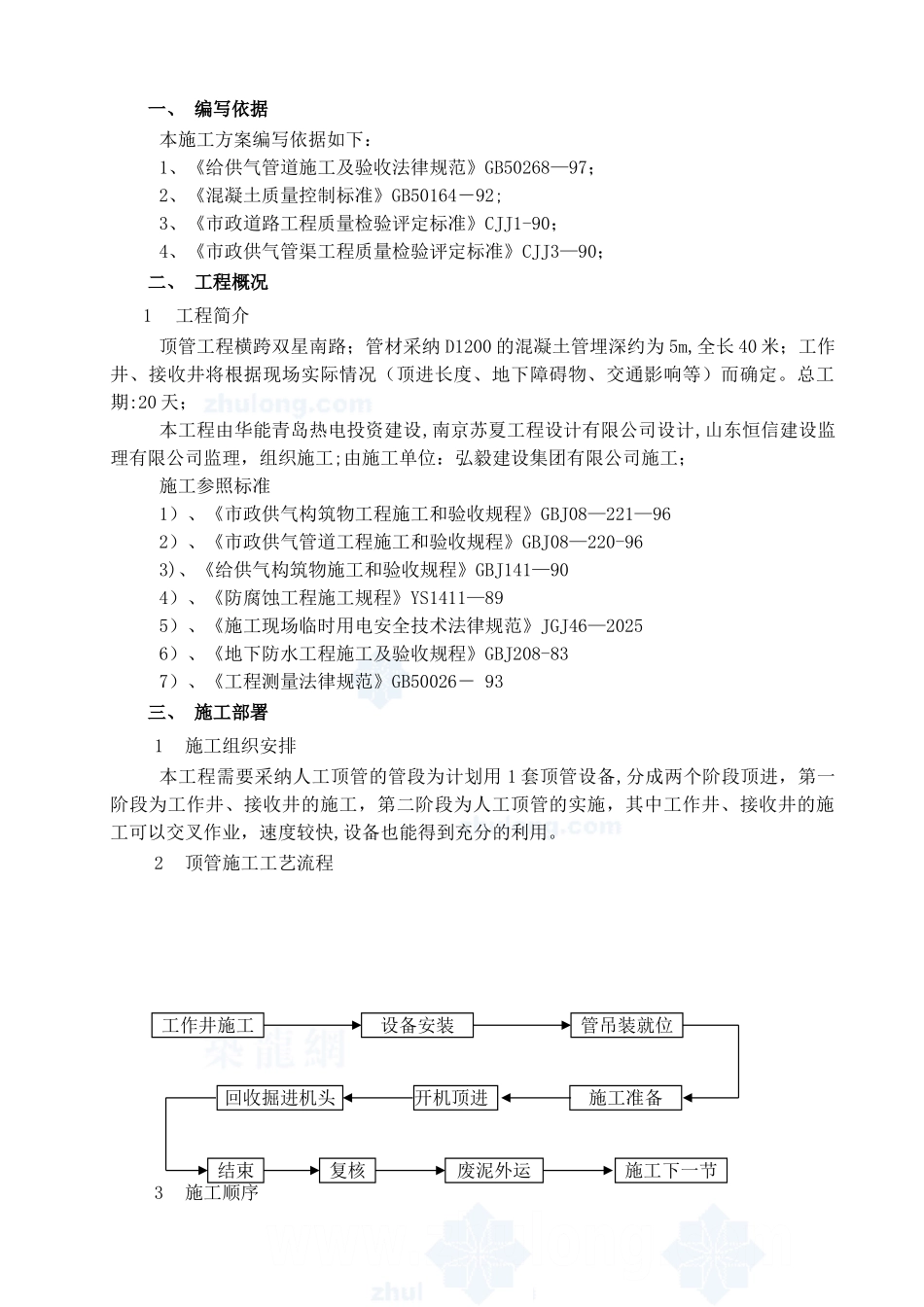

目 录一、编写依据 1二、工程概况 1三、施工部署 1四、施工准备工作 2五、顶管工程施工 2六、施工计划 8七、质量保证措施 8八、安全文明施工及环保措施 9一、 编写依据本施工方案编写依据如下:1、《给供气管道施工及验收法律规范》GB50268—97;2、《混凝土质量控制标准》GB50164-92;3、《市政道路工程质量检验评定标准》CJJ1-90;4、《市政供气管渠工程质量检验评定标准》CJJ3—90;二、 工程概况1工程简介顶管工程横跨双星南路;管材采纳 D1200 的混凝土管埋深约为 5m,全长 40 米;工作井、接收井将根据现场实际情况(顶进长度、地下障碍物、交通影响等)而确定。总工期:20 天;本工程由华能青岛热电投资建设,南京苏夏工程设计有限公司设计,山东恒信建设监理有限公司监理,组织施工;由施工单位:弘毅建设集团有限公司施工;施工参照标准1)、《市政供气构筑物工程施工和验收规程》GBJ08—221—962)、《市政供气管道工程施工和验收规程》GBJ08—220-963)、《给供气构筑物施工和验收规程》GBJ141—904)、《防腐蚀工程施工规程》YS1411—895)、《施工现场临时用电安全技术法律规范》JGJ46—20256)、《地下防水工程施工及验收规程》GBJ208-837)、《工程测量法律规范》GB50026- 93三、 施工部署1 施工组织安排本工程需要采纳人工顶管的管段为计划用 1 套顶管设备,分成两个阶段顶进,第一阶段为工作井、接收井的施工,第二阶段为人工顶管的实施,其中工作井、接收井的施工可以交叉作业,速度较快,设备也能得到充分的利用。2 顶管施工工艺流程3 施工顺序工作井施工设备安装管吊装就位施工准备开机顶进回收掘进机头结束复核废泥外运施工下一节施工顺序为: 工作井施工→ 顶进设备安装调试→ 吊装砼管到轨道上→ 连接好工具管→ 装顶铁→ 开启油泵顶进→ 出泥→ 管道贯穿→ 拆工具管→ 砌检查井.顶管施工工艺流程图见上图所示。四、施工准备工作1 生产准备1)、进行施工测量和现场放线工作.2)、确定管线范围内及施工需用场地内所有障碍物,如管线、电线杆、树木及附近房屋等的准确位置。3)、按施工平面布置图修建临时设施,安装临时水、电线路,并试水、试电。4)、进行顶管所用设备的加工制作。5)、根据顶进长度,准备好各类管线和所需的辅助物(固定架等)。6)、根据材料计划,分期分批组织材料进场。2 技术准备1)、审查施工图纸和进行各专业图纸会审,进行施工技术交底工作。2)、做好标高点控制,施工测量...
