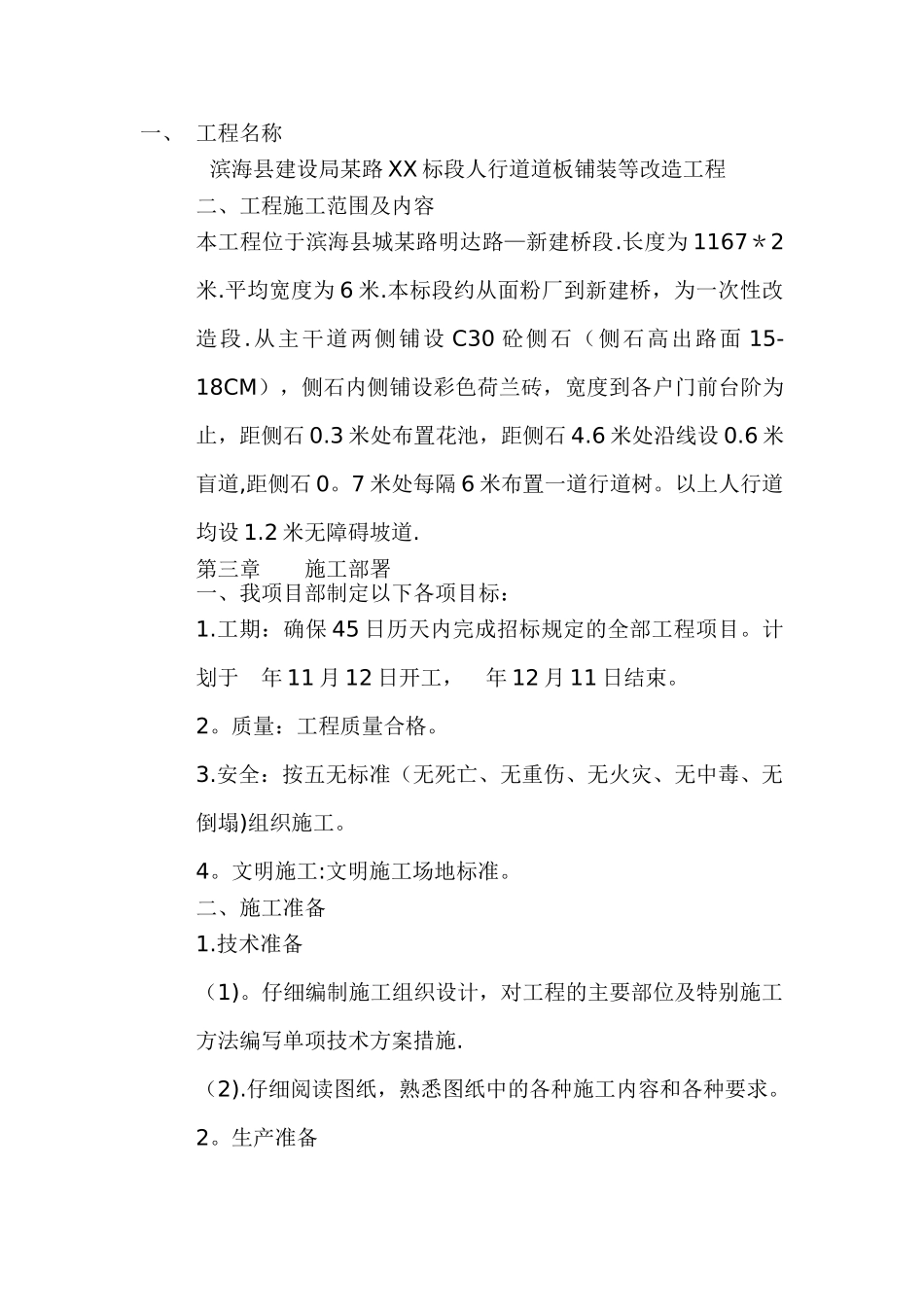

一、 工程名称 滨海县建设局某路 XX 标段人行道道板铺装等改造工程二、工程施工范围及内容本工程位于滨海县城某路明达路—新建桥段
长度为 1167*2米
平均宽度为 6 米
本标段约从面粉厂到新建桥,为一次性改造段
从主干道两侧铺设 C30 砼侧石(侧石高出路面 15-18CM),侧石内侧铺设彩色荷兰砖,宽度到各户门前台阶为止,距侧石 0
3 米处布置花池,距侧石 4
6 米处沿线设 0
6 米盲道,距侧石 0
7 米处每隔 6 米布置一道行道树
以上人行道均设 1
2 米无障碍坡道
第三章 施工部署一、我项目部制定以下各项目标:1
工期:确保 45 日历天内完成招标规定的全部工程项目
计划于 年 11 月 12 日开工, 年 12 月 11 日结束
质量:工程质量合格
安全:按五无标准(无死亡、无重伤、无火灾、无中毒、无倒塌)组织施工
文明施工:文明施工场地标准
二、施工准备1
技术准备(1)
仔细编制施工组织设计,对工程的主要部位及特别施工方法编写单项技术方案措施
仔细阅读图纸,熟悉图纸中的各种施工内容和各种要求

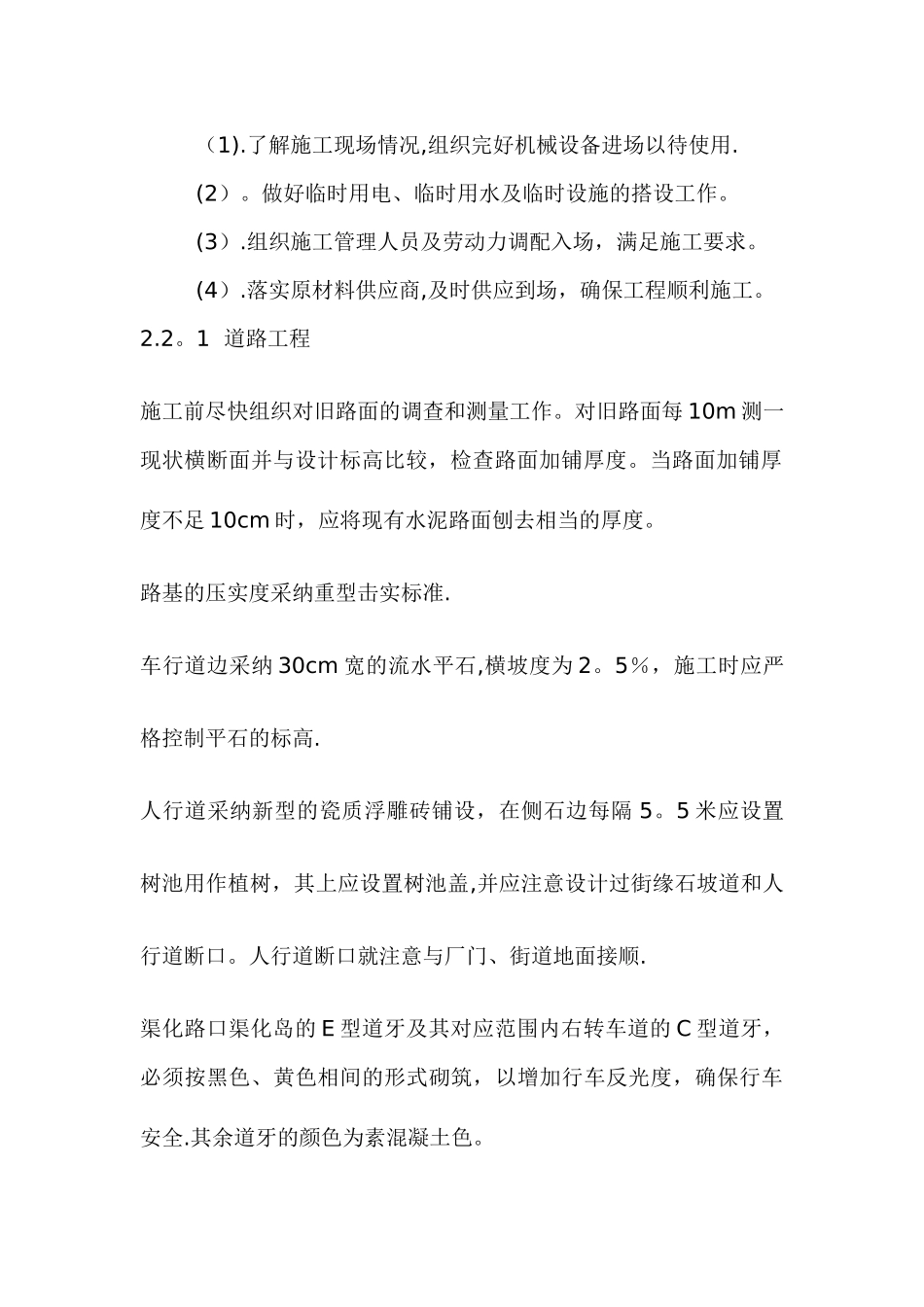

生产准备(1)
了解施工现场情况,组织完好机械设备进场以待使用
做好临时用电、临时用水及临时设施的搭设工作
组织施工管理人员及劳动力调配入场,满足施工要求
落实原材料供应商,及时供应到场,确保工程顺利施工
1 道路工程施工前尽快组织对旧路面的调查和测量工作
对旧路面每 10m 测一现状横断面并与设计标高比较,检查路面加铺厚度
当路面加铺厚度不足 10cm 时,应将现有水泥路面刨去相当的厚度
路基的压实度采纳重型击实标准
车行道边采纳 30cm 宽的流水平石,横坡度为 2
5%,施工时应严格控制平石的标高
人行道采纳新型的瓷质浮雕砖铺设,在侧石边每隔 5
5 米应设置树池用作植树,其上应设置树池盖,并应注意
