人行道铺砖施工方案

人行道铺砖施工方案_第1页
1/3
人行道铺砖施工方案_第2页
2/3
人行道铺砖施工方案_第3页
3/3

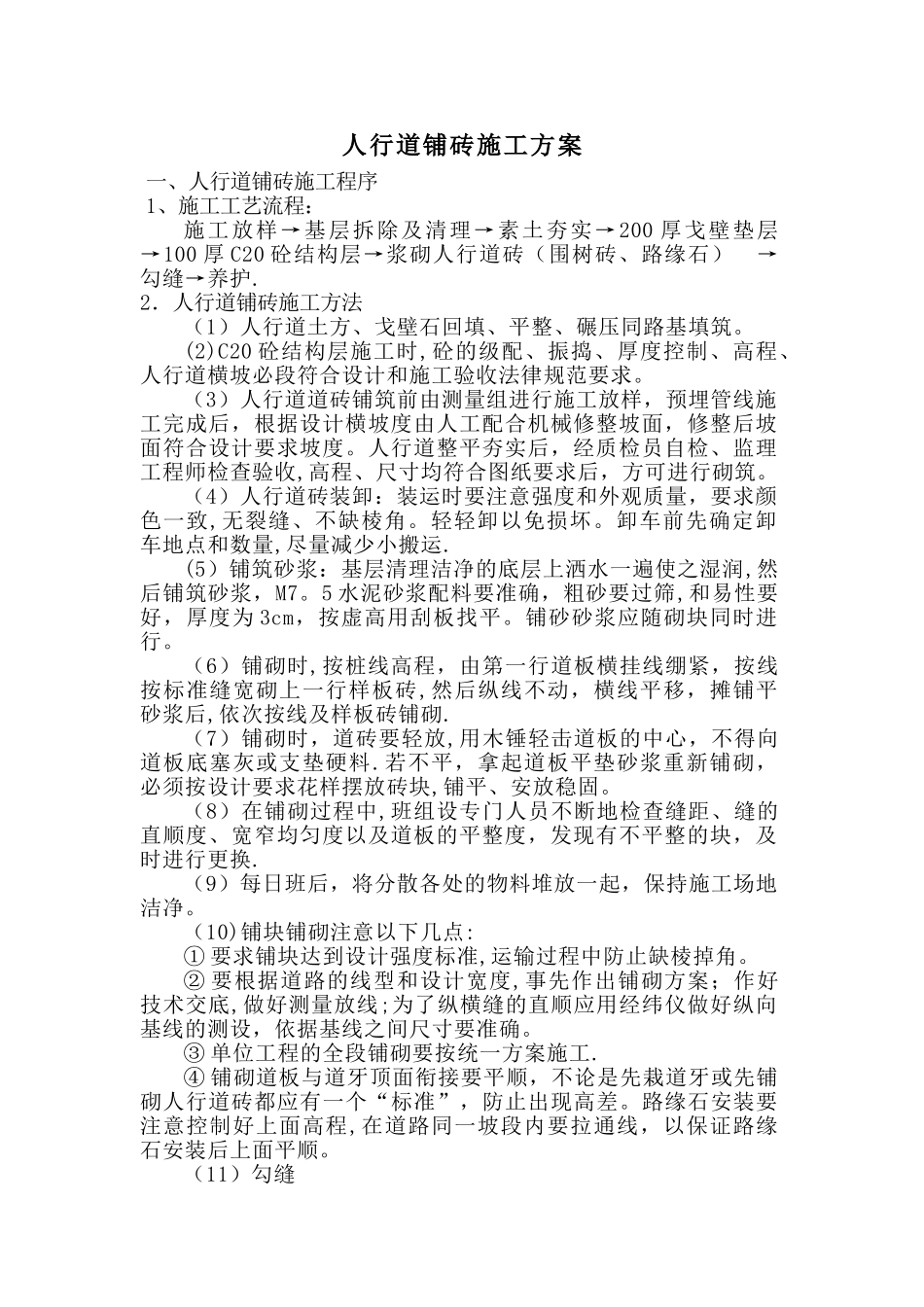

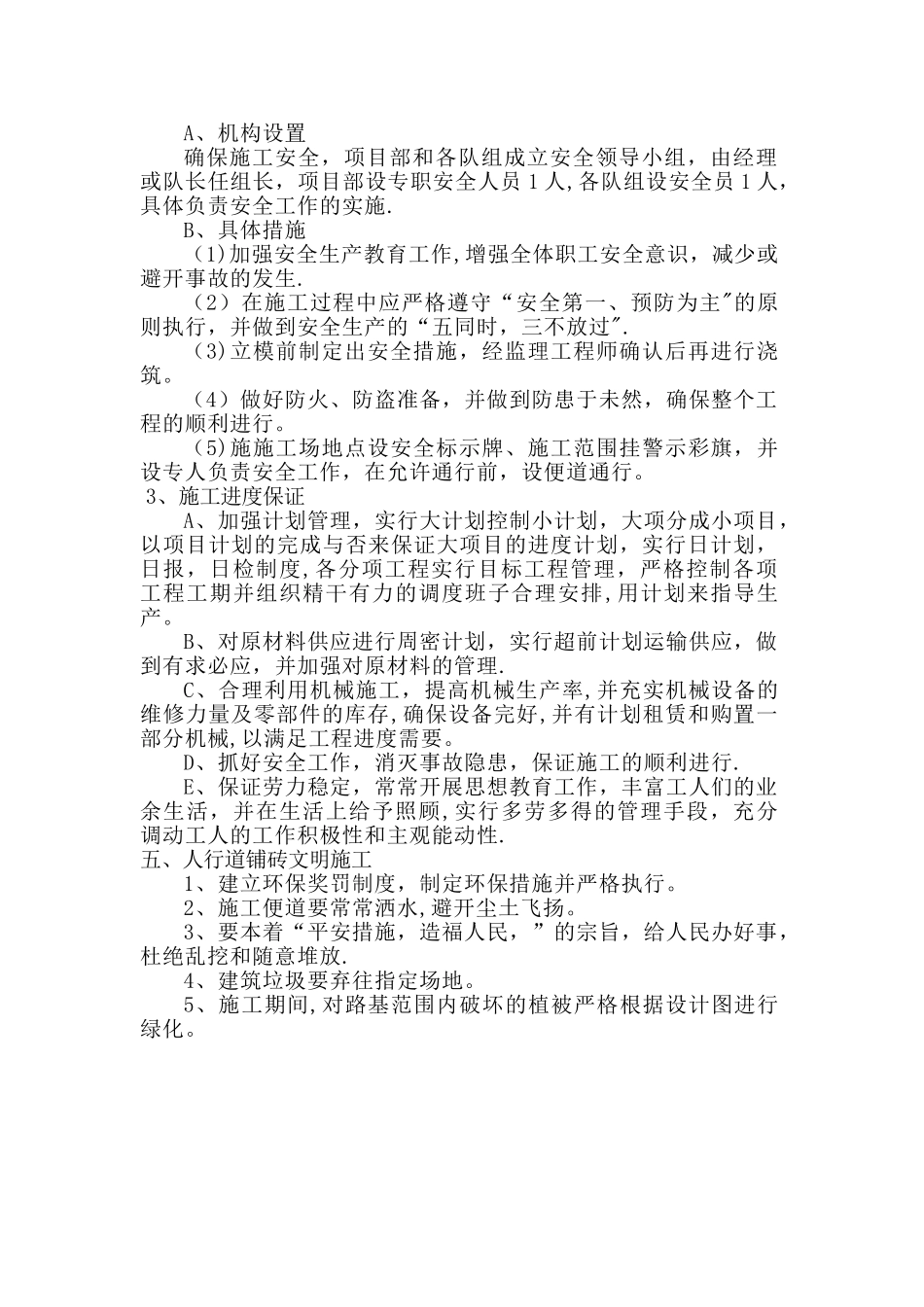

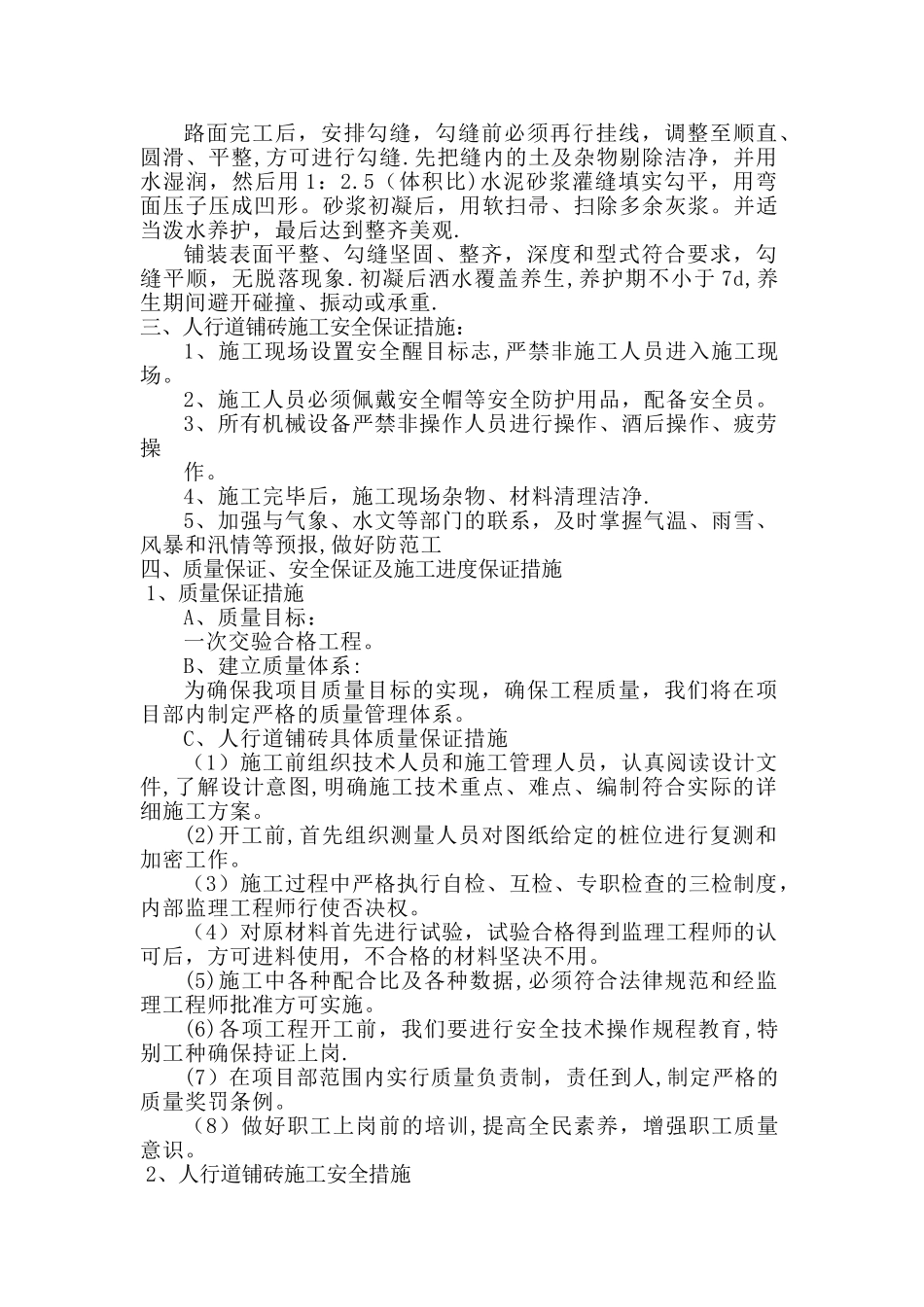

人行道铺砖施工方案一、人行道铺砖施工程序1、施工工艺流程:施工放样→基层拆除及清理→素土夯实→200 厚戈壁垫层→100 厚 C20 砼结构层→浆砌人行道砖(围树砖、路缘石) →勾缝→养护.2.人行道铺砖施工方法(1)人行道土方、戈壁石回填、平整、碾压同路基填筑。(2)C20 砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收法律规范要求。(3)人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。(4)人行道砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。轻轻卸以免损坏。卸车前先确定卸车地点和数量,尽量减少小搬运.(5)铺筑砂浆:基层清理洁净的底层上洒水一遍使之湿润,然后铺筑砂浆,M7。5 水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为 3cm,按虚高用刮板找平。铺砂砂浆应随砌块同时进行。(6)铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌.(7)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料.若不平,拿起道板平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。(8)在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块,及时进行更换.(9)每日班后,将分散各处的物料堆放一起,保持施工场地洁净。(10)铺块铺砌注意以下几点:① 要求铺块达到设计强度标准,运输过程中防止缺棱掉角。② 要根据道路的线型和设计宽度,事先作出铺砌方案;作好技术交底,做好测量放线;为了纵横缝的直顺应用经纬仪做好纵向基线的测设,依据基线之间尺寸要准确。③ 单位工程的全段铺砌要按统一方案施工.④ 铺砌道板与道牙顶面衔接要平顺,不论是先栽道牙或先铺砌人行道砖都应有一个“标准”,防止出现高差。路缘石安装要注意控制好上面高程,在道路同一坡段内要拉通线,以保证路缘石安装后上面平顺。(11)勾缝路面完工后,安排勾缝,勾缝前必须再行挂线,调整至顺直、圆滑、平整,方可进行勾缝.先把缝内的土及杂物剔除洁净,并用水湿润,然后用 1:2.5(体积比)水泥砂浆灌缝填实勾平,用弯面压子压成凹形。砂浆初凝后,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道铺砖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
