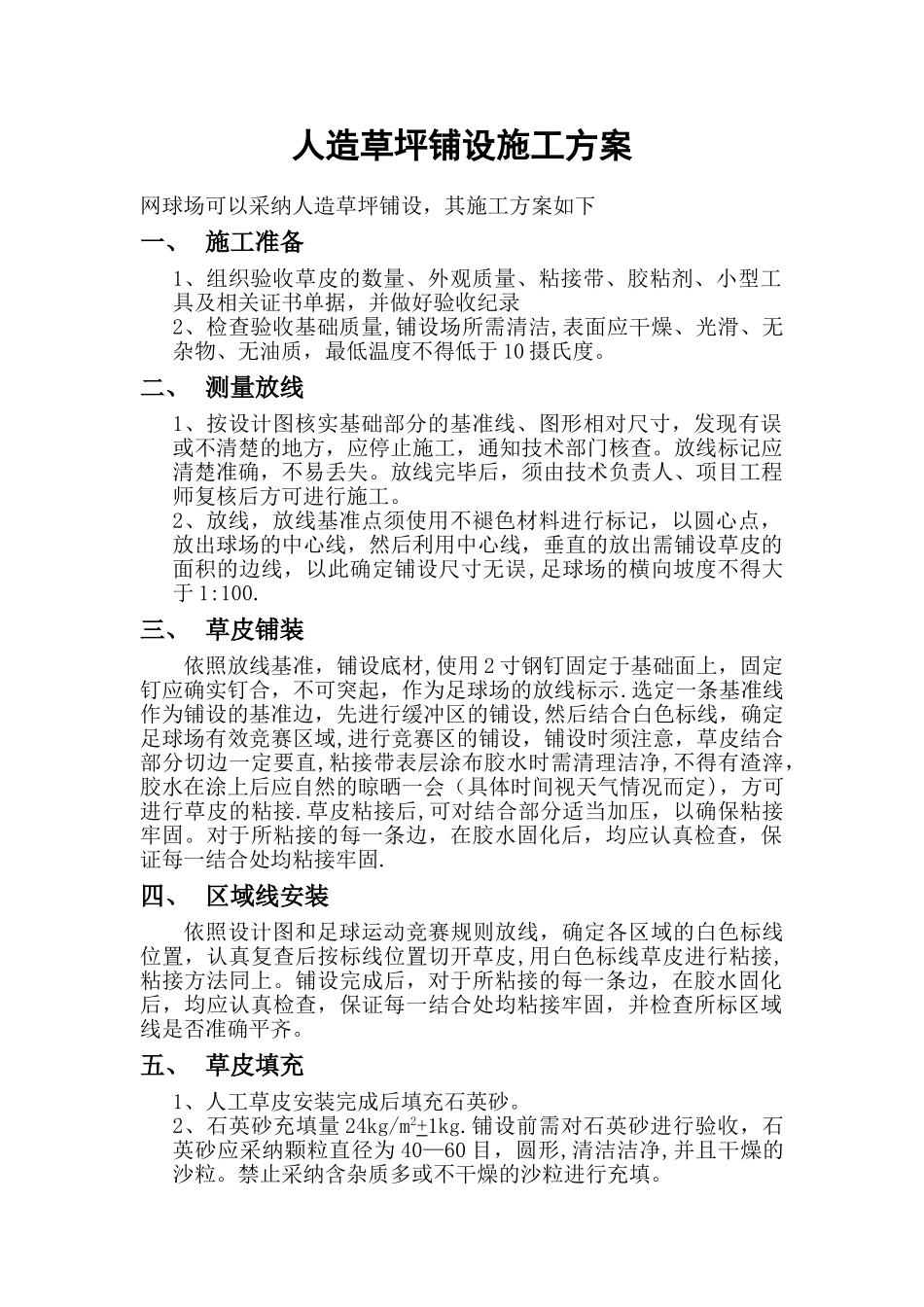

人造草坪铺设施工方案网球场可以采纳人造草坪铺设,其施工方案如下一、 施工准备1、组织验收草皮的数量、外观质量、粘接带、胶粘剂、小型工具及相关证书单据,并做好验收纪录2、检查验收基础质量,铺设场所需清洁,表面应干燥、光滑、无杂物、无油质,最低温度不得低于 10 摄氏度
二、 测量放线1、按设计图核实基础部分的基准线、图形相对尺寸,发现有误或不清楚的地方,应停止施工,通知技术部门核查
放线标记应清楚准确,不易丢失
放线完毕后,须由技术负责人、项目工程师复核后方可进行施工
2、放线,放线基准点须使用不褪色材料进行标记,以圆心点,放出球场的中心线,然后利用中心线,垂直的放出需铺设草皮的面积的边线,以此确定铺设尺寸无误,足球场的横向坡度不得大于 1:100
三、 草皮铺装依照放线基准,铺设底材,使用 2 寸钢钉固定于基础面上,固定钉应确实钉合,不可突起,作为足球场的放线标示
选定一条基准线作为铺设的基准边,先进行缓冲区的铺设,然后结合白色标线,确定足球场有效竞赛区域,进行竞赛区的铺设,铺设时须注意,草皮结合部分切边一定要直,粘接带表层涂布胶水时需清理洁净,不得有渣滓,胶水在涂上后应自然的晾晒一会(具体时间视天气情况而定),方可进行草皮的粘接
草皮粘接后,可对结合部分适当加压,以确保粘接牢固
对于所粘接的每一条边,在胶水固化后,均应认真检查,保证每一结合处均粘接牢固
四、 区域线安装依照设计图和足球运动竞赛规则放线,确定各区域的白色标线位置,认真复查后按标线位置切开草皮,用白色标线草皮进行粘接,粘接方法同上
铺设完成后,对于所粘接的每一条边,在胶水固化后,均应认真检查,保证每一结合处均粘接牢固,并检查所标区域线是否准确平齐
五、 草皮填充1、人工草皮安装完成后填充石英砂
2、石英砂充填量 24kg/m2+1kg
铺设前需对石英砂进行验收,石英砂应采纳颗粒直径为 40—60 目,圆形,
