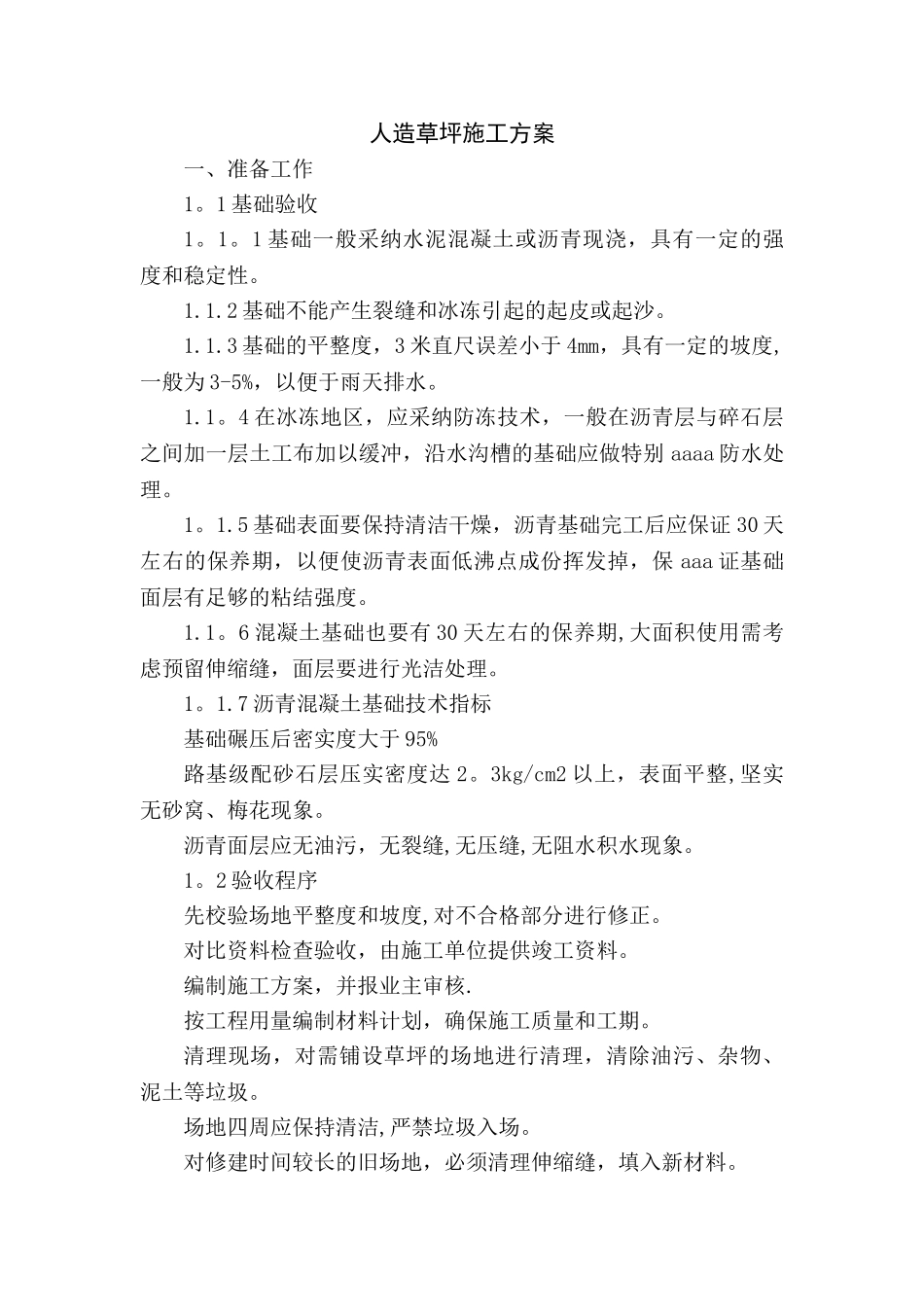

人造草坪施工方案一、准备工作1
1 基础验收1
1 基础一般采纳水泥混凝土或沥青现浇,具有一定的强度和稳定性
2 基础不能产生裂缝和冰冻引起的起皮或起沙
3 基础的平整度,3 米直尺误差小于 4mm,具有一定的坡度,一般为 3-5%,以便于雨天排水
4 在冰冻地区,应采纳防冻技术,一般在沥青层与碎石层之间加一层土工布加以缓冲,沿水沟槽的基础应做特别 aaaa 防水处理
5 基础表面要保持清洁干燥,沥青基础完工后应保证 30 天左右的保养期,以便使沥青表面低沸点成份挥发掉,保 aaa 证基础面层有足够的粘结强度
6 混凝土基础也要有 30 天左右的保养期,大面积使用需考虑预留伸缩缝,面层要进行光洁处理
7 沥青混凝土基础技术指标基础碾压后密实度大于 95% 路基级配砂石层压实密度达 2
3kg/cm2 以上,表面平整,坚实无砂窝、梅花现象
沥青面层应无油污,无裂缝,无压缝,无阻水积水现象
2 验收程序先校验场地平整度和坡度,对不合格部分进行修正
对比资料检查验收,由施工单位提供竣工资料
编制施工方案,并报业主审核
按工程用量编制材料计划,确保施工质量和工期
清理现场,对需铺设草坪的场地进行清理,清除油污、杂物、泥土等垃圾
场地四周应保持清洁,严禁垃圾入场
对修建时间较长的旧场地,必须清理伸缩缝,填入新材料

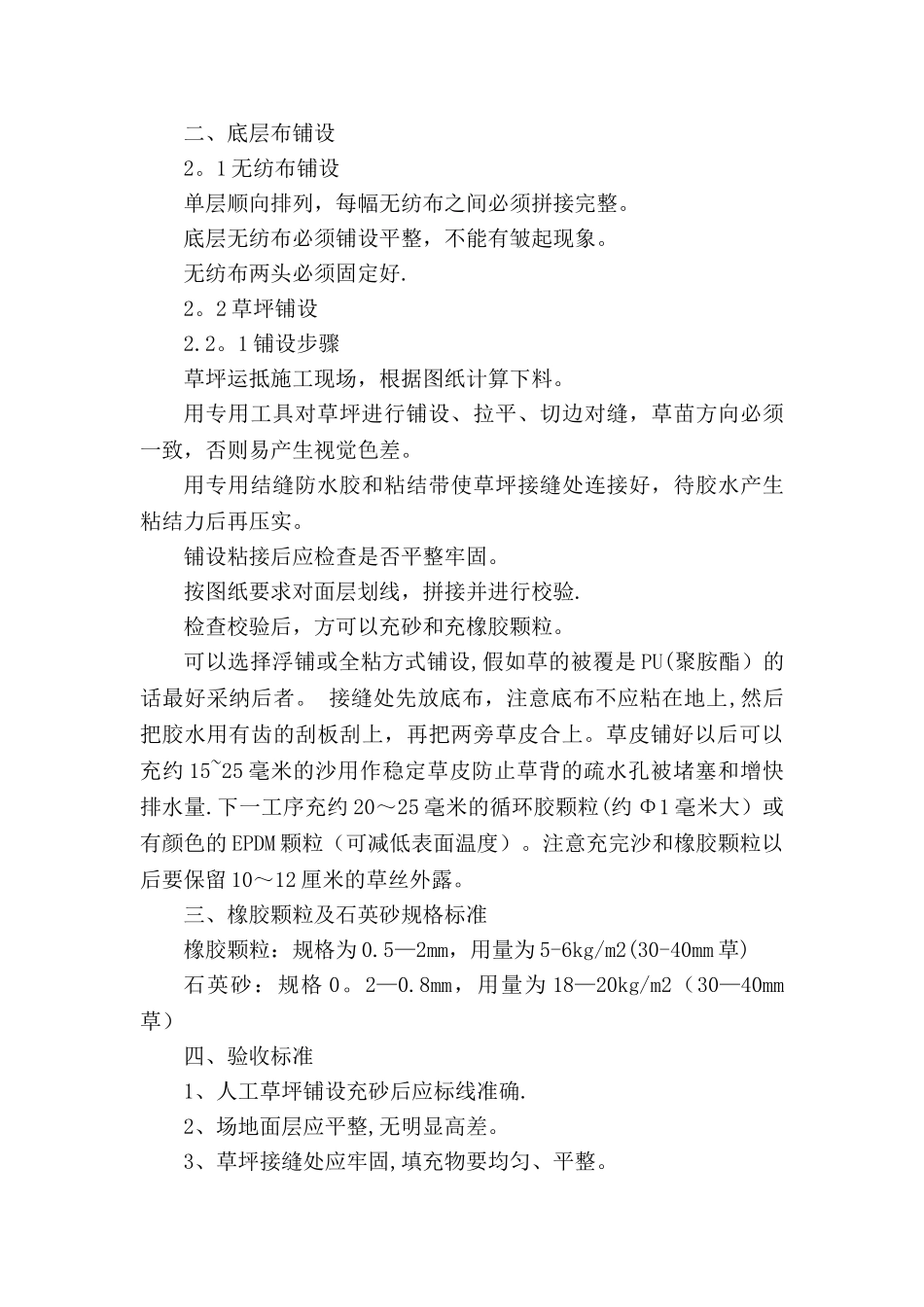

二、底层布铺设2
1 无纺布铺设单层顺向排列,每幅无纺布之间必须拼接完整
底层无纺布必须铺设平整,不能有皱起现象
无纺布两头必须固定好
2 草坪铺设 2
1 铺设步骤草坪运抵施工现场,根据图纸计算下料
用专用工具对草坪进行铺设、拉平、切边对缝,草苗方向必须一致,否则易产生视觉色差
用专用结缝防水胶和粘结带使草坪接缝处连接好,待胶水产生粘结力后再压实
铺设粘接后应检查是否平整牢固
按图纸要求对面层划线,拼接并
