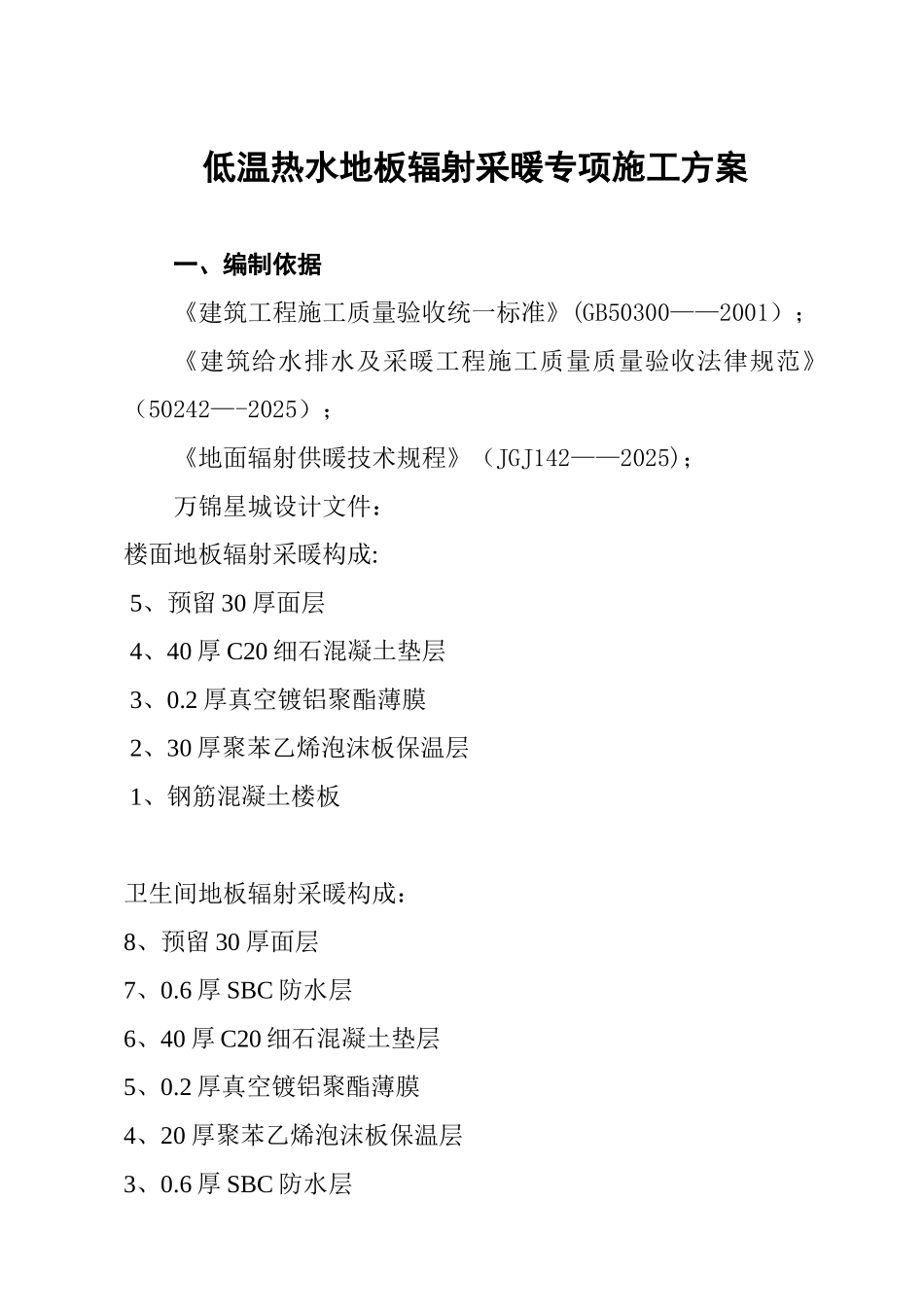

低温热水地板辐射采暖专项施工方案一、编制依据《建筑工程施工质量验收统一标准》(GB50300——2001);《建筑给水排水及采暖工程施工质量质量验收法律规范》(50242—-2025);《地面辐射供暖技术规程》(JGJ142——2025);万锦星城设计文件:楼面地板辐射采暖构成: 5、预留 30 厚面层 4、40 厚 C20 细石混凝土垫层 3、0
2 厚真空镀铝聚酯薄膜 2、30 厚聚苯乙烯泡沫板保温层 1、钢筋混凝土楼板卫生间地板辐射采暖构成:8、预留 30 厚面层7、0
6 厚 SBC 防水层6、40 厚 C20 细石混凝土垫层5、0
2 厚真空镀铝聚酯薄膜4、20 厚聚苯乙烯泡沫板保温层3、0

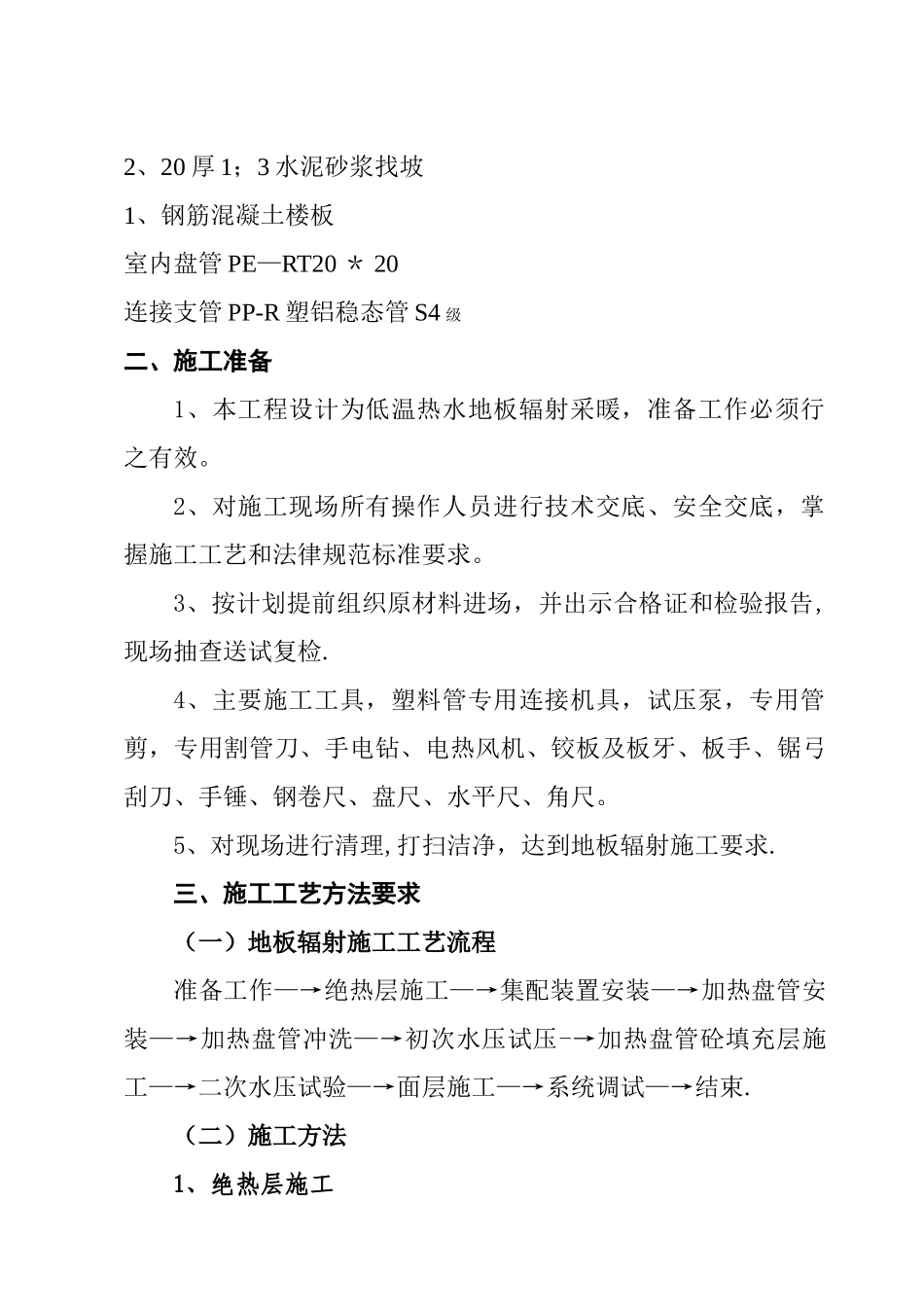

6 厚 SBC 防水层2、20 厚 1;3 水泥砂浆找坡1、钢筋混凝土楼板室内盘管 PE—RT20 * 20连接支管 PP-R 塑铝稳态管 S4 级二、施工准备1、本工程设计为低温热水地板辐射采暖,准备工作必须行之有效
2、对施工现场所有操作人员进行技术交底、安全交底,掌握施工工艺和法律规范标准要求
3、按计划提前组织原材料进场,并出示合格证和检验报告,现场抽查送试复检
4、主要施工工具,塑料管专用连接机具,试压泵,专用管剪,专用割管刀、手电钻、电热风机、铰板及板牙、板手、锯弓刮刀、手锤、钢卷尺、盘尺、水平尺、角尺
5、对现场进行清理,打扫洁净,达到地板辐射施工要求
三、施工工艺方法要求(一)地板辐射施工工艺流程准备工作—→绝热层施工—→集配装置安装—→加热盘管安装—→加热盘管冲洗—→初次水压试压-→加热盘管砼填充层施工—→二次水压试验—→面层施工—→系统调试—→结束

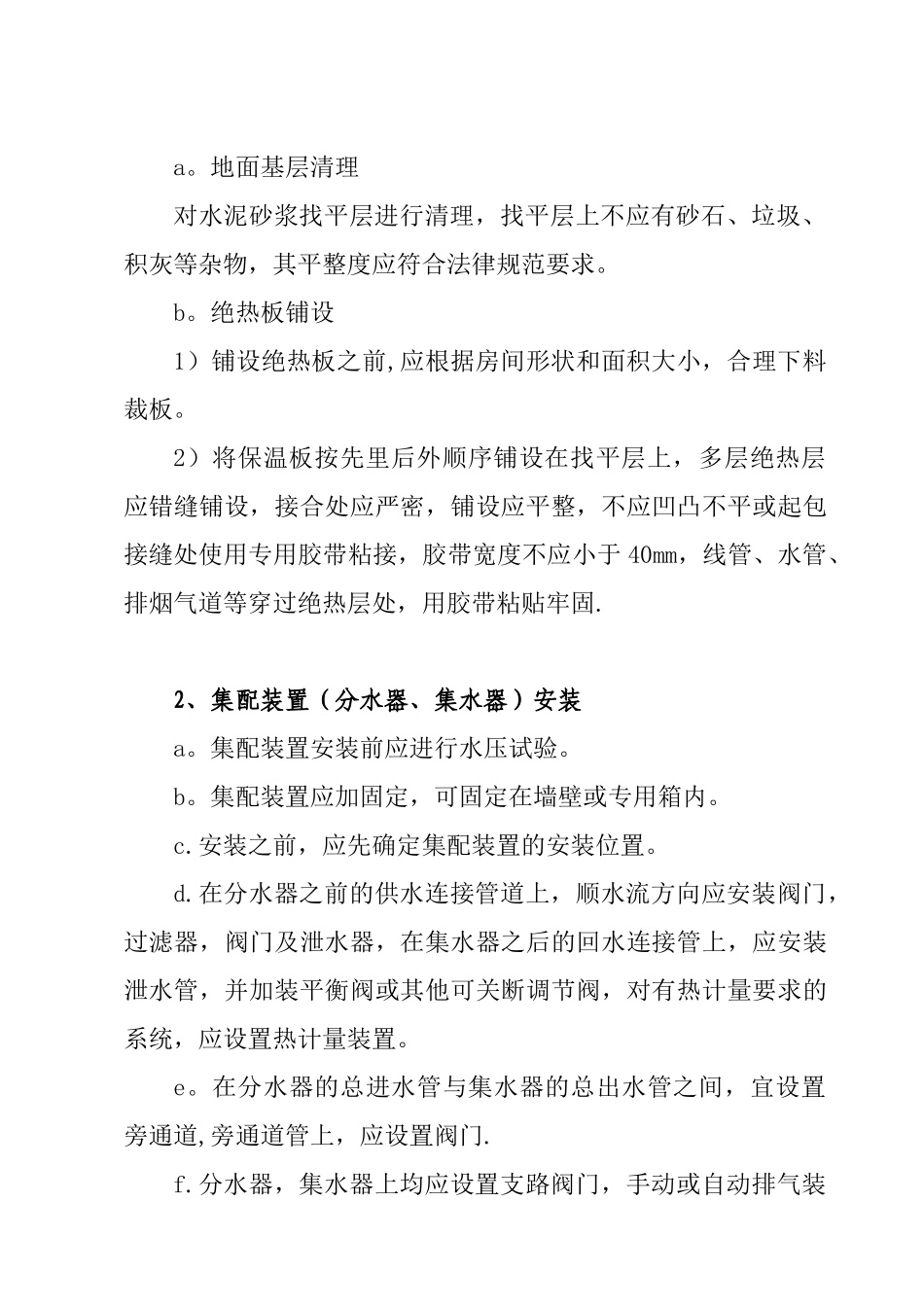

(二)施工方法1、绝热层施工a
地面基层清理对水泥砂浆找平层进行清理,找平层上不应有砂石、垃圾、积灰等杂物,其平整度应符合法律规范要求
绝热板铺设1)铺设绝热板之前,应根据房间形状和面积大小,合理下料裁板
