目 录第一章编制及施工依据 1 XX 供水服务公司供水管道工程穿越京台高速施工方案 XX 建筑安装有限责任公司 20 年 月 日第二章工程概况 12
1 工程建设地点及概况 12
2 工程内容 22
3 工期要求 22
4 工程任务划分 22
5 工程地质及风险概况 2第三章施工部署 3第四章定向钻施工工艺及控制 64
1 施工工艺流程 64
2 施工准备 74
3 工程地质及穿越轨迹设计 74
4 泥浆配置 94
5 穿越施工 104

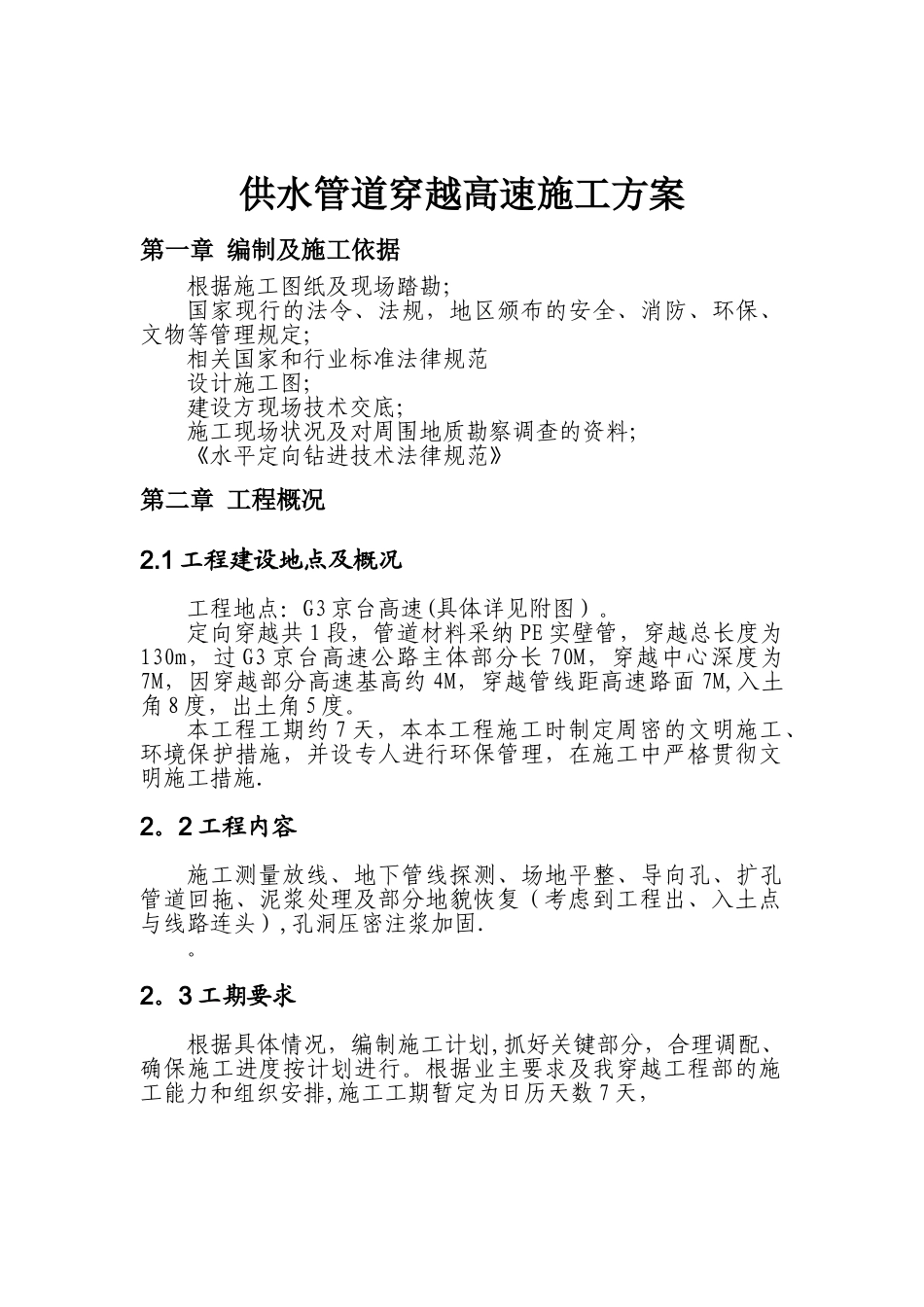

6 注浆加固 14第五章穿越工程技术保证措施 16第六章穿越工程质量保证 17第七章安全生产保护措施 18第八章穿越文明施工措施 18第九章对公路及其附属物的保护 20第十章施工完成后高速公路沉降观测 21第十一章施工环境保护措施 23供水管道穿越高速施工方案第一章 编制及施工依据根据施工图纸及现场踏勘;国家现行的法令、法规,地区颁布的安全、消防、环保、文物等管理规定;相关国家和行业标准法律规范设计施工图;建设方现场技术交底;施工现场状况及对周围地质勘察调查的资料;《水平定向钻进技术法律规范》第二章 工程概况2
1 工程建设地点及概况工程地点:G3 京台高速(具体详见附图)
定向穿越共 1 段,管道材料采纳 PE 实壁管,穿越总长度为130m,过 G3 京台高速公路主体部分长 70M,穿越中心深度为7M,因穿越部分高速基高约 4M,穿越管线距高速路面 7M,入土角 8 度,出土角 5 度
本工程工期约 7 天,本本工程施工时制定周密的文明施工、环境保护措施,并设专人进行环保管理,在施工中严格贯彻文明施工措施
2 工程内容施工测量放线、地下管线探测、场地平整、导向孔、扩孔管道回拖、泥浆处理及部分地貌恢复(考虑到工程出、入土点与线路连头),孔洞压密注浆加固
3 工期要求根据具体情况,编制施工计划,抓好关键部分,合理调配、确保施工进度按
