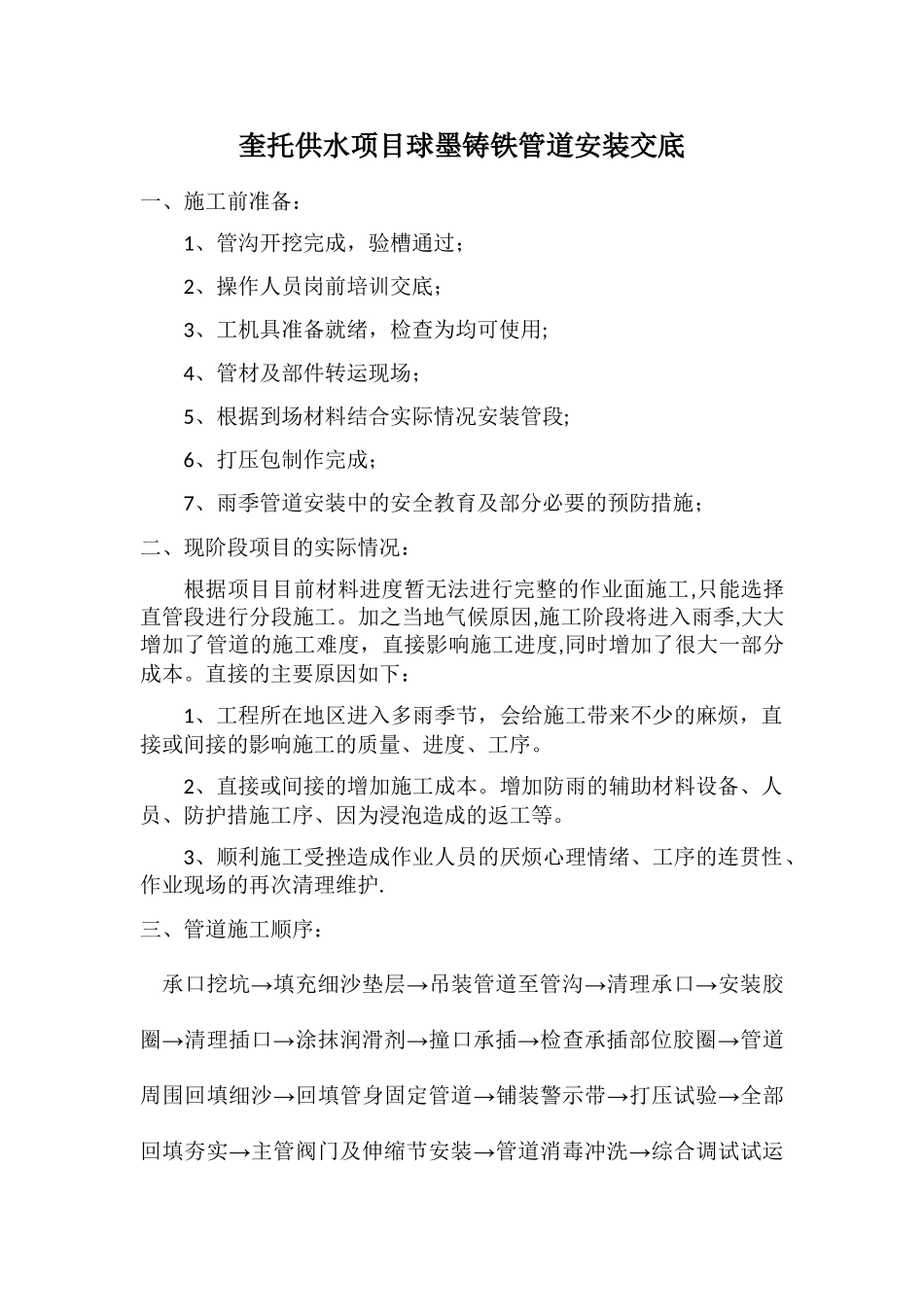

奎托供水项目球墨铸铁管道安装交底一、施工前准备:1、管沟开挖完成,验槽通过;2、操作人员岗前培训交底;3、工机具准备就绪,检查为均可使用;4、管材及部件转运现场;5、根据到场材料结合实际情况安装管段;6、打压包制作完成;7、雨季管道安装中的安全教育及部分必要的预防措施;二、现阶段项目的实际情况:根据项目目前材料进度暂无法进行完整的作业面施工,只能选择直管段进行分段施工
加之当地气候原因,施工阶段将进入雨季,大大增加了管道的施工难度,直接影响施工进度,同时增加了很大一部分成本
直接的主要原因如下:1、工程所在地区进入多雨季节,会给施工带来不少的麻烦,直接或间接的影响施工的质量、进度、工序
2、直接或间接的增加施工成本
增加防雨的辅助材料设备、人员、防护措施工序、因为浸泡造成的返工等
3、顺利施工受挫造成作业人员的厌烦心理情绪、工序的连贯性、作业现场的再次清理维护

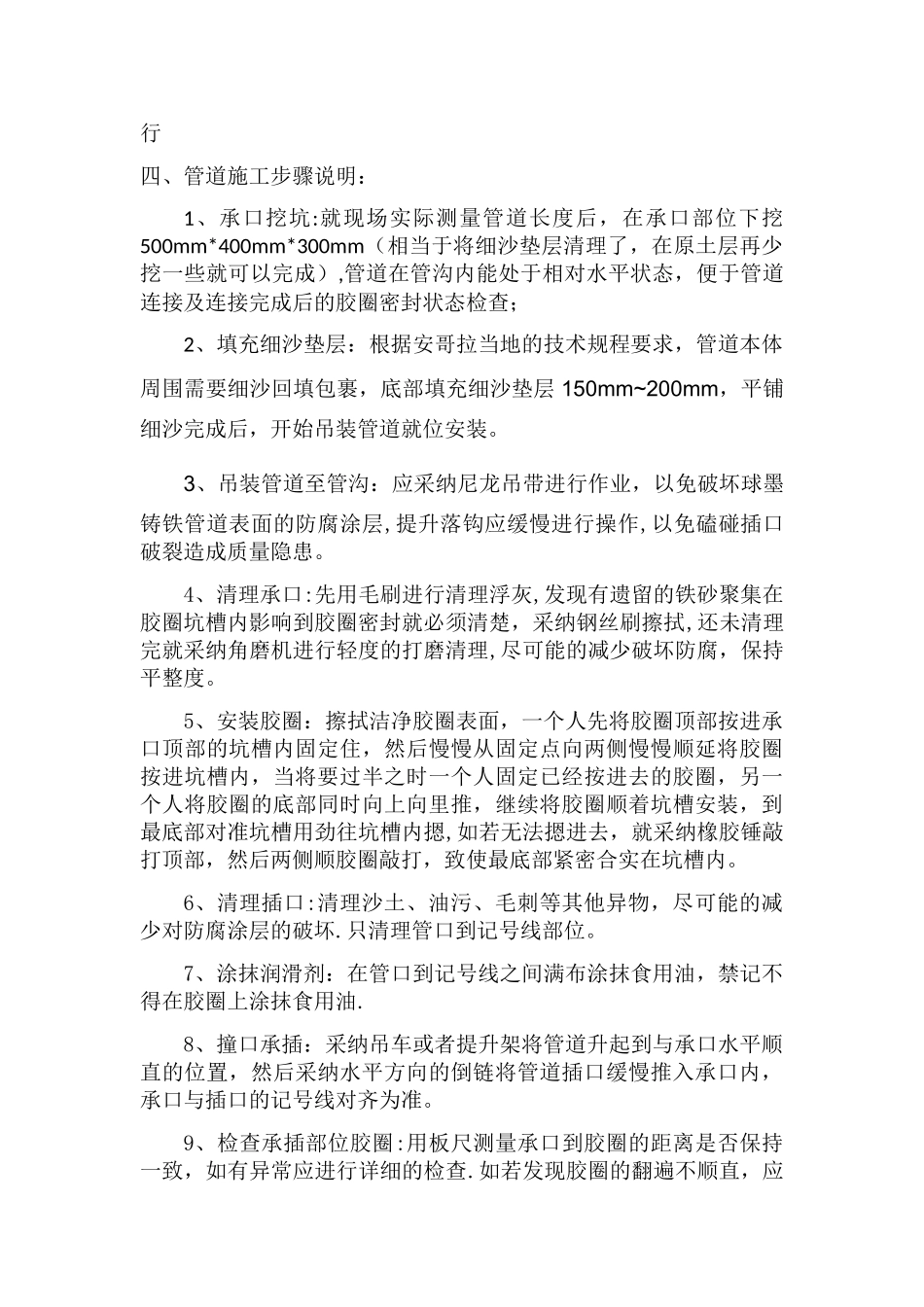

三、管道施工顺序: 承口挖坑→填充细沙垫层→吊装管道至管沟→清理承口→安装胶圈→清理插口→涂抹润滑剂→撞口承插→检查承插部位胶圈→管道周围回填细沙→回填管身固定管道→铺装警示带→打压试验→全部回填夯实→主管阀门及伸缩节安装→管道消毒冲洗→综合调试试运行四、管道施工步骤说明:1、承口挖坑:就现场实际测量管道长度后,在承口部位下挖500mm*400mm*300mm(相当于将细沙垫层清理了,在原土层再少挖一些就可以完成),管道在管沟内能处于相对水平状态,便于管道连接及连接完成后的胶圈密封状态检查;2、填充细沙垫层:根据安哥拉当地的技术规程要求,管道本体周围需要细沙回填包裹,底部填充细沙垫层 150mm~200mm,平铺细沙完成后,开始吊装管道就位安装
3、吊装管道至管沟:应采纳尼龙吊带进行作业,以免破坏球墨铸铁管道表面的防腐涂层,提升落钩应缓慢进行操作,以免磕碰插口破裂造成质量隐患

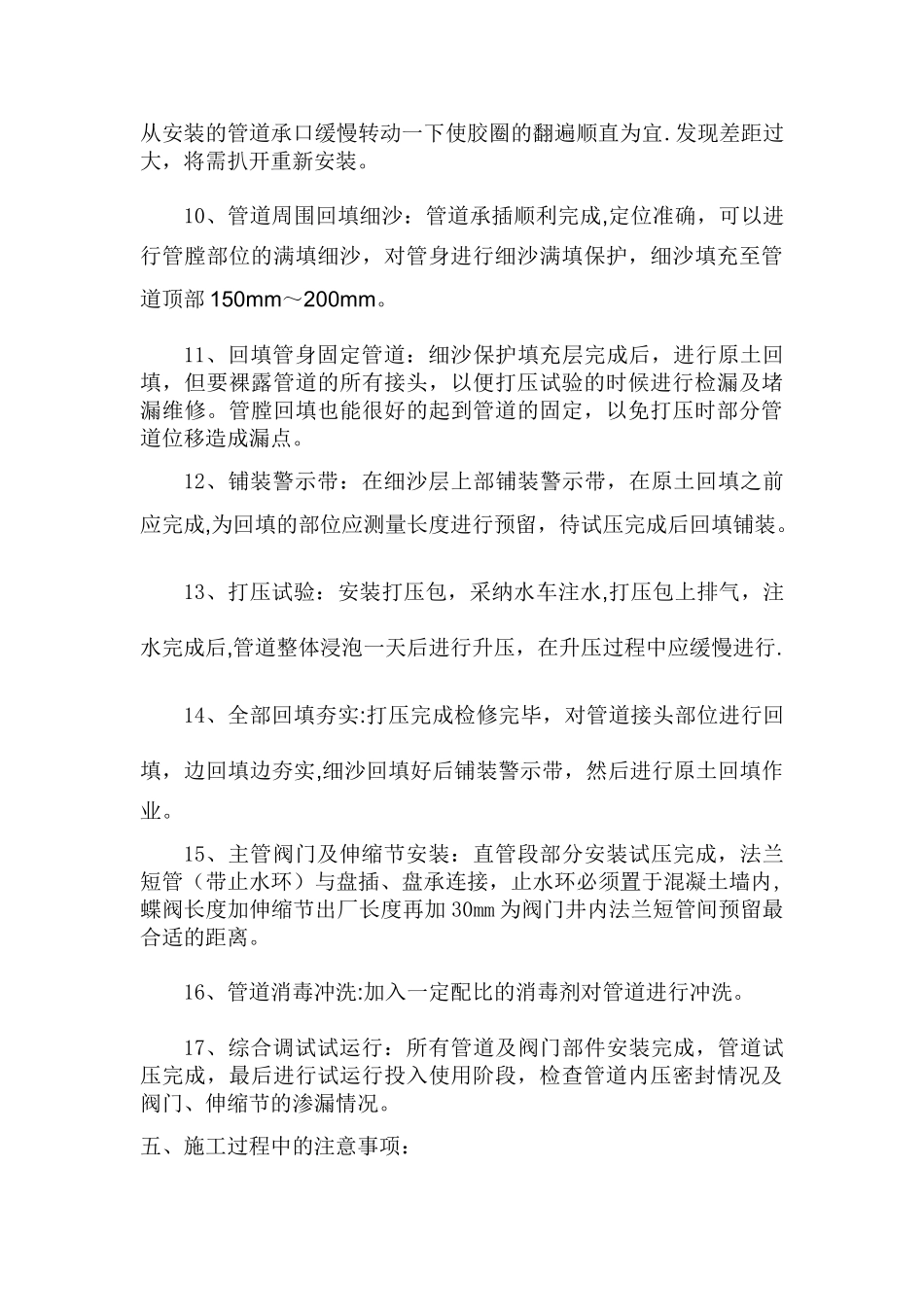

4、清理承口:先用毛刷进行清理浮灰,发现
