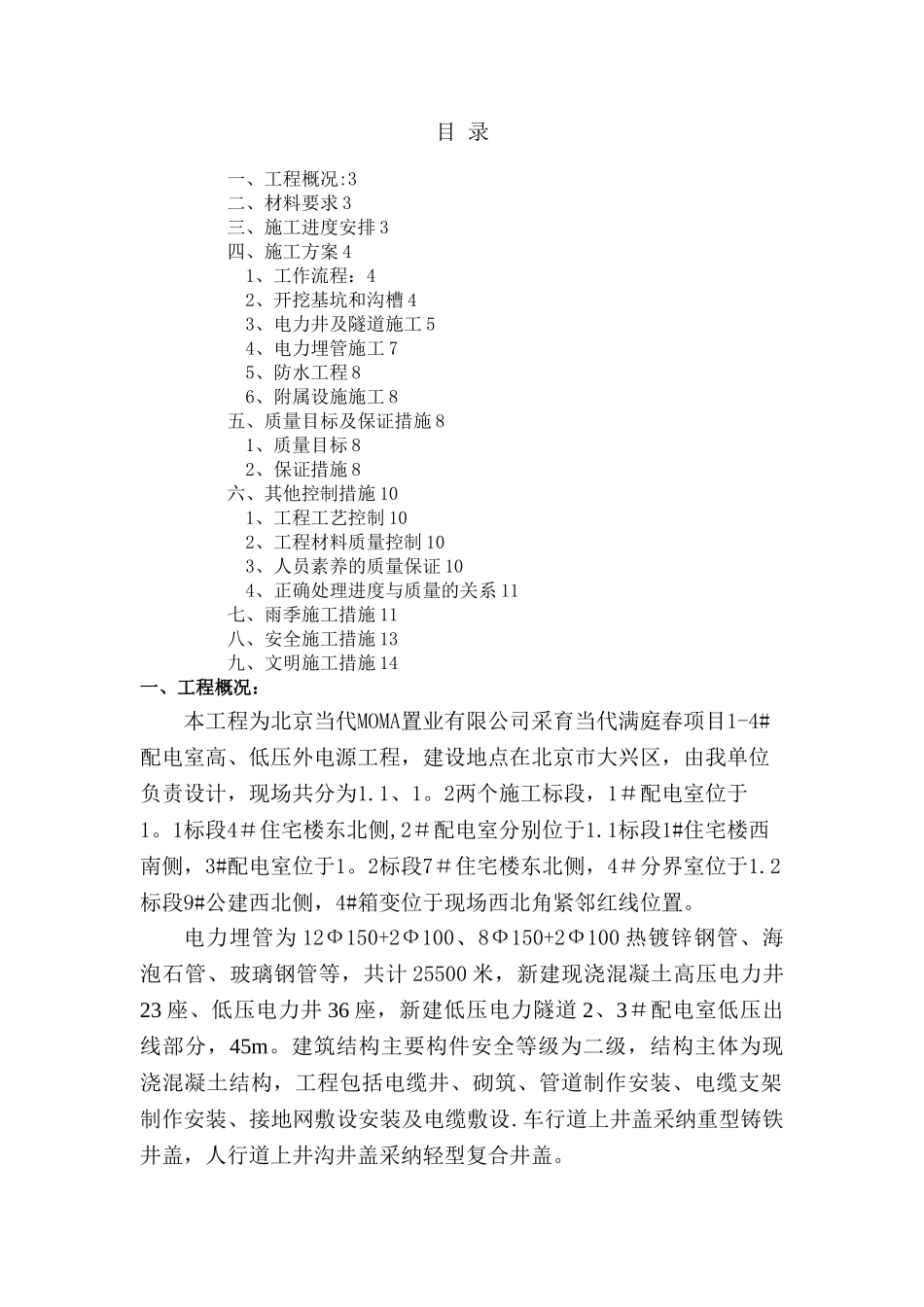

目 录一、工程概况:3二、材料要求 3三、施工进度安排 3四、施工方案 41、工作流程:42、开挖基坑和沟槽 43、电力井及隧道施工 54、电力埋管施工 75、防水工程 86、附属设施施工 8五、质量目标及保证措施 81、质量目标 82、保证措施 8六、其他控制措施 101、工程工艺控制 102、工程材料质量控制 103、人员素养的质量保证 104、正确处理进度与质量的关系 11七、雨季施工措施 11八、安全施工措施 13九、文明施工措施 14一、工程概况:本工程为北京当代MOMA置业有限公司采育当代满庭春项目1-4#配电室高、低压外电源工程,建设地点在北京市大兴区,由我单位负责设计,现场共分为1
2两个施工标段,1#配电室位于1
1标段4#住宅楼东北侧,2#配电室分别位于1
1标段1#住宅楼西南侧,3#配电室位于1
2标段7#住宅楼东北侧,4#分界室位于1
2标段9#公建西北侧,4#箱变位于现场西北角紧邻红线位置
电力埋管为 12Ф150+2Ф100、8Ф150+2Ф100 热镀锌钢管、海泡石管、玻璃钢管等,共计 25500 米,新建现浇混凝土高压电力井23 座、低压电力井 36 座,新建低压电力隧道 2、3#配电室低压出线部分,45m
建筑结构主要构件安全等级为二级,结构主体为现浇混凝土结构,工程包括电缆井、砌筑、管道制作安装、电缆支架制作安装、接地网敷设安装及电缆敷设
车行道上井盖采纳重型铸铁井盖,人行道上井沟井盖采纳轻型复合井盖

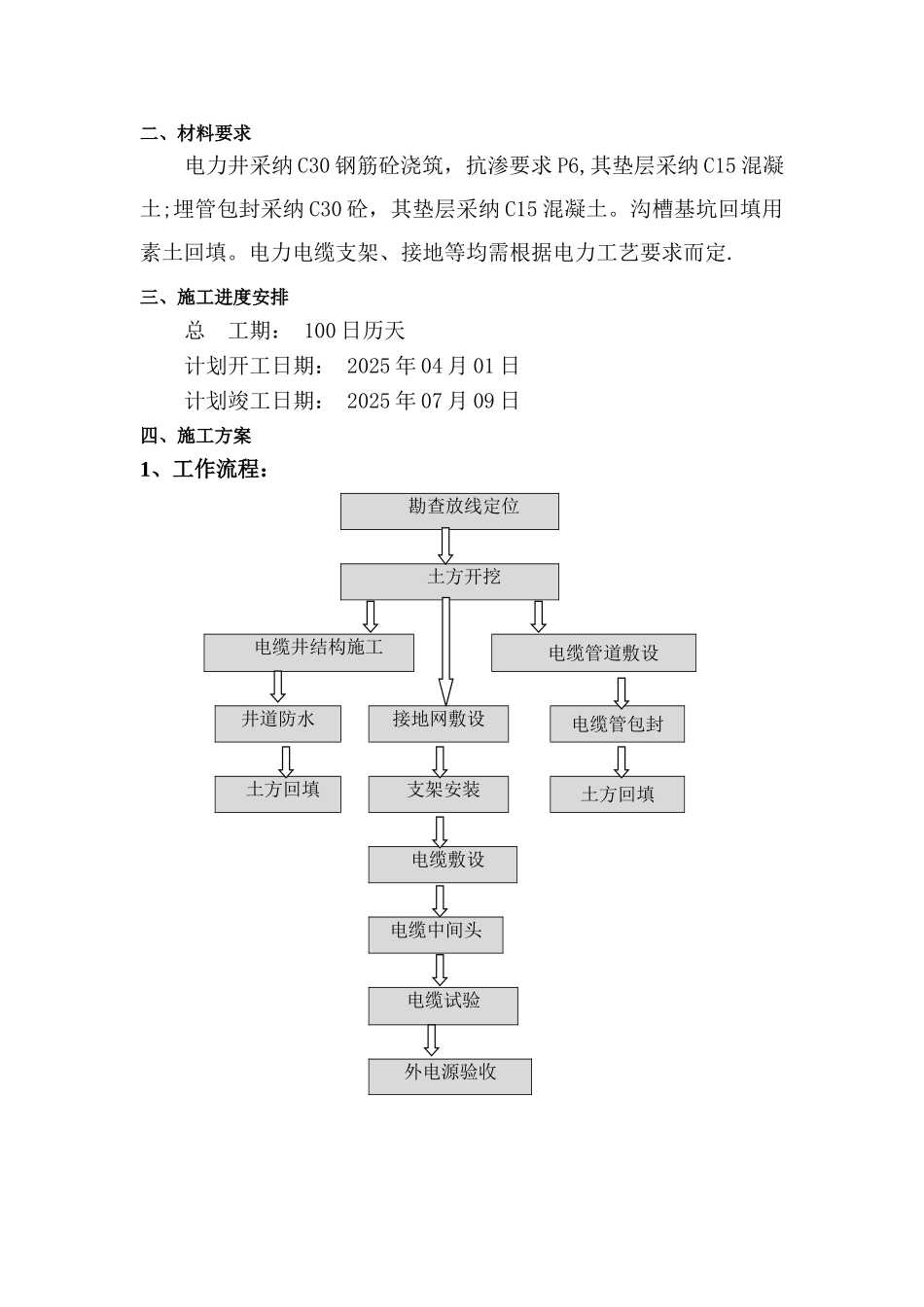

二、材料要求电力井采纳 C30 钢筋砼浇筑,抗渗要求 P6,其垫层采纳 C15 混凝土;埋管包封采纳 C30 砼,其垫层采纳 C15 混凝土
沟槽基坑回填用素土回填
电力电缆支架、接地等均需根据电力工艺要求而定
三、施工进度安排总 工期: 100 日历天计划开工日期: 2025 年 04 月 01 日计划竣工日期: 2025 年 0
