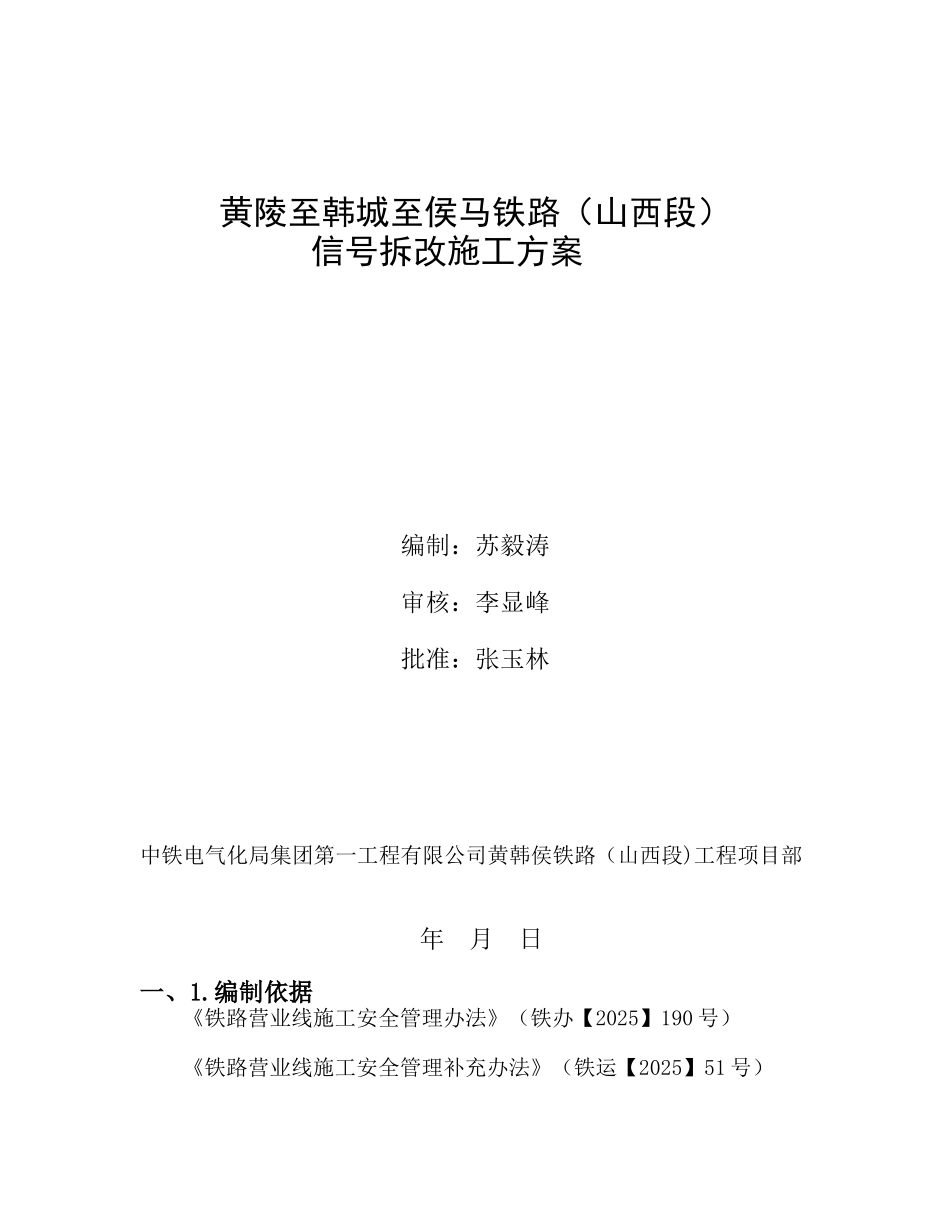

黄陵至韩城至侯马铁路(山西段)信号拆改施工方案 编制:苏毅涛审核:李显峰批准:张玉林 中铁电气化局集团第一工程有限公司黄韩侯铁路(山西段)工程项目部 年 月 日一、1.编制依据《铁路营业线施工安全管理办法》(铁办【2025】190 号)《铁路营业线施工安全管理补充办法》(铁运【2025】51 号)《 太 原 铁 路 局 营 业 线 施 工 安 全 管 理 实 施 细 则 》 ( 太 铁 师【2025】297 号)《太原铁路局营业线施工安全管理补充实施细则》(太铁师【2025】33 号)《铁路工务安全规则》(铁运【2025】177 号)施工现场勘测资料。2.编制原则结合工程特点和现场施工条件,积极采纳先进施工工艺,优选施工方案,确保工程质量、营业线运营安全、施工安全。根据标准化施工场地建设要求,施工时充分注意环境保护、水土保持。组织专业化的施工队伍,实现快速、文明施工,筑就精品工程.3.工程概况:我公司负责的黄韩侯线电气化工程路内、路外信号拆迁,里程 DK00+00至 DK76+200 至南同蒲 K672+110,涉及到侯马、河津、稷山和新绛等信号设备产权单位。黄韩侯铁路信号迁改工程主要工程数量表:4.黄韩侯铁路信号拆迁数量表序号铁路里程迁改地点设备名称产权单位是否满足要求?施工测量施工准备与产权单位联系与铁路站前及相关单位联系现场勘测确定迁改方案确定迁改施工单位我单位施工产权单位施工递交开工报告批准没通过产权单位自行组织施工确定径路及材料测试实施迁改电缆接续测试合格?电缆防护及测试NYN竣工验交Y开挖电缆沟电缆迁改工程确认迁改方案信号机迁改工程确认电缆长度1K673+271侯马北信号电缆太原电务段2K675+042侯马北信号电缆太原电务段3K36+524稷山信号电缆太原电务段4K36+562稷山 轨道箱太原电务段5K51+433百底 信号电缆太原电务段6K61+009河津信号电缆太原电务段7K62+200河津方向盒太原电务段8K62+263河津 调车信号机太原电务段9K62+457河津进站信号机太原电务段二、总体时间安排:时间:2025 年 10 月 1 日——2025 年 4 月 30 日三、施工组织:施工现场组织机构示意图四、施工方案 (一)、信号线路的拆迁施工方案信号迁改主要工序流程图如下:项目负责人张玉林综合部苏毅涛安 质 部苏立杰工程部李显峰第一作业队20 人第二作业队20 人1。信号迁改实施:信号迁改施工时,首先与产权单位、铁路土建施工单位联系,详细了解既有信号线路状况和铁路土建施工范围、步骤、方法及配套设施等,制订...
