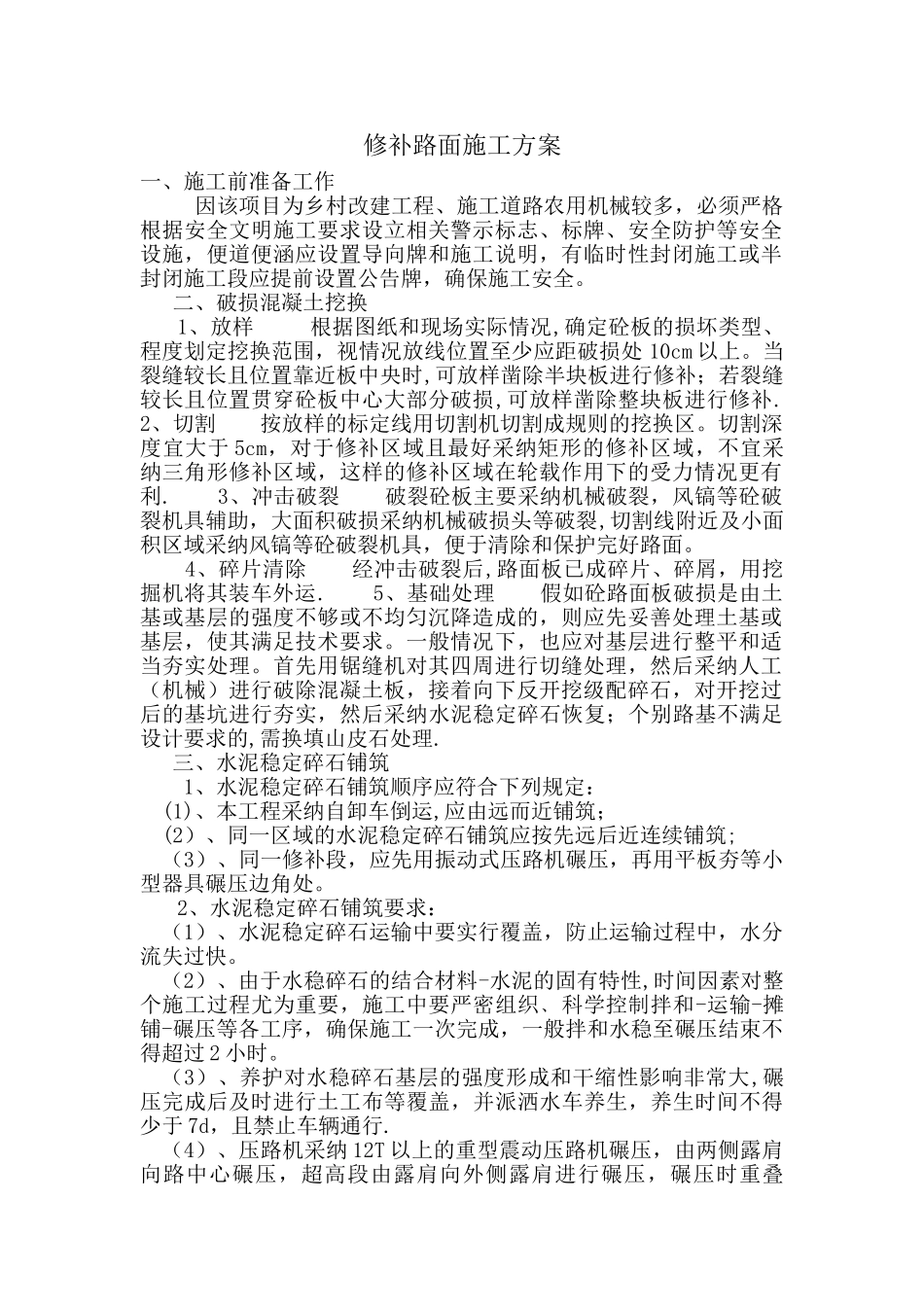

修补路面施工方案一、施工前准备工作 因该项目为乡村改建工程、施工道路农用机械较多,必须严格根据安全文明施工要求设立相关警示标志、标牌、安全防护等安全设施,便道便涵应设置导向牌和施工说明,有临时性封闭施工或半封闭施工段应提前设置公告牌,确保施工安全
二、破损混凝土挖换1、放样 根据图纸和现场实际情况,确定砼板的损坏类型、程度划定挖换范围,视情况放线位置至少应距破损处 10cm 以上
当裂缝较长且位置靠近板中央时,可放样凿除半块板进行修补;若裂缝较长且位置贯穿砼板中心大部分破损,可放样凿除整块板进行修补
2、切割 按放样的标定线用切割机切割成规则的挖换区
切割深度宜大于 5cm,对于修补区域且最好采纳矩形的修补区域,不宜采纳三角形修补区域,这样的修补区域在轮载作用下的受力情况更有利
3、冲击破裂 破裂砼板主要采纳机械破裂,风镐等砼破裂机具辅助,大面积破损采纳机械破损头等破裂,切割线附近及小面积区域采纳风镐等砼破裂机具,便于清除和保护完好路面
4、碎片清除 经冲击破裂后,路面板已成碎片、碎屑,用挖掘机将其装车外运
5、基础处理 假如砼路面板破损是由土基或基层的强度不够或不均匀沉降造成的,则应先妥善处理土基或基层,使其满足技术要求
一般情况下,也应对基层进行整平和适当夯实处理
首先用锯缝机对其四周进行切缝处理,然后采纳人工(机械)进行破除混凝土板,接着向下反开挖级配碎石,对开挖过后的基坑进行夯实,然后采纳水泥稳定碎石恢复;个别路基不满足设计要求的,需换填山皮石处理
三、水泥稳定碎石铺筑 1、水泥稳定碎石铺筑顺序应符合下列规定: (1)、本工程采纳自卸车倒运,应由远而近铺筑; (2)、同一区域的水泥稳定碎石铺筑应按先远后近连续铺筑; (3)、同一修补段,应先用振动式压路机碾压,再用平板夯等小型器具碾压边角处

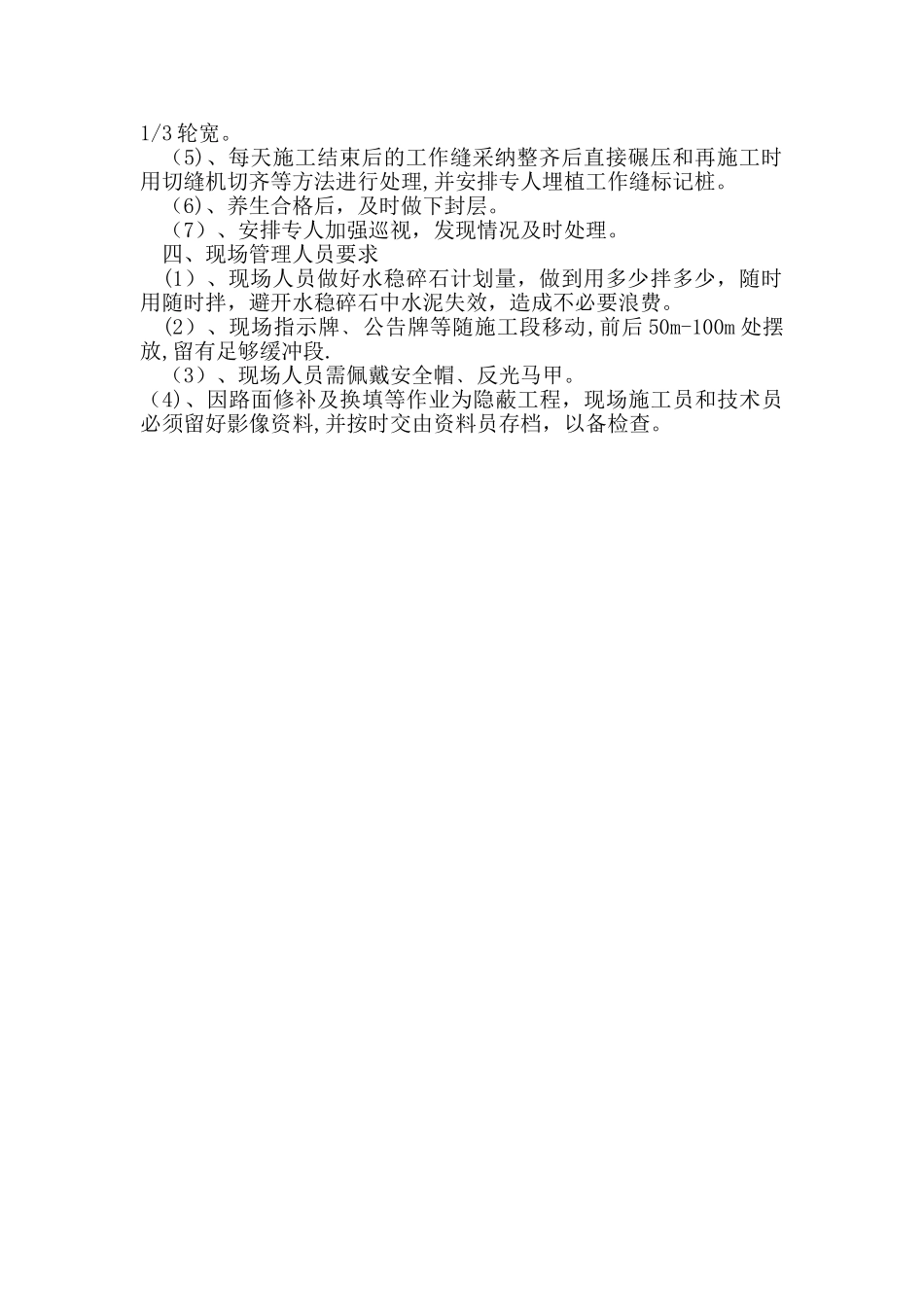

2、水泥稳定碎石铺筑要求:(1)、水泥稳定碎石运输中要实行覆盖
