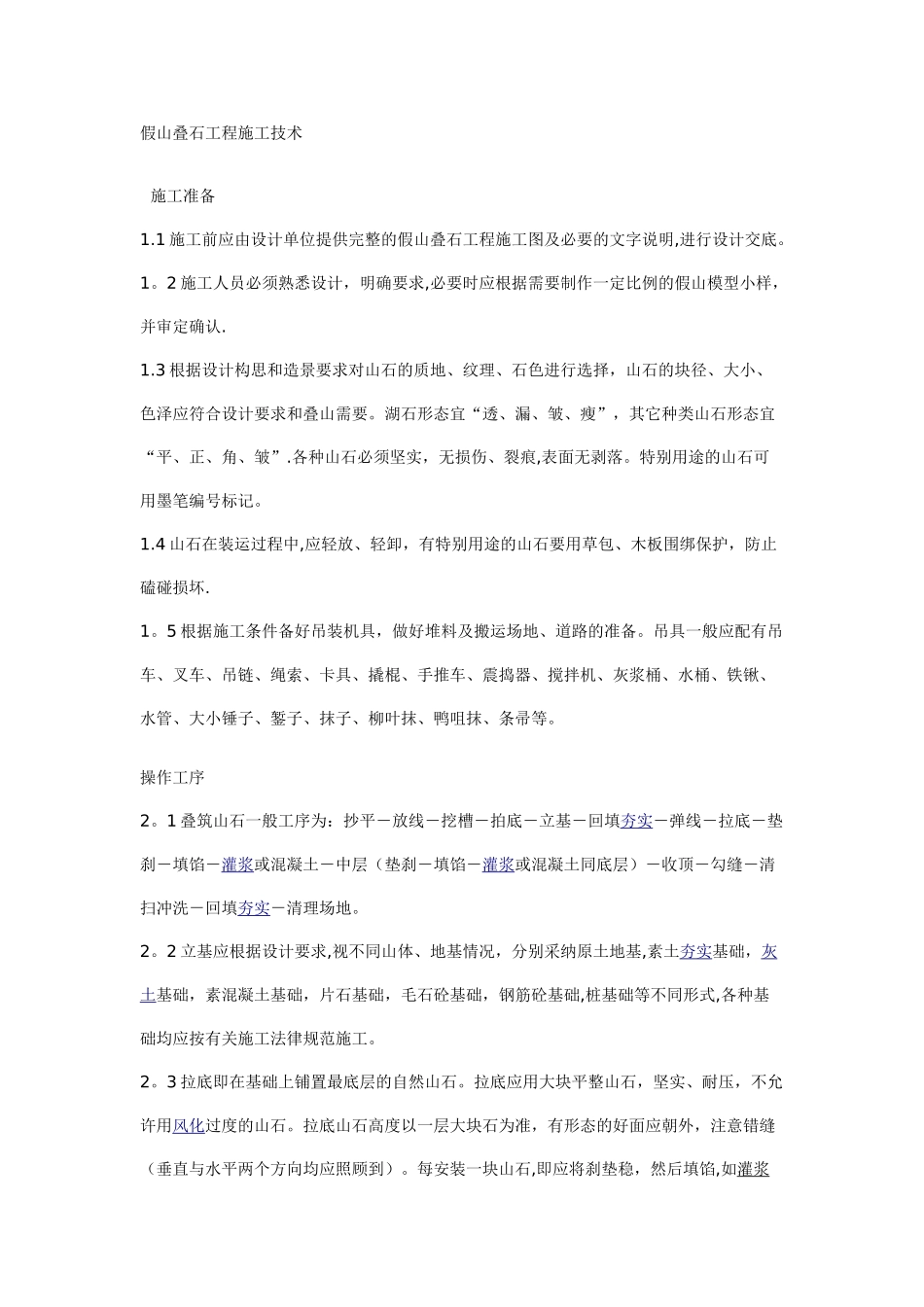

假山叠石工程施工技术 施工准备1
1 施工前应由设计单位提供完整的假山叠石工程施工图及必要的文字说明,进行设计交底
2 施工人员必须熟悉设计,明确要求,必要时应根据需要制作一定比例的假山模型小样,并审定确认
3 根据设计构思和造景要求对山石的质地、纹理、石色进行选择,山石的块径、大小、色泽应符合设计要求和叠山需要
湖石形态宜“透、漏、皱、瘦”,其它种类山石形态宜“平、正、角、皱”
各种山石必须坚实,无损伤、裂痕,表面无剥落
特别用途的山石可用墨笔编号标记
4 山石在装运过程中,应轻放、轻卸,有特别用途的山石要用草包、木板围绑保护,防止磕碰损坏
5 根据施工条件备好吊装机具,做好堆料及搬运场地、道路的准备
吊具一般应配有吊车、叉车、吊链、绳索、卡具、撬棍、手推车、震捣器、搅拌机、灰浆桶、水桶、铁锹、水管、大小锤子、錾子、抹子、柳叶抹、鸭咀抹、条帚等
1 叠筑山石一般工序为:抄平-放线-挖槽-拍底-立基-回填夯实-弹线-拉底-垫刹-填馅-灌浆或混凝土-中层(垫刹-填馅-灌浆或混凝土同底层)-收顶-勾缝-清扫冲洗-回填夯实-清理场地
2 立基应根据设计要求,视不同山体、地基情况,分别采纳原土地基,素土夯实基础,灰土基础,素混凝土基础,片石基础,毛石砼基础,钢筋砼基础,桩基础等不同形式,各种基础均应按有关施工法律规范施工
3 拉底即在基础上铺置最底层的自然山石
拉底应用大块平整山石,坚实、耐压,不允许用风化过度的山石
拉底山石高度以一层大块石为准,有形态的好面应朝外,注意错缝(垂直与水平两个方向均应照顾到)
每安装一块山石,即应将刹垫稳,然后填馅,如灌浆应先填石块,如灌砼则应随灌随填石块,山脚垫刹的外围,应用砂浆或砼包严
北方多采纳拉满底石的作法
4 中层即底石以上,顶层以下的部分
中层所占体量最大,触目最多,是假山造型的主要部分,其叠筑要点
