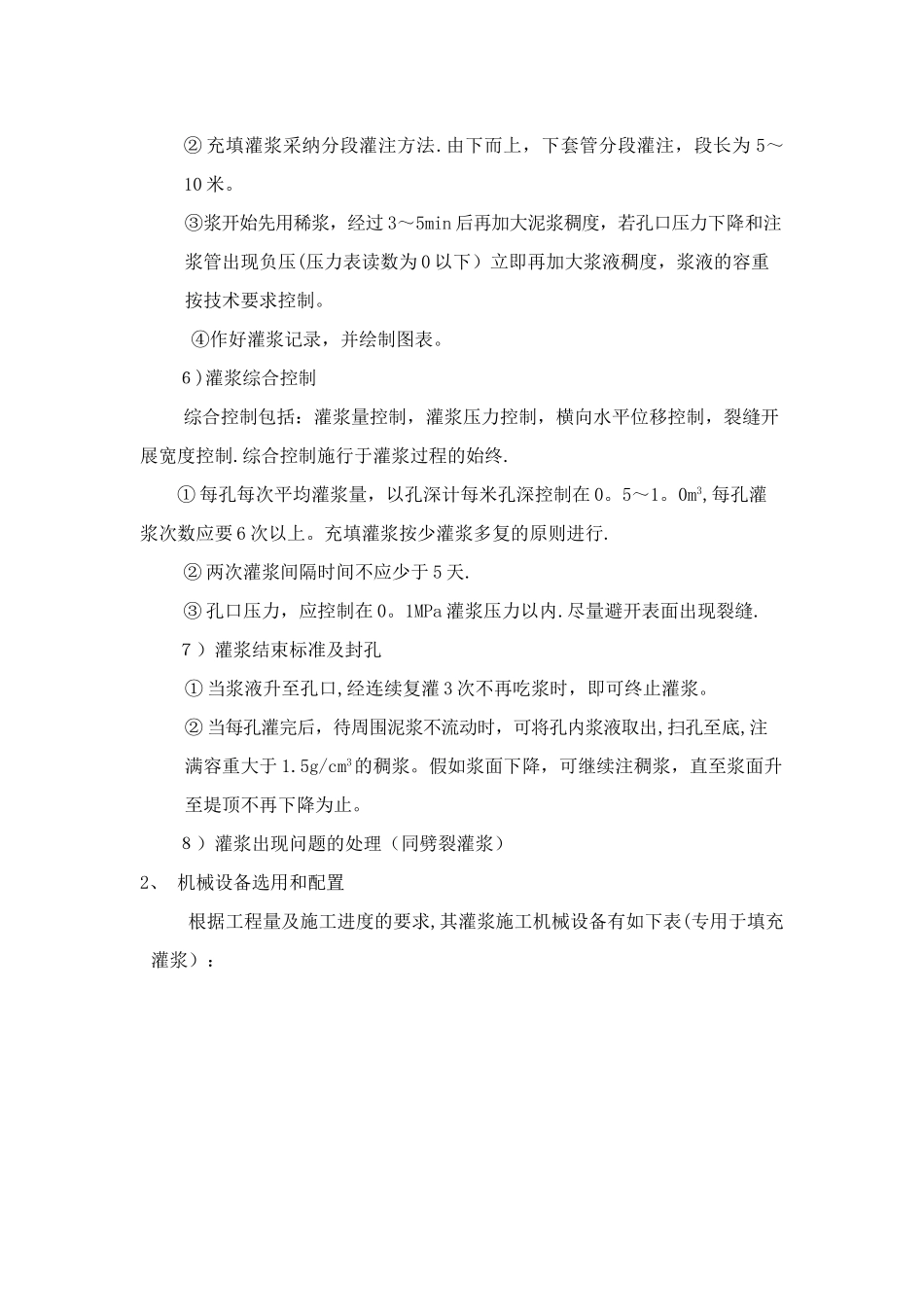

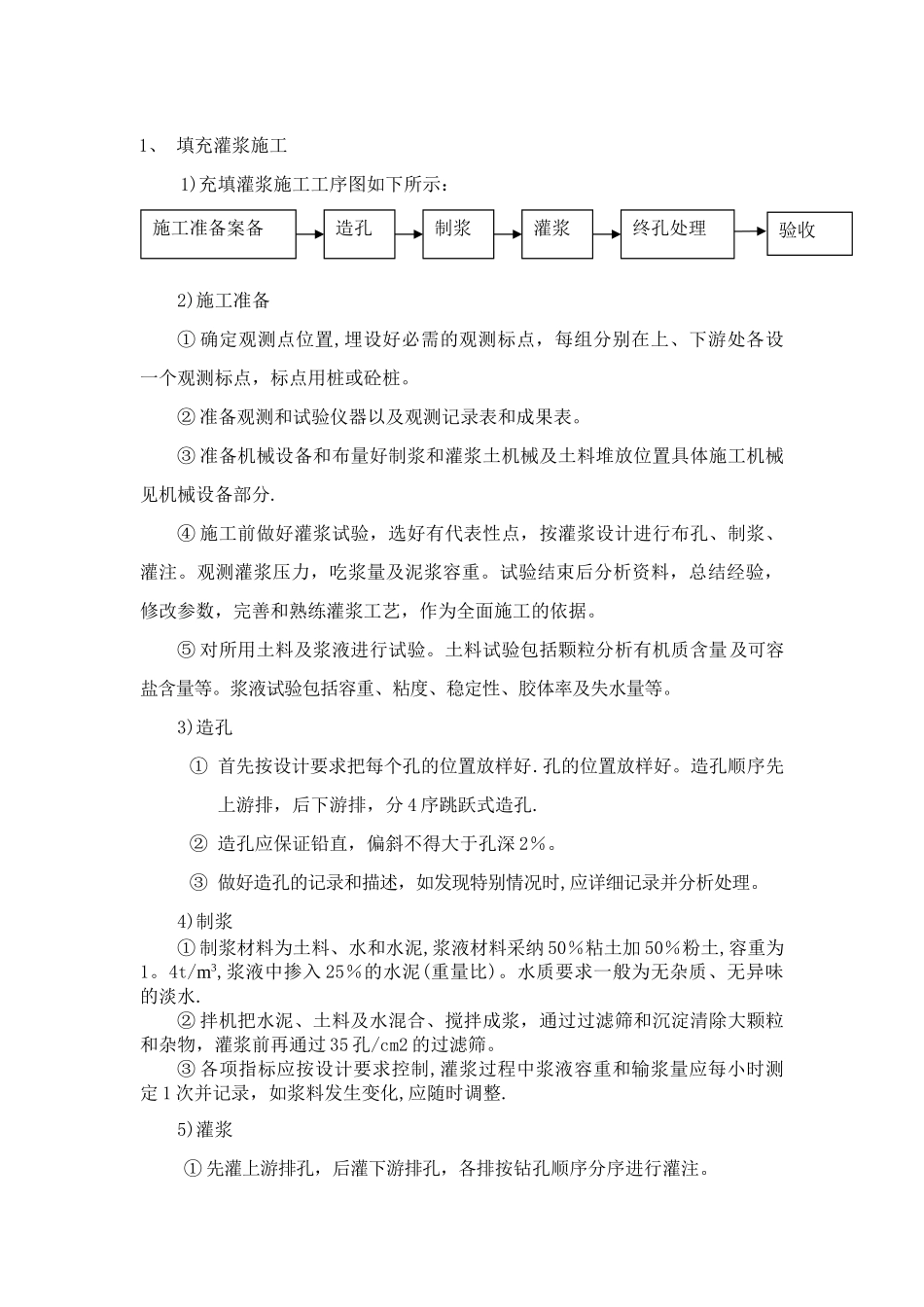

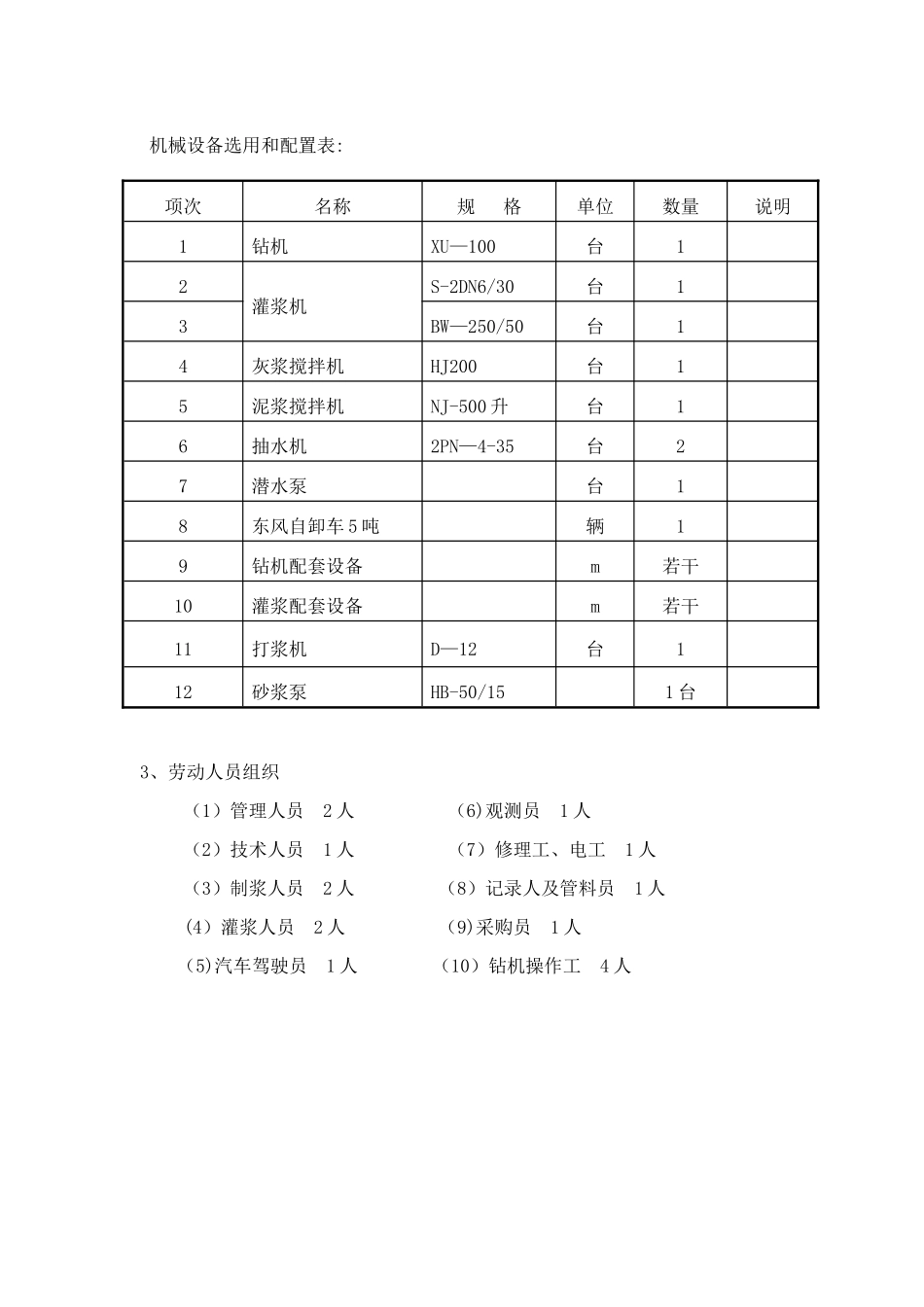

1、 填充灌浆施工1)充填灌浆施工工序图如下所示:2)施工准备① 确定观测点位置,埋设好必需的观测标点,每组分别在上、下游处各设一个观测标点,标点用桩或砼桩
② 准备观测和试验仪器以及观测记录表和成果表
③ 准备机械设备和布量好制浆和灌浆土机械及土料堆放位置具体施工机械见机械设备部分
④ 施工前做好灌浆试验,选好有代表性点,按灌浆设计进行布孔、制浆、灌注
观测灌浆压力,吃浆量及泥浆容重
试验结束后分析资料,总结经验,修改参数,完善和熟练灌浆工艺,作为全面施工的依据
⑤ 对所用土料及浆液进行试验
土料试验包括颗粒分析有机质含量及可容盐含量等
浆液试验包括容重、粘度、稳定性、胶体率及失水量等
3)造孔 ① 首先按设计要求把每个孔的位置放样好
孔的位置放样好
造孔顺序先上游排,后下游排,分 4 序跳跃式造孔
② 造孔应保证铅直,偏斜不得大于孔深 2%
③ 做好造孔的记录和描述,如发现特别情况时,应详细记录并分析处理
4)制浆① 制浆材料为土料、水和水泥,浆液材料采纳 50%粘土加 50%粉土,容重为1
4t/m3,浆液中掺入 25%的水泥(重量比)
水质要求一般为无杂质、无异味的淡水
② 拌机把水泥、土料及水混合、搅拌成浆,通过过滤筛和沉淀清除大颗粒和杂物,灌浆前再通过 35 孔/cm2 的过滤筛
③ 各项指标应按设计要求控制,灌浆过程中浆液容重和输浆量应每小时测定 1 次并记录,如浆料发生变化,应随时调整
5)灌浆① 先灌上游排孔,后灌下游排孔,各排按钻孔顺序分序进行灌注
施工准备案备造孔制浆灌浆终孔处理验收② 充填灌浆采纳分段灌注方法
由下而上,下套管分段灌注,段长为 5~10 米
③浆开始先用稀浆,经过 3~5min 后再加大泥浆稠度,若孔口压力下降和注浆管出现负压(压力表读数为 0 以下)立即再加大浆液稠度,浆液的容重按技术要求控制
④作好灌浆记录,并绘制图表
