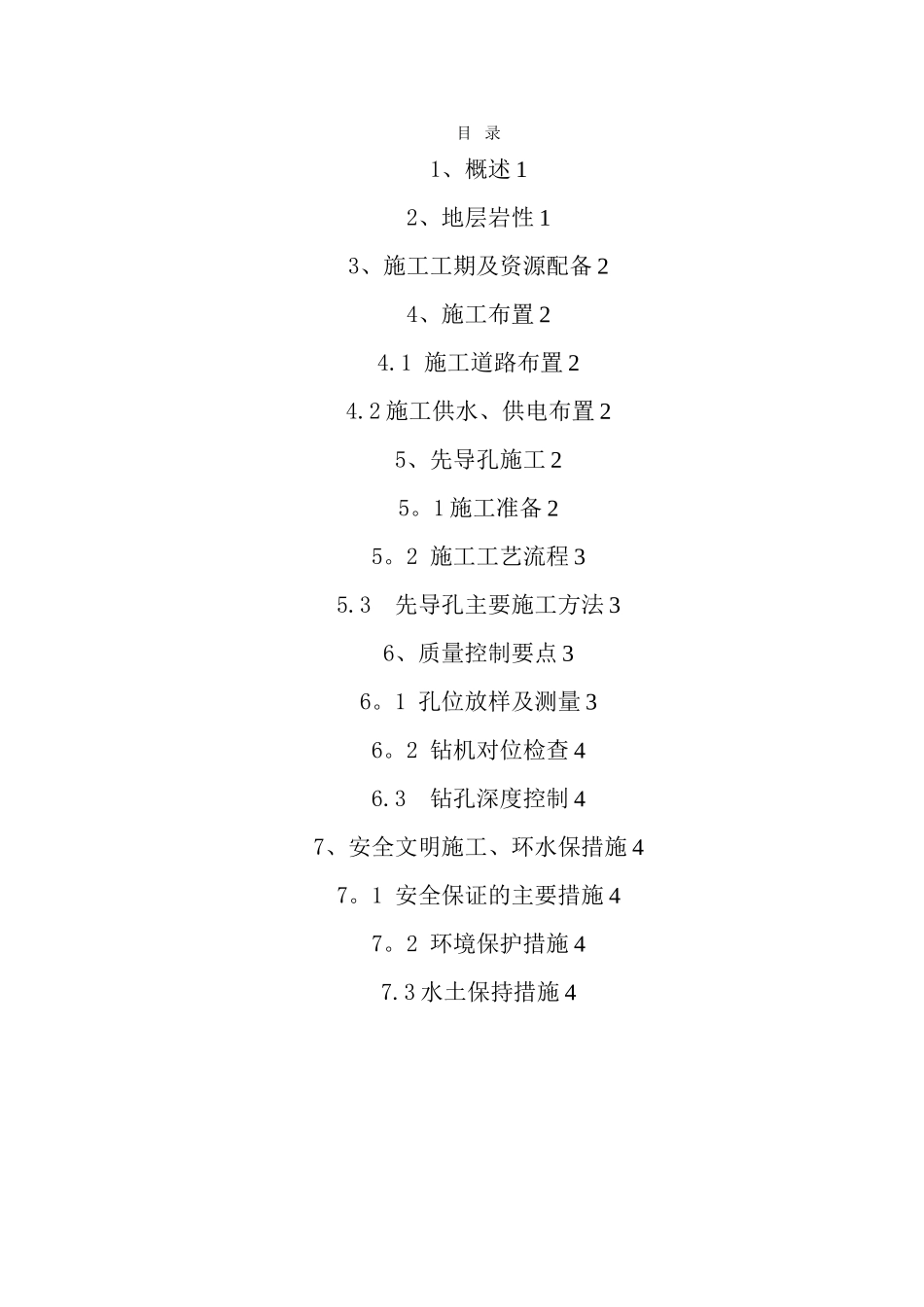

目 录1、概述 12、地层岩性 13、施工工期及资源配备 24、施工布置 24.1 施工道路布置 24.2 施工供水、供电布置 25、先导孔施工 25。1 施工准备 25。2 施工工艺流程 35.3 先导孔主要施工方法 36、质量控制要点 36。1 孔位放样及测量 36。2 钻机对位检查 46.3 钻孔深度控制 47、安全文明施工、环水保措施 47。1 安全保证的主要措施 47。2 环境保护措施 47.3 水土保持措施 4先导孔施工方案1、概述根据招标文件及设计图纸要求,澧河渡槽灌注桩施工前,需对设计部位的地质条件进行复勘,检查地质条件与持力层埋藏深度与设计图纸是否吻合,并以复勘孔资料为依据绘制地质剖面图,作为灌注桩施工的重要依据。根据设计要求,1#、2#、3#墩桩基础每根桩需进行超前钻孔勘探.钻孔位置为桩的中心部位;建筑物其它 11 个墩位的每一个承台都需进行超前钻孔勘探。钻孔位置为承台的中心部位,经测量定位后不得移动。钻孔深度应达到设计桩长以下 5d(d 为桩径)或进入微新岩石以下 5m。通过地质复勘的情况确定每处桩基的长度。本工程共需施工先导孔 64 孔,设计总长度为 3898m。2、地层岩性工程区地层有上元古界洛峪群(Pt3ly)、上第三系(N)和第四系(Q),现由老至新分述如下:上元古界洛峪群:揭露的地层上、下部为石英砂岩,中部为厚约 35m 页岩夹泥质粉(细)砂岩,出露于孤山或埋伏于右岸Ⅰ级阶地覆盖层之下,揭露厚度278m.石英砂岩:岩质坚硬,厚 243m.页岩:岩质软弱,仅被右岸Ⅰ级阶地退水闸附近 SCHLI10、SCHLI12 等钻孔揭露,厚约 50m。泥质粉(细)砂岩:岩质较坚硬,仅 SCHLI3 孔揭露,厚约 1。5m。上第三系:河湖相沉积,成岩程度差,产状平缓,岩相变化大。由粘土岩、泥质粉(细)砂岩、中粗砂岩、砂砾岩组成,具多韵律构造。埋伏于河床、漫滩及左岸阶地覆盖层之下,自上而下划分为三个韵律层(N—①~N—③)。粘土岩:灰绿、棕黄色,泥质结构。微裂隙发育,裂面光滑,呈蜡状光泽。偶含砾,局部见有少量灰白色泥灰岩小团块。共揭露三层,单层厚度 0.4—5.0m。泥质粉(细)砂岩:含少量细砾.中(粗)砂岩:泥质胶结,含砾卵石。砂砾岩:泥质胶结。第四系:主要有上更新统冲积层(alQ3)和全新统冲积层(alQ4)。上更新统冲积层上部为厚 3~5。5m 壤土,局部有薄层砂砾石透镜体,结构较紧密;下部为砂砾(卵)石、中(粗)砂,含少量泥质,较密实。全新统冲积层可划分为全新统下部冲积层(alQ41)和全新统上部冲积层...
