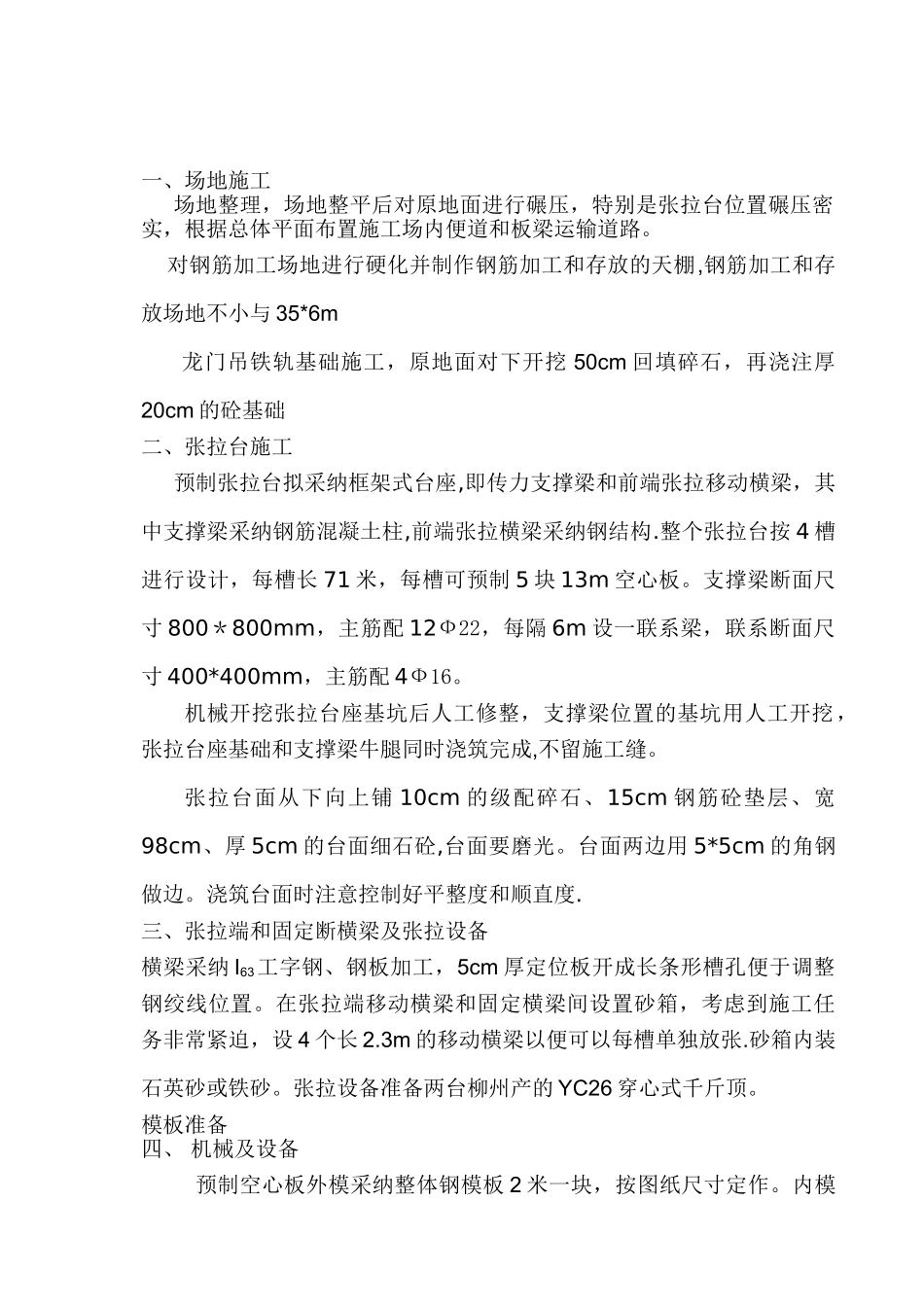

先张法预应力混凝土空心板梁施工设备技术要求XXXXX 有限公司XXXX 年 X 月 X 日一、场地施工场地整理,场地整平后对原地面进行碾压,特别是张拉台位置碾压密实,根据总体平面布置施工场内便道和板梁运输道路
对钢筋加工场地进行硬化并制作钢筋加工和存放的天棚,钢筋加工和存放场地不小与 35*6m 龙门吊铁轨基础施工,原地面对下开挖 50cm 回填碎石,再浇注厚20cm 的砼基础二、张拉台施工预制张拉台拟采纳框架式台座,即传力支撑梁和前端张拉移动横梁,其中支撑梁采纳钢筋混凝土柱,前端张拉横梁采纳钢结构
整个张拉台按 4 槽进行设计,每槽长 71 米,每槽可预制 5 块 13m 空心板
支撑梁断面尺寸 800*800mm,主筋配 12Ф22,每隔 6m 设一联系梁,联系断面尺寸 400*400mm,主筋配 4Ф16
机械开挖张拉台座基坑后人工修整,支撑梁位置的基坑用人工开挖,张拉台座基础和支撑梁牛腿同时浇筑完成,不留施工缝
张拉台面从下向上铺 10cm 的级配碎石、15cm 钢筋砼垫层、宽98cm、厚 5cm 的台面细石砼,台面要磨光
台面两边用 5*5cm 的角钢做边
浇筑台面时注意控制好平整度和顺直度
三、张拉端和固定断横梁及张拉设备横梁采纳 I63工字钢、钢板加工,5cm 厚定位板开成长条形槽孔便于调整钢绞线位置
在张拉端移动横梁和固定横梁间设置砂箱,考虑到施工任务非常紧迫,设 4 个长 2
3m 的移动横梁以便可以每槽单独放张
砂箱内装石英砂或铁砂

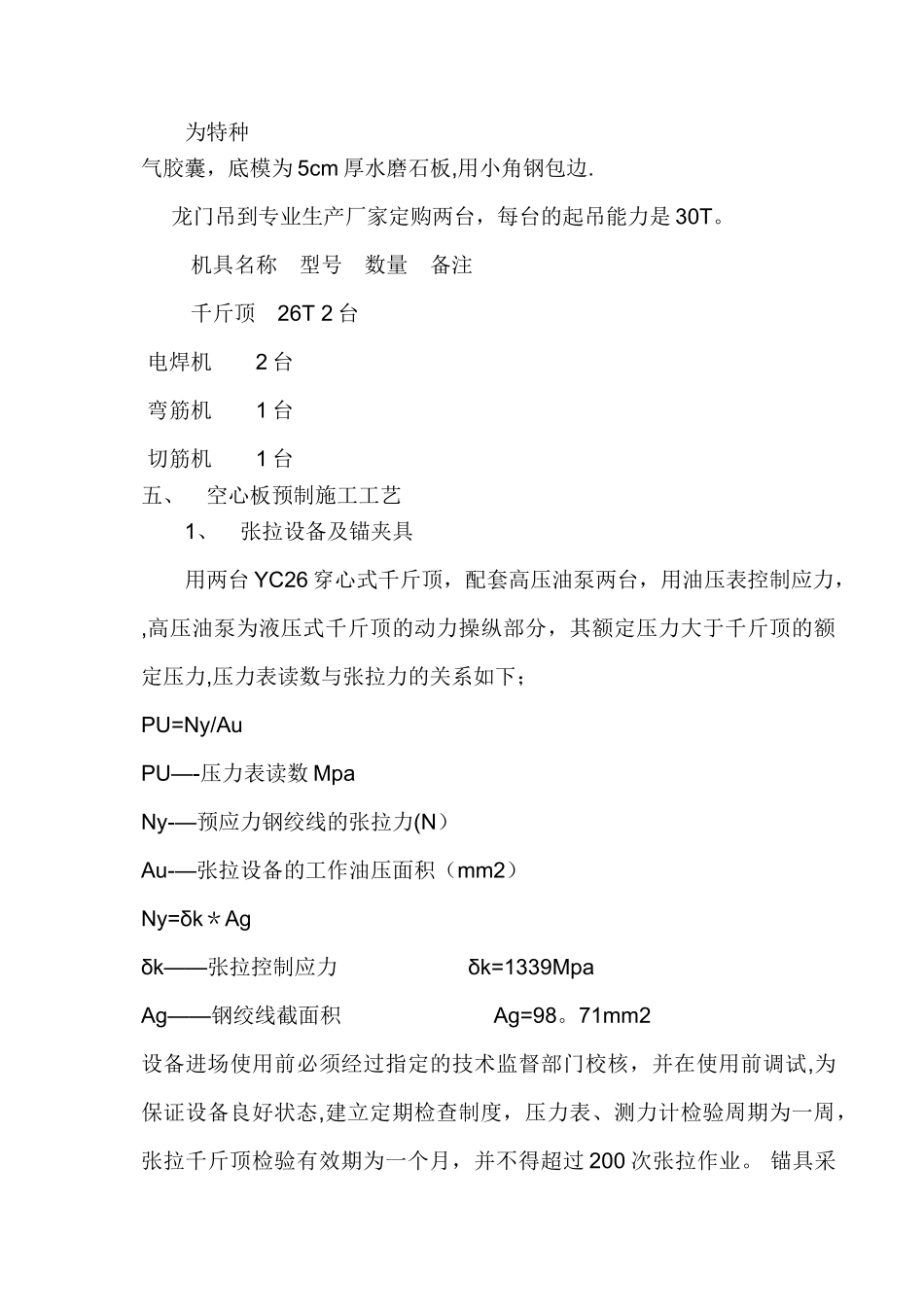

张拉设备准备两台柳州产的 YC26 穿心式千斤顶
模板准备四、 机械及设备预制空心板外模采纳整体钢模板 2 米一块,按图纸尺寸定作
内模为特种气胶囊,底模为 5cm 厚水磨石板,用小角钢包边
龙门吊到专业生产厂家定购两台,每台的起吊能力是 30T
机具名称 型号 数量 备注 千斤顶 26T 2 台 电焊机 2 台 弯筋
