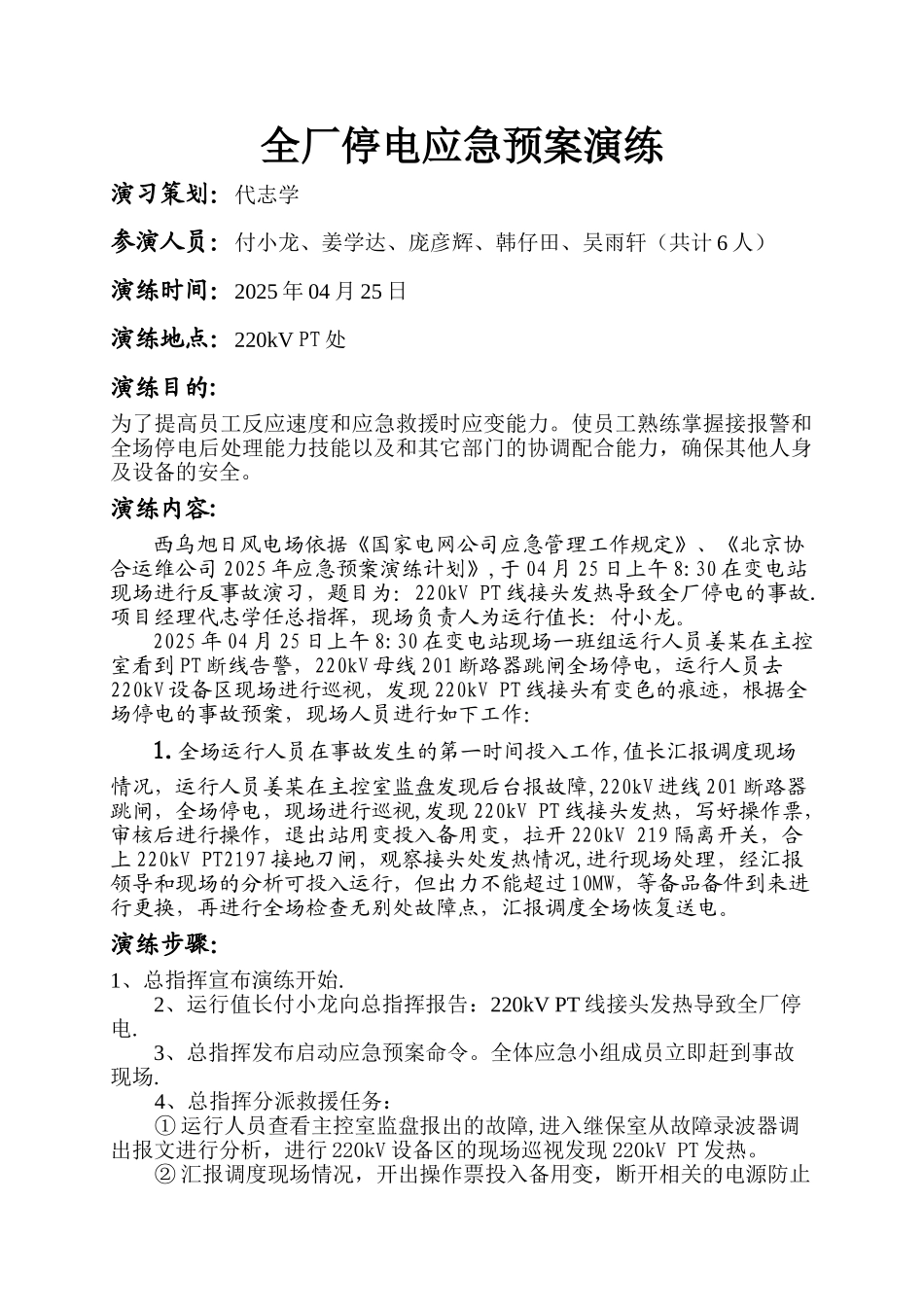

全厂停电应急预案演练演习策划:代志学参演人员:付小龙、姜学达、庞彦辉、韩仔田、吴雨轩(共计 6 人)演练时间:2025 年 04 月 25 日演练地点:220kV PT 处演练目的:为了提高员工反应速度和应急救援时应变能力
使员工熟练掌握接报警和全场停电后处理能力技能以及和其它部门的协调配合能力,确保其他人身及设备的安全
演练内容:西乌旭日风电场依据《国家电网公司应急管理工作规定》、《北京协合运维公司 2025 年应急预案演练计划》,于 04 月 25 日上午 8:30 在变电站现场进行反事故演习,题目为:220kV PT 线接头发热导致全厂停电的事故
项目经理代志学任总指挥,现场负责人为运行值长:付小龙
2025 年 04 月 25 日上午 8:30 在变电站现场一班组运行人员姜某在主控室看到 PT 断线告警,220kV 母线 201 断路器跳闸全场停电,运行人员去220kV 设备区现场进行巡视,发现 220kV PT 线接头有变色的痕迹,根据全场停电的事故预案,现场人员进行如下工作:1
全场运行人员在事故发生的第一时间投入工作,值长汇报调度现场情况,运行人员姜某在主控室监盘发现后台报故障,220kV 进线 201 断路器跳闸,全场停电,现场进行巡视,发现 220kV PT 线接头发热,写好操作票,审核后进行操作,退出站用变投入备用变,拉开 220kV 219 隔离开关,合上 220kV PT2197 接地刀闸,观察接头处发热情况,进行现场处理,经汇报领导和现场的分析可投入运行,但出力不能超过 10MW,等备品备件到来进行更换,再进行全场检查无别处故障点,汇报调度全场恢复送电
演练步骤:1、总指挥宣布演练开始
2、运行值长付小龙向总指挥报告:220kV PT 线接头发热导致全厂停电
3、总指挥发布启动应急预案命令
全体应急小组成员立即赶到事故现场

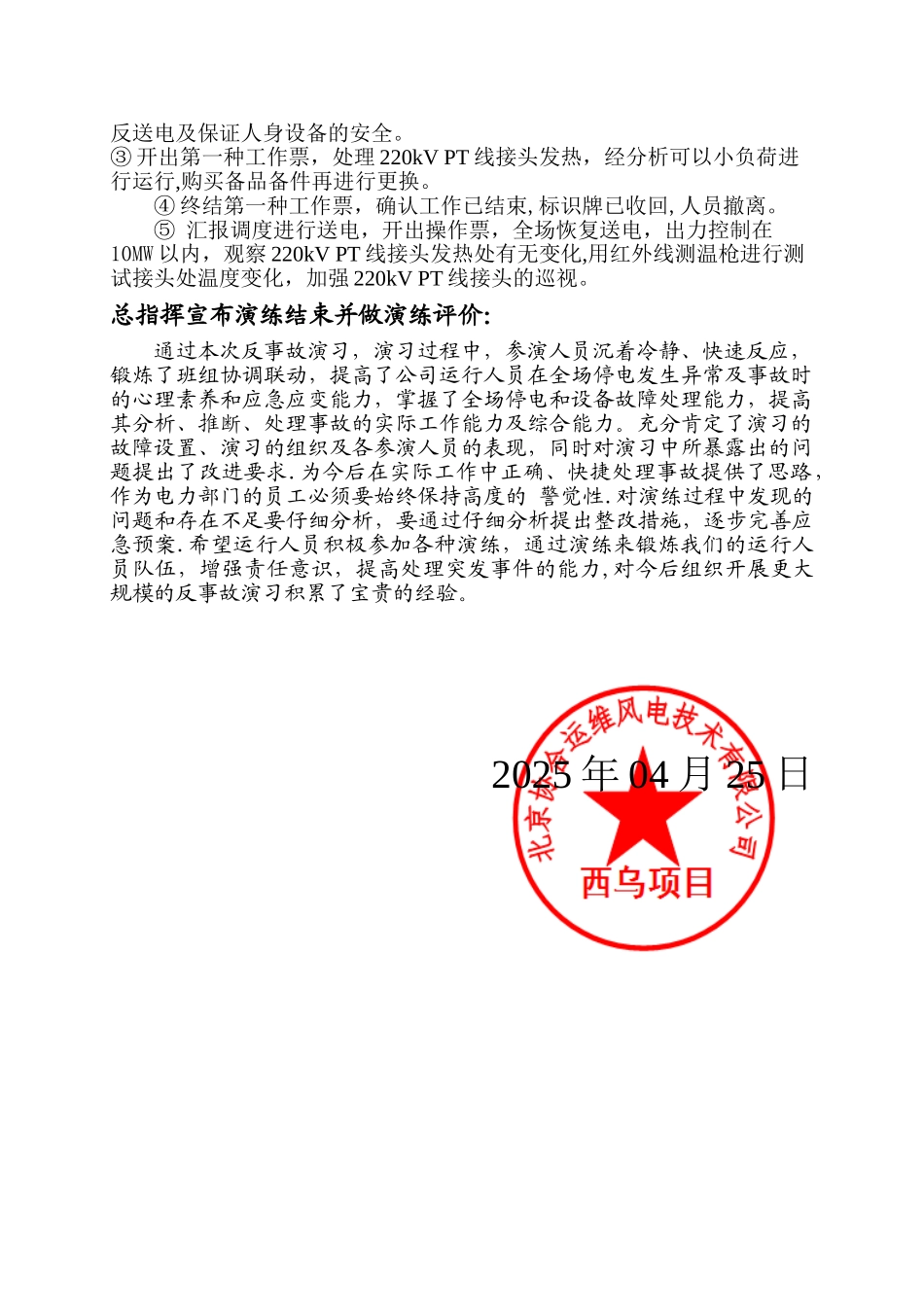

4、总指挥分派救援任务:
