全护筒旋挖成孔灌注桩施工(一)工艺流程测量定位—钻机就位—驱动花筒安装护筒(带护筒靴)定位-护筒钻进—钻机挖土-护筒钻进-终孔验收—下钢筋笼—下导管砼浇筑-护筒拔除(二)放样定位根据施工图及测量控制资科,按“从整体到局部的原则”进行位基的位置放样
钻机施工前放出准确的桩位线,根据设计图纸使用全站仪定桩位,在桩位点打木桩或钢筋桩,埋深 300,桩上定出桩位中心,并用“十字栓桩法”做好标识,并加以保护
会同有关人的对轴线线、桩位进行测整复核,并做出复核记录,经复核确认桩位的轴线正确无误,方可埋设护筒
(三)钻机就位钻机就位前,事先检查钻机的性能状态是否良好,配套设备是否齐全,保证钻机工作正常
旋挖钻机底盘为伸缩式自动整平装置,并在操纵室内有仪表准确显示电子读数,当钻头对准桩位十字中心时,各项数据即可锁定,勿需再做调整
钻机就位后,钻头中心与桩位中心应对正准确
护筒中心对准桩位中心,误差控制在 2cm 以内

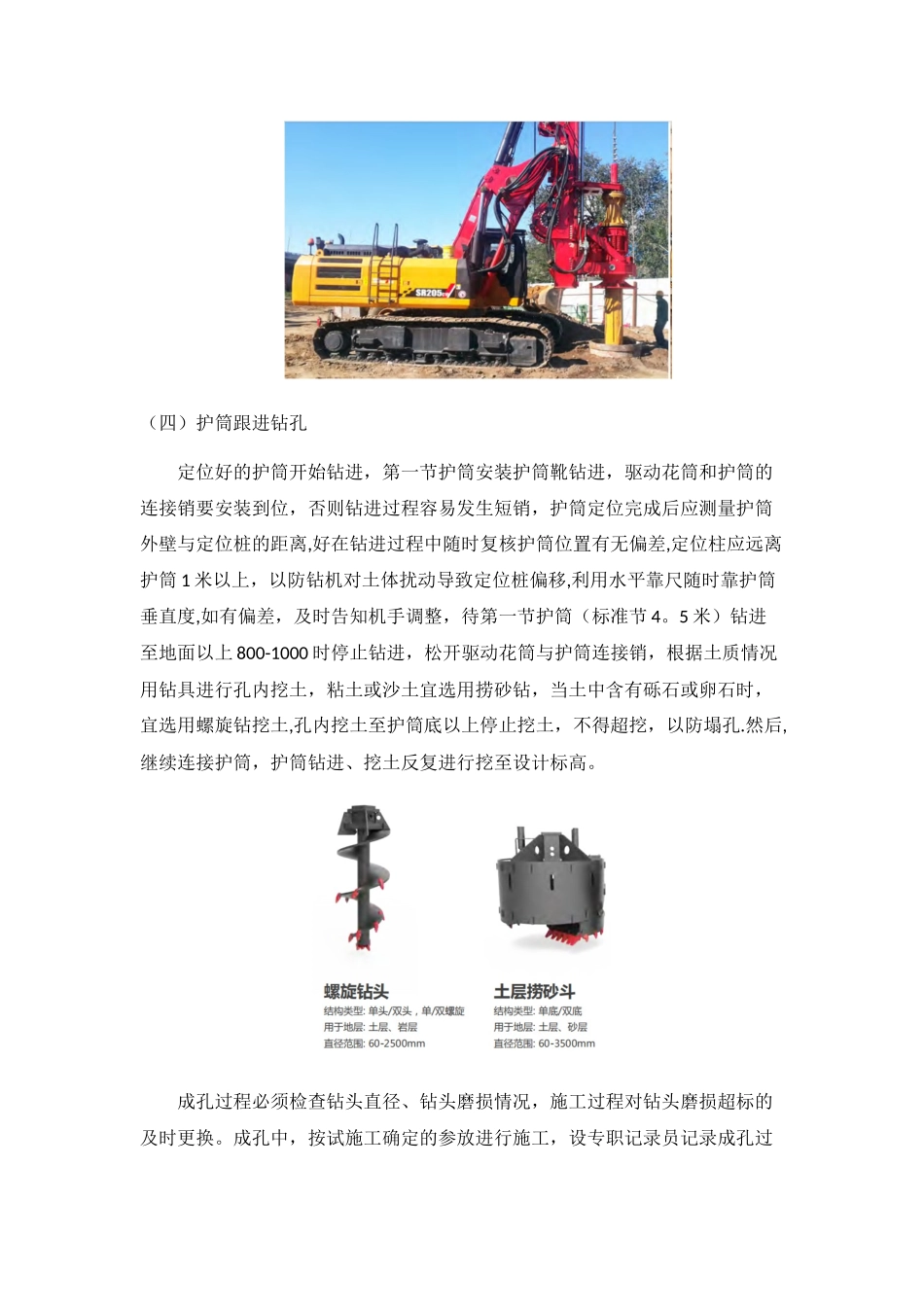

(四)护筒跟进钻孔定位好的护筒开始钻进,第一节护筒安装护筒靴钻进,驱动花筒和护筒的连接销要安装到位,否则钻进过程容易发生短销,护筒定位完成后应测量护筒外壁与定位桩的距离,好在钻进过程中随时复核护筒位置有无偏差,定位柱应远离护筒 1 米以上,以防钻机对土体扰动导致定位桩偏移,利用水平靠尺随时靠护筒垂直度,如有偏差,及时告知机手调整,待第一节护筒(标准节 4
5 米)钻进至地面以上 800-1000 时停止钻进,松开驱动花筒与护筒连接销,根据土质情况用钻具进行孔内挖土,粘土或沙土宜选用捞砂钻,当土中含有砾石或卵石时,宜选用螺旋钻挖土,孔内挖土至护筒底以上停止挖土,不得超挖,以防塌孔
然后,继续连接护筒,护筒钻进、挖土反复进行挖至设计标高
成孔过程必须检查钻头直径、钻头磨损情况,施工过程对钻头磨损超标的及时更换
成孔中,按试施工确定的参放进行施工,设专职记录员记录成孔过程的各种参数
