电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

公路危桥改造工程A标施工总结

公路危桥改造工程A标施工总结_第1页
1/5
公路危桥改造工程A标施工总结_第2页
2/5
公路危桥改造工程A标施工总结_第3页
3/5

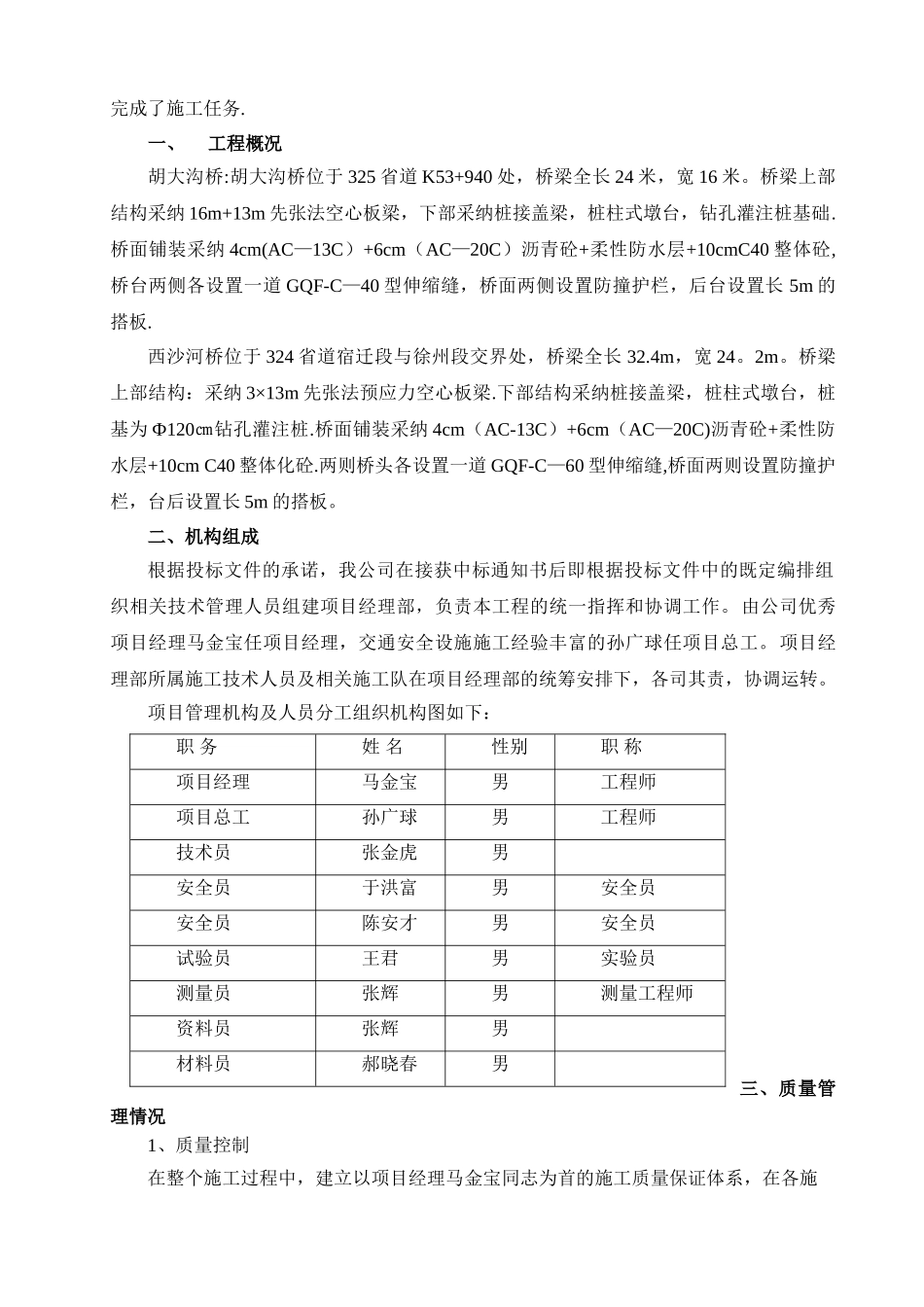

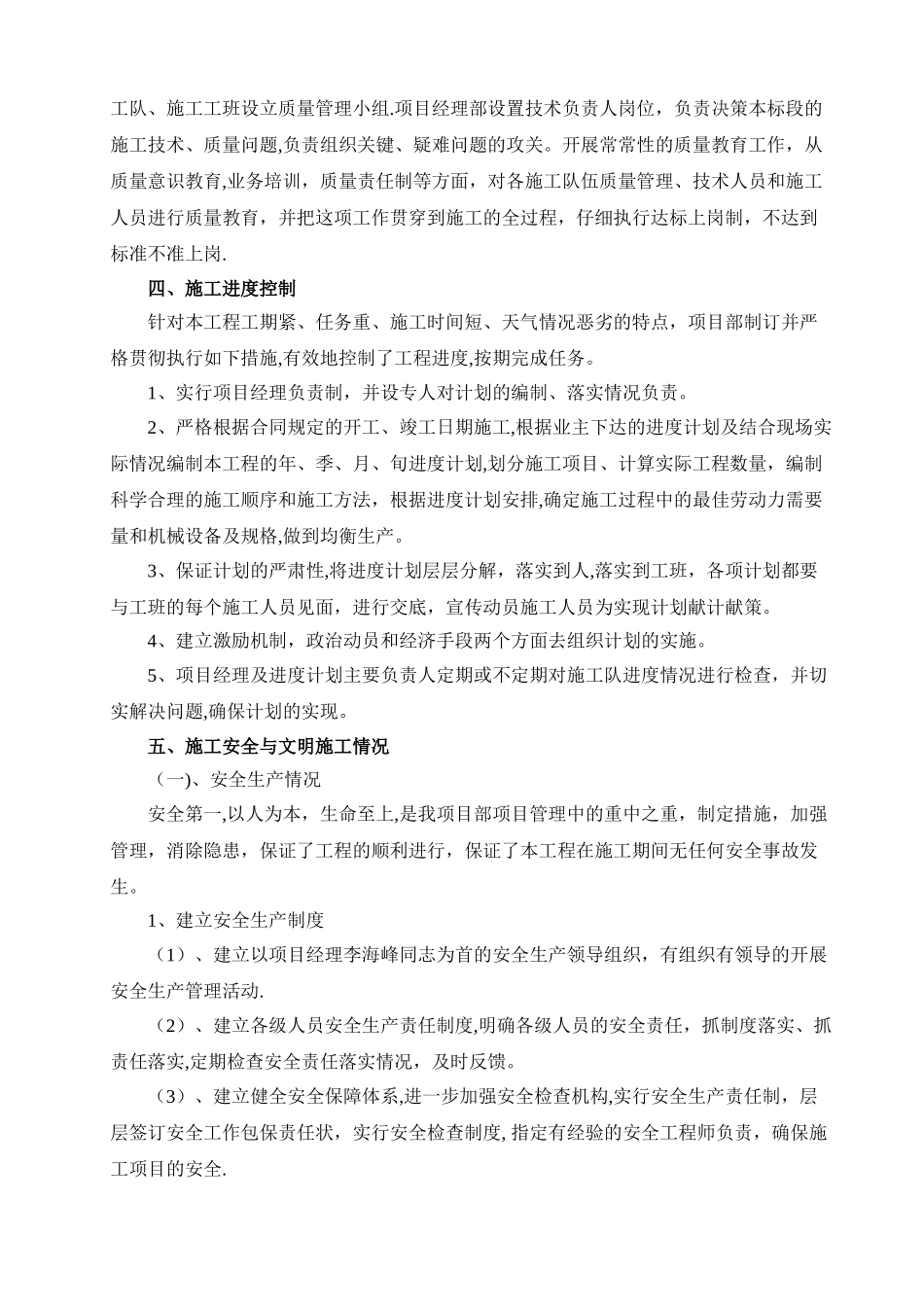

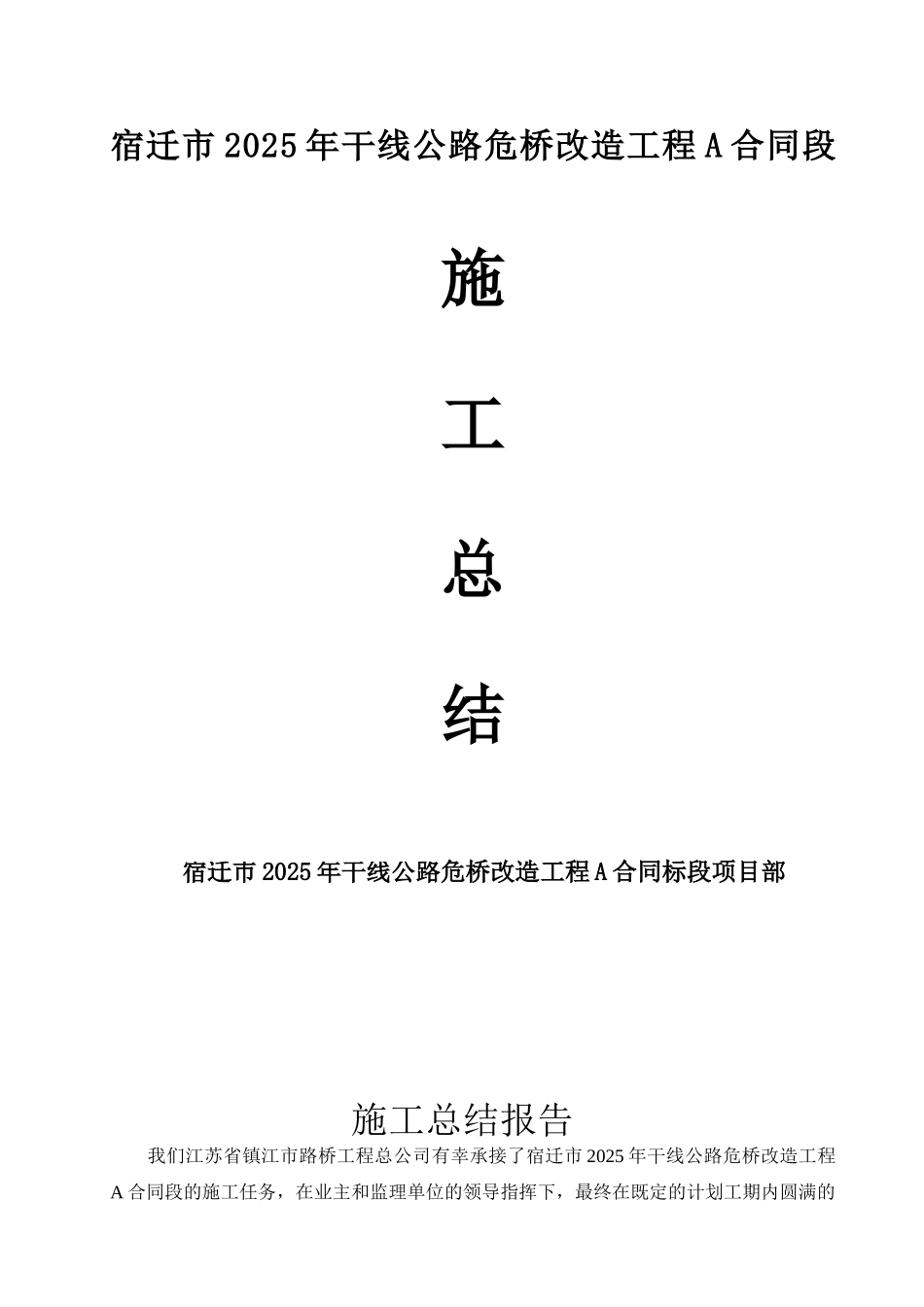

宿迁市 2025 年干线公路危桥改造工程 A 合同段施工总结宿迁市 2025 年干线公路危桥改造工程 A 合同标段项目部施工总结报告我们江苏省镇江市路桥工程总公司有幸承接了宿迁市 2025 年干线公路危桥改造工程A 合同段的施工任务,在业主和监理单位的领导指挥下,最终在既定的计划工期内圆满的完成了施工任务.一、工程概况胡大沟桥:胡大沟桥位于 325 省道 K53+940 处,桥梁全长 24 米,宽 16 米。桥梁上部结构采纳 16m+13m 先张法空心板梁,下部采纳桩接盖梁,桩柱式墩台,钻孔灌注桩基础.桥面铺装采纳 4cm(AC—13C)+6cm(AC—20C)沥青砼+柔性防水层+10cmC40 整体砼,桥台两侧各设置一道 GQF-C—40 型伸缩缝,桥面两侧设置防撞护栏,后台设置长 5m 的搭板. 西沙河桥位于 324 省道宿迁段与徐州段交界处,桥梁全长 32.4m,宽 24。2m。桥梁上部结构:采纳 3×13m 先张法预应力空心板梁.下部结构采纳桩接盖梁,桩柱式墩台,桩基为 Ф120㎝钻孔灌注桩.桥面铺装采纳 4cm(AC-13C)+6cm(AC—20C)沥青砼+柔性防水层+10cm C40 整体化砼.两则桥头各设置一道 GQF-C—60 型伸缩缝,桥面两则设置防撞护栏,台后设置长 5m 的搭板。二、机构组成根据投标文件的承诺,我公司在接获中标通知书后即根据投标文件中的既定编排组织相关技术管理人员组建项目经理部,负责本工程的统一指挥和协调工作。由公司优秀项目经理马金宝任项目经理,交通安全设施施工经验丰富的孙广球任项目总工。项目经理部所属施工技术人员及相关施工队在项目经理部的统筹安排下,各司其责,协调运转。项目管理机构及人员分工组织机构图如下:三、质量管理情况1、质量控制在整个施工过程中,建立以项目经理马金宝同志为首的施工质量保证体系,在各施职 务姓 名性别职 称项目经理马金宝男工程师项目总工孙广球男工程师技术员张金虎男安全员于洪富男安全员安全员陈安才男安全员试验员王君男实验员测量员张辉男测量工程师资料员张辉男材料员郝晓春男工队、施工工班设立质量管理小组.项目经理部设置技术负责人岗位,负责决策本标段的施工技术、质量问题,负责组织关键、疑难问题的攻关。开展常常性的质量教育工作,从质量意识教育,业务培训,质量责任制等方面,对各施工队伍质量管理、技术人员和施工人员进行质量教育,并把这项工作贯穿到施工的全过程,仔细执行达标上岗制,不达到标准不准上岗.四、施工进度控制针对本工程工期紧、任务重、施工时间短、天气...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公路危桥改造工程A标施工总结

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
