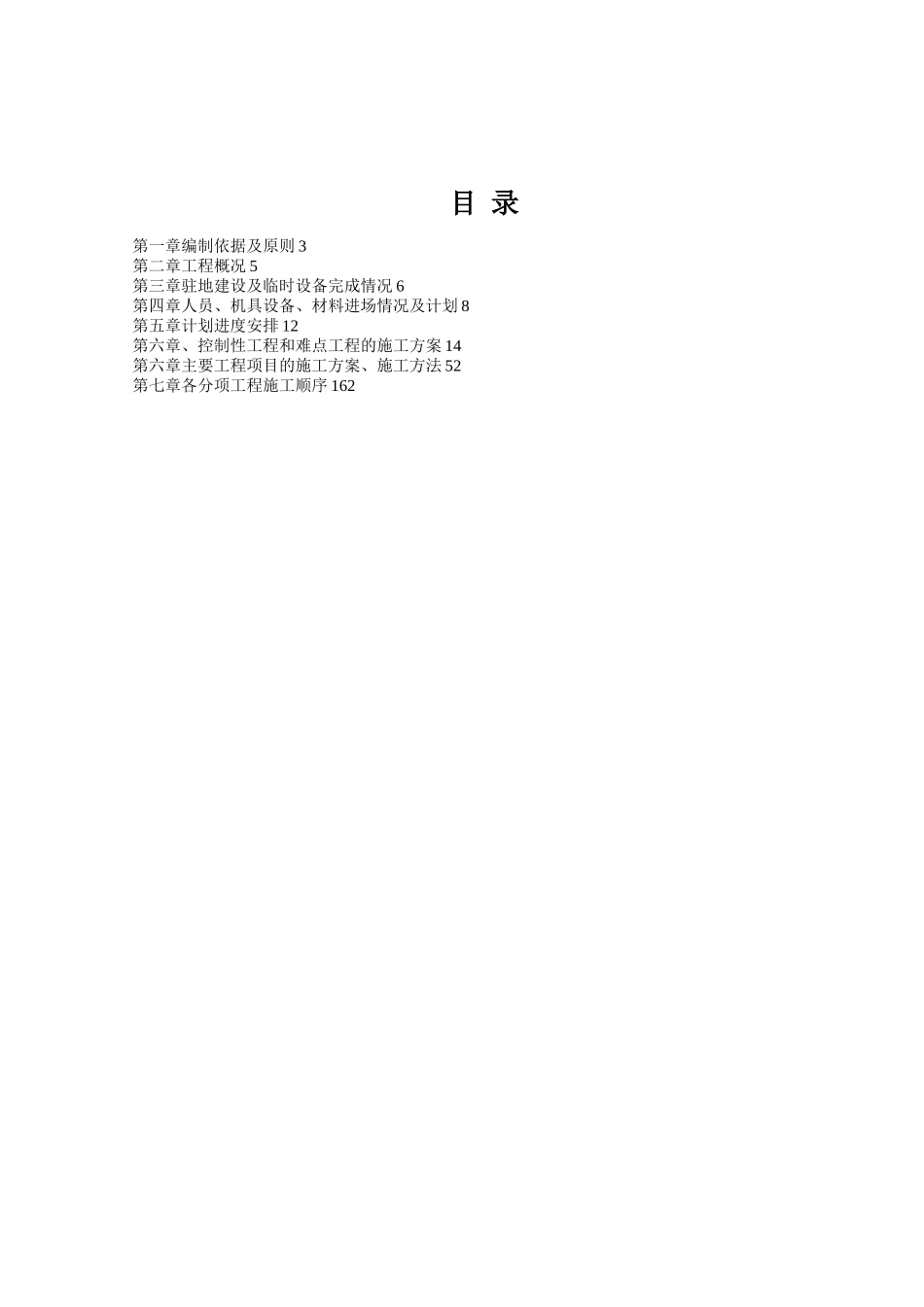

S326(60省道)三门段改建工程第一合同段总体开工报告浙江中祺建设有限公司S326(60 省道)三门段改建工程 1 标项目经理部2025 年 3 月目 录第一章编制依据及原则 3第二章工程概况 5第三章驻地建设及临时设备完成情况 6第四章人员、机具设备、材料进场情况及计划 8第五章计划进度安排 12第六章、控制性工程和难点工程的施工方案 14第六章主要工程项目的施工方案、施工方法 52第七章各分项工程施工顺序 162第一章 编制依据及原则1

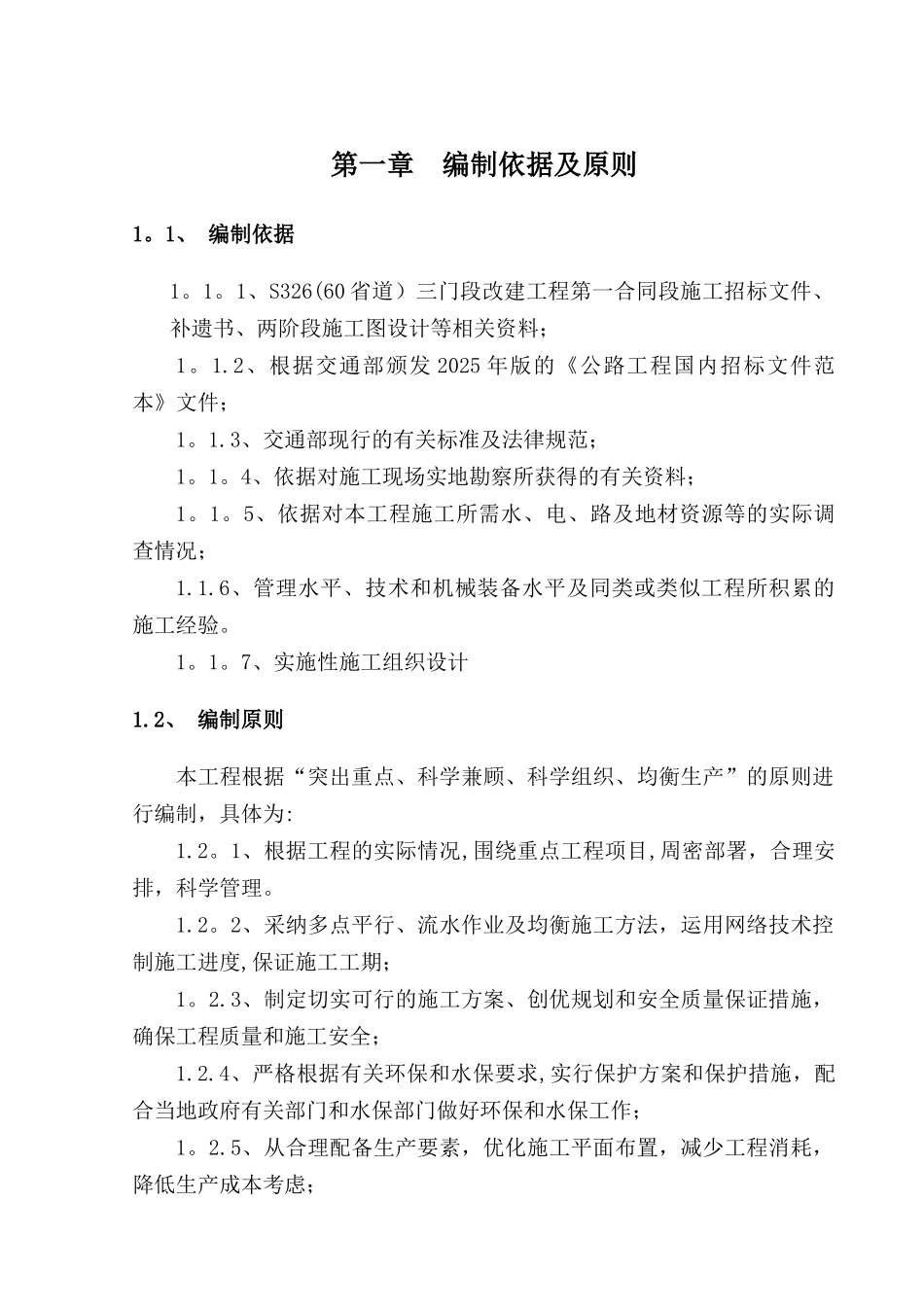

1、 编制依据1
1、S326(60 省道)三门段改建工程第一合同段施工招标文件、补遗书、两阶段施工图设计等相关资料;1
2、根据交通部颁发 2025 年版的《公路工程国内招标文件范本》文件;1
3、交通部现行的有关标准及法律规范;1
4、依据对施工现场实地勘察所获得的有关资料;1
5、依据对本工程施工所需水、电、路及地材资源等的实际调查情况;1
6、管理水平、技术和机械装备水平及同类或类似工程所积累的施工经验
7、实施性施工组织设计1
2、 编制原则本工程根据“突出重点、科学兼顾、科学组织、均衡生产”的原则进行编制,具体为:1
1、根据工程的实际情况,围绕重点工程项目,周密部署,合理安排,科学管理
2、采纳多点平行、流水作业及均衡施工方法,运用网络技术控制施工进度,保证施工工期;1
3、制定切实可行的施工方案、创优规划和安全质量保证措施,确保工程质量和施工安全;1
4、严格根据有关环保和水保要求,实行保护方案和保护措施,配合当地政府有关部门和水保部门做好环保和水保工作;1
5、从合理配备生产要素,优化施工平面布置,减少工程消耗,降低生产成本考虑;1
6、选派经验丰富、技术水平高的管理人员和技术人员组织强有力的现场管理机构,安排有同类和类似工程施工经验的专业施工队伍,根据业主
