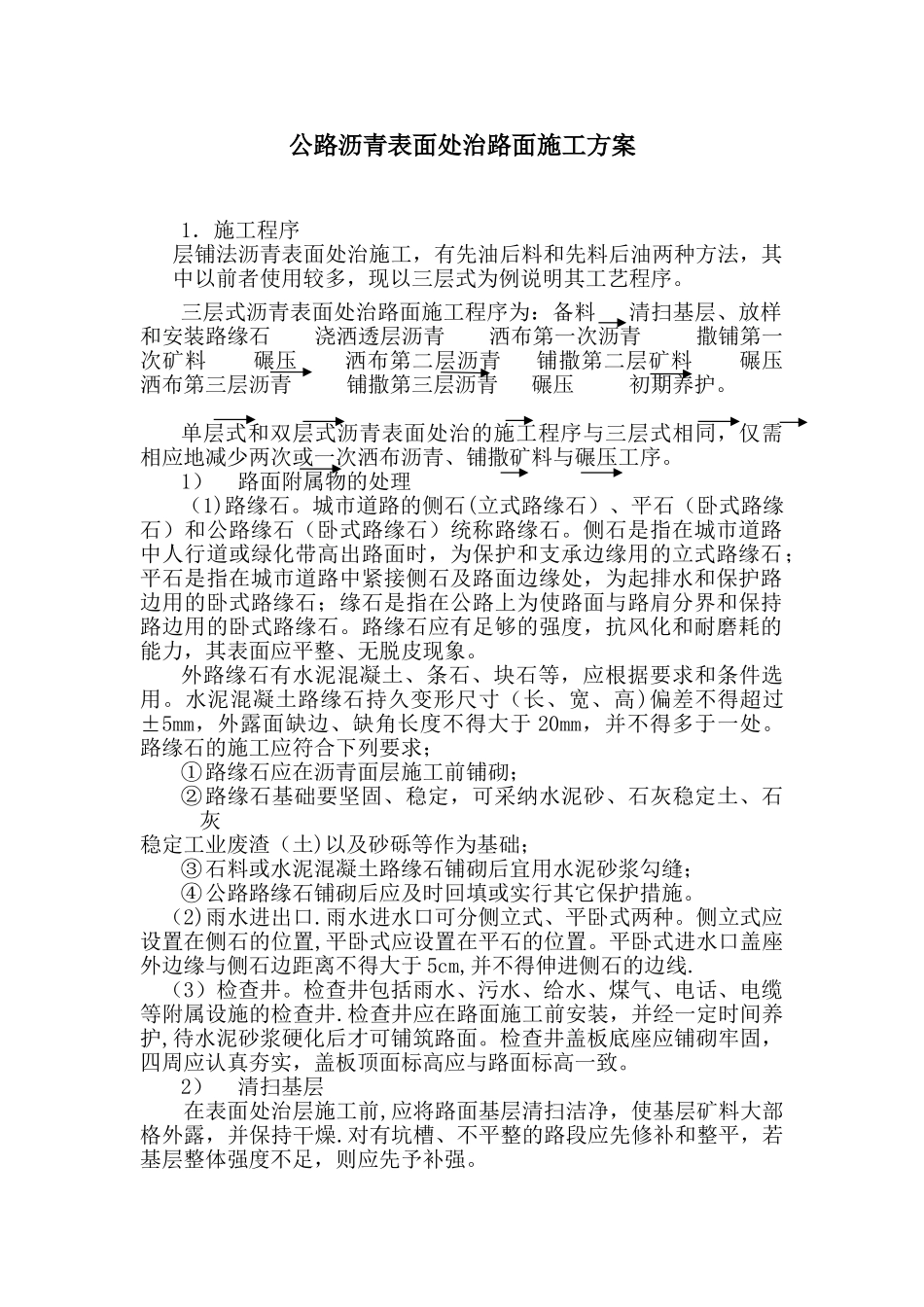

公路沥青表面处治路面施工方案1.施工程序层铺法沥青表面处治施工,有先油后料和先料后油两种方法,其中以前者使用较多,现以三层式为例说明其工艺程序
三层式沥青表面处治路面施工程序为:备料 清扫基层、放样和安装路缘石 浇洒透层沥青 洒布第一次沥青 撒铺第一次矿料 碾压 洒布第二层沥青 铺撒第二层矿料 碾压 洒布第三层沥青 铺撒第三层沥青 碾压 初期养护
单层式和双层式沥青表面处治的施工程序与三层式相同,仅需相应地减少两次或一次洒布沥青、铺撒矿料与碾压工序
1)路面附属物的处理(1)路缘石
城市道路的侧石(立式路缘石)、平石(卧式路缘石)和公路缘石(卧式路缘石)统称路缘石
侧石是指在城市道路中人行道或绿化带高出路面时,为保护和支承边缘用的立式路缘石;平石是指在城市道路中紧接侧石及路面边缘处,为起排水和保护路边用的卧式路缘石;缘石是指在公路上为使路面与路肩分界和保持路边用的卧式路缘石
路缘石应有足够的强度,抗风化和耐磨耗的能力,其表面应平整、无脱皮现象
外路缘石有水泥混凝土、条石、块石等,应根据要求和条件选用
水泥混凝土路缘石持久变形尺寸(长、宽、高)偏差不得超过±5mm,外露面缺边、缺角长度不得大于 20mm,并不得多于一处
路缘石的施工应符合下列要求;①路缘石应在沥青面层施工前铺砌;②路缘石基础要坚固、稳定,可采纳水泥砂、石灰稳定土、石灰稳定工业废渣(土)以及砂砾等作为基础;③石料或水泥混凝土路缘石铺砌后宜用水泥砂浆勾缝;④公路路缘石铺砌后应及时回填或实行其它保护措施
(2)雨水进出口
雨水进水口可分侧立式、平卧式两种
侧立式应设置在侧石的位置,平卧式应设置在平石的位置
平卧式进水口盖座外边缘与侧石边距离不得大于 5cm,并不得伸进侧石的边线
(3)检查井
检查井包括雨水、污水、给水、煤气、电话、电缆等附属设施的检查井
检查井应在路面施工前安装,并经一定时间养护,待水泥砂浆硬化后
