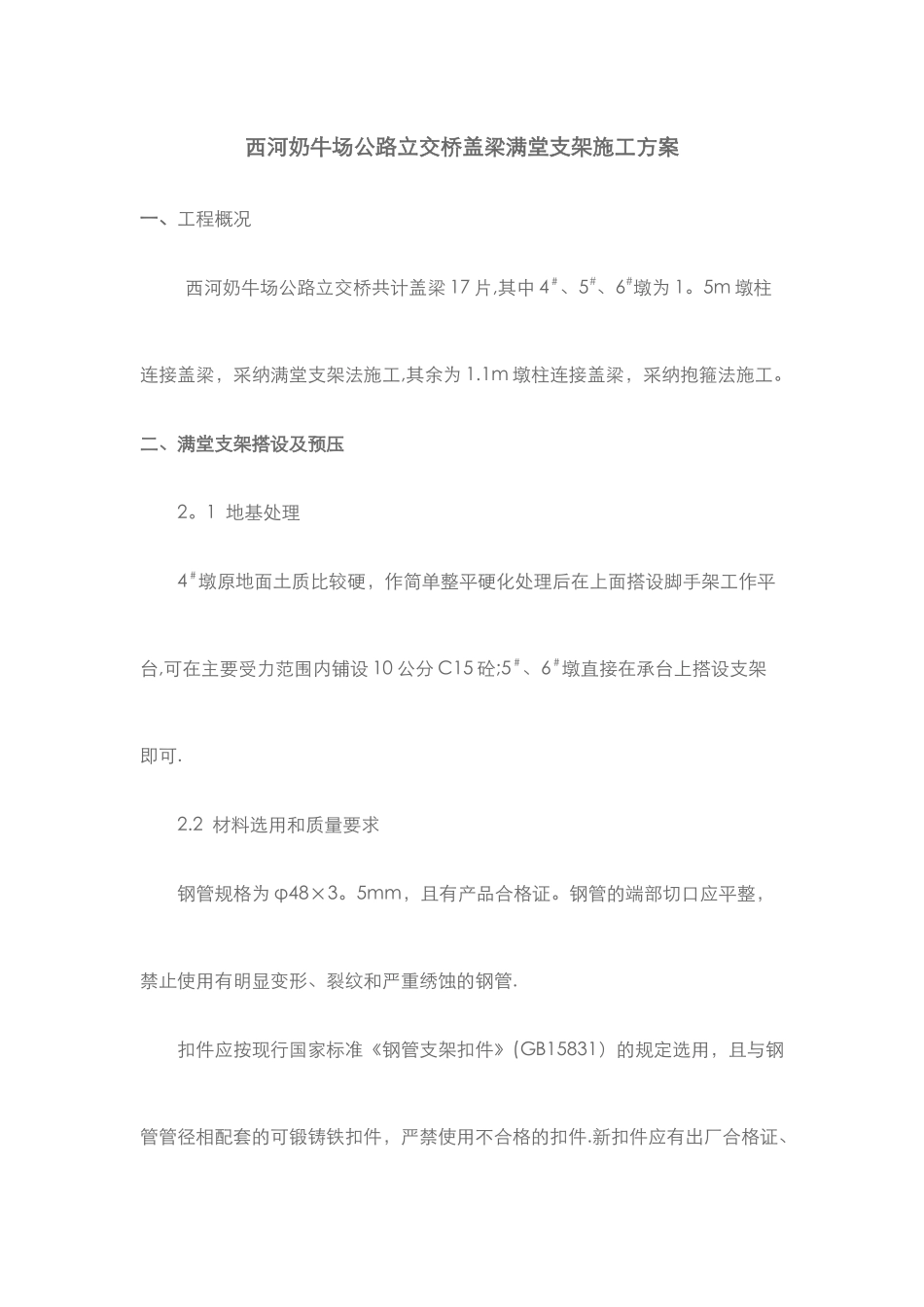

西河奶牛场公路立交桥盖梁满堂支架施工方案一、工程概况西河奶牛场公路立交桥共计盖梁 17 片,其中 4#、5#、6#墩为 1
5m 墩柱连接盖梁,采纳满堂支架法施工,其余为 1
1m 墩柱连接盖梁,采纳抱箍法施工
二、满堂支架搭设及预压2
1 地基处理4#墩原地面土质比较硬,作简单整平硬化处理后在上面搭设脚手架工作平台,可在主要受力范围内铺设 10 公分 C15 砼;5#、6#墩直接在承台上搭设支架即可
2 材料选用和质量要求钢管规格为 φ48×3
5mm,且有产品合格证
钢管的端部切口应平整,禁止使用有明显变形、裂纹和严重绣蚀的钢管
扣件应按现行国家标准《钢管支架扣件》(GB15831)的规定选用,且与钢管管径相配套的可锻铸铁扣件,严禁使用不合格的扣件

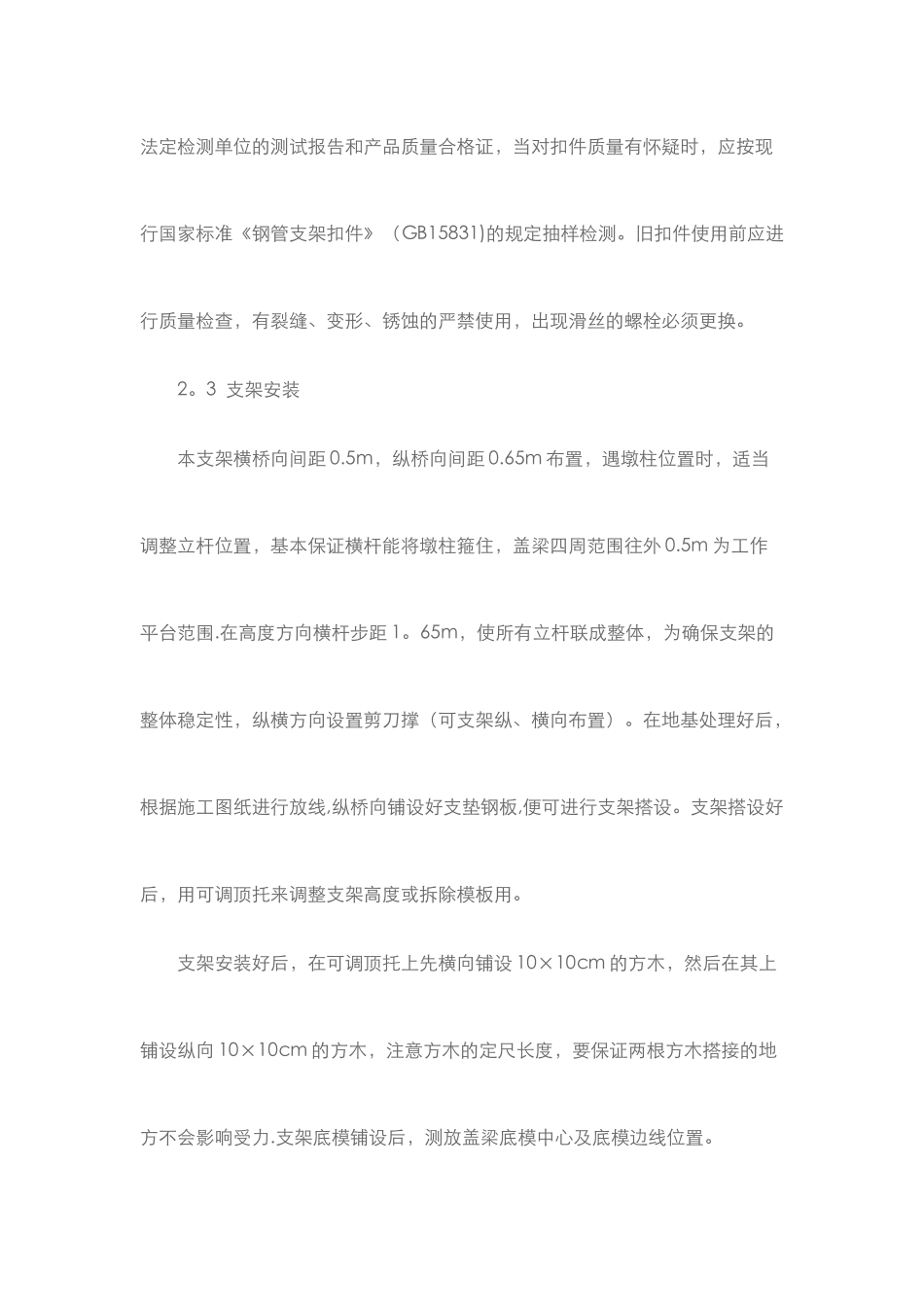

新扣件应有出厂合格证、法定检测单位的测试报告和产品质量合格证,当对扣件质量有怀疑时,应按现行国家标准《钢管支架扣件》(GB15831)的规定抽样检测
旧扣件使用前应进行质量检查,有裂缝、变形、锈蚀的严禁使用,出现滑丝的螺栓必须更换
3 支架安装本支架横桥向间距 0
5m,纵桥向间距 0
65m 布置,遇墩柱位置时,适当调整立杆位置,基本保证横杆能将墩柱箍住,盖梁四周范围往外 0
5m 为工作平台范围
在高度方向横杆步距 1
65m,使所有立杆联成整体,为确保支架的整体稳定性,纵横方向设置剪刀撑(可支架纵、横向布置)
在地基处理好后,根据施工图纸进行放线,纵桥向铺设好支垫钢板,便可进行支架搭设
支架搭设好后,用可调顶托来调整支架高度或拆除模板用
支架安装好后,在可调顶托上先横向铺设 10×10cm 的方木,然后在其上铺设纵向 10×10cm 的方木,注意方木的定尺长度,要保证两根方木搭接的地方不会影响受力
支架底模铺设后,测放盖梁底模中心及底模边线位置

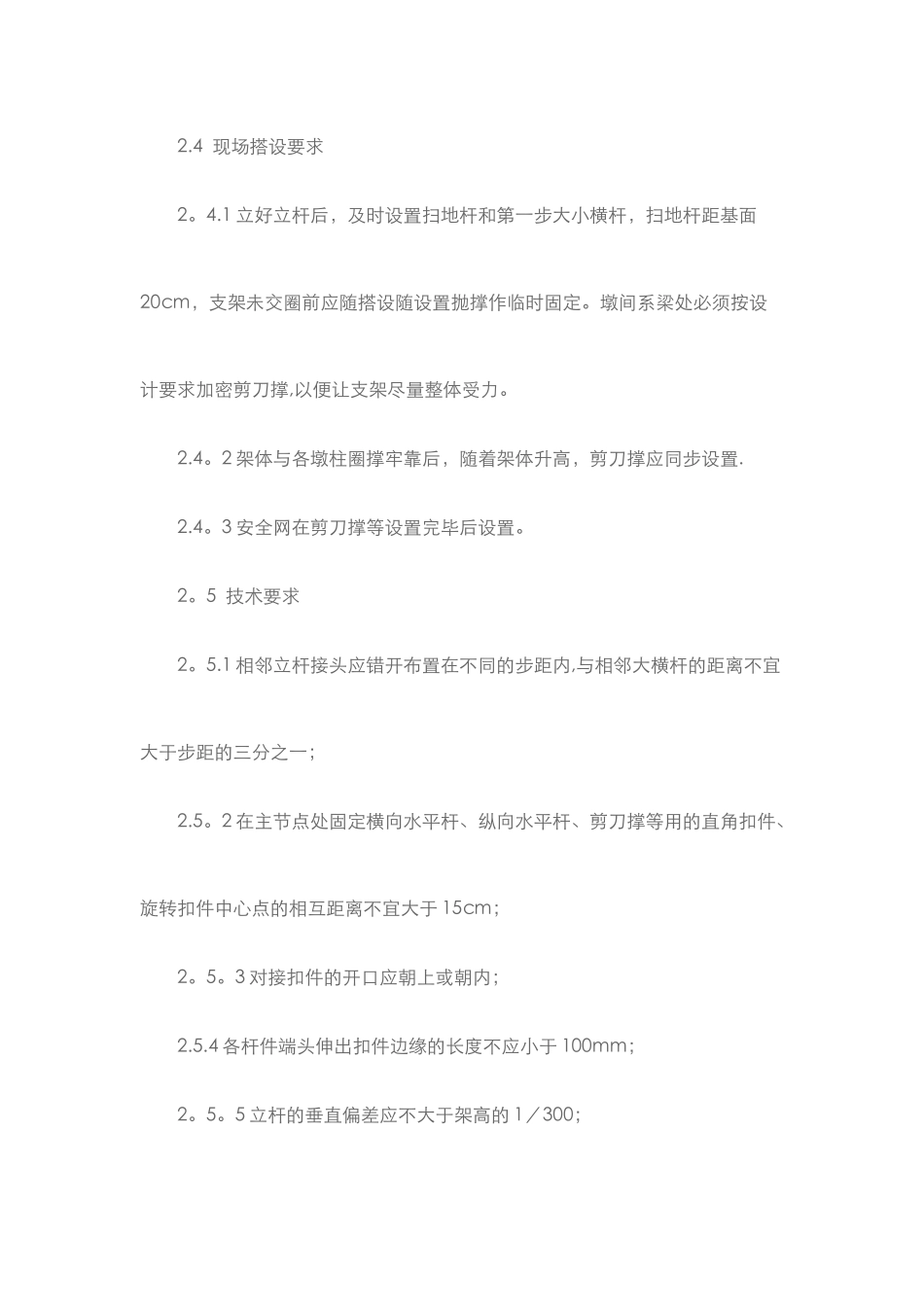

4 现场搭设要求2
1 立好立杆后,及时设置扫地杆和第一步
