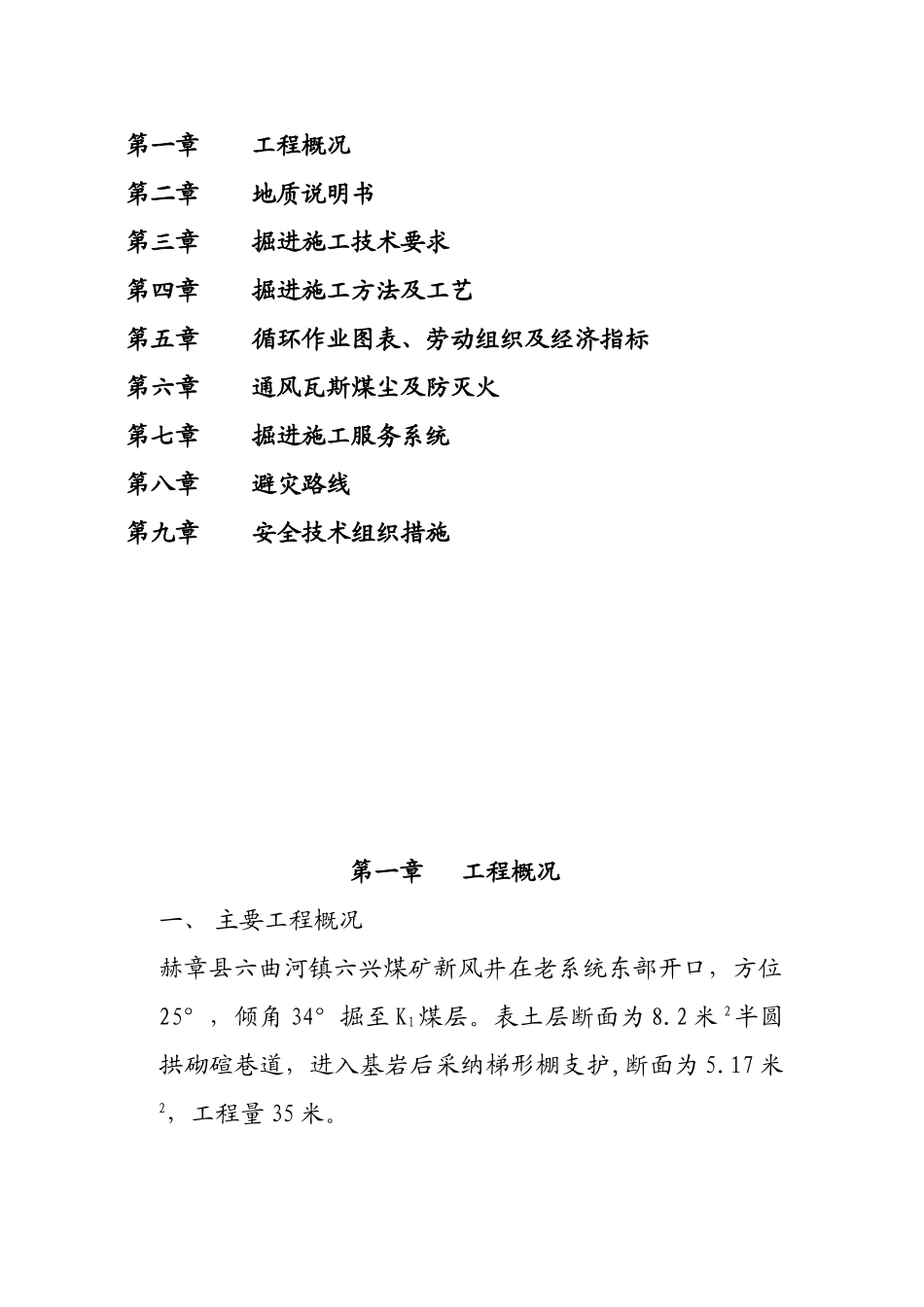

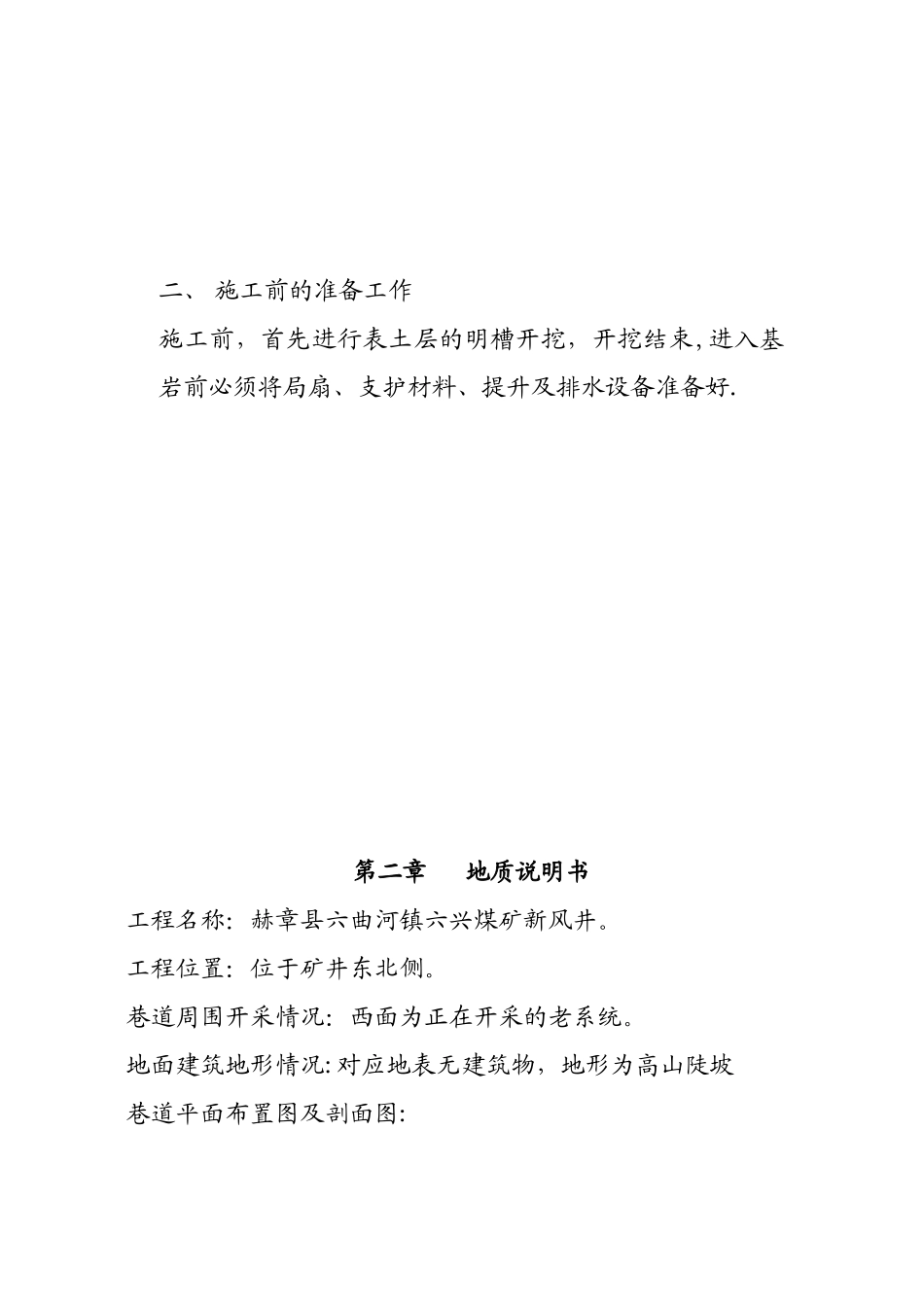

六曲河镇六兴煤矿掘进作业规程工程名称:新风井 施工单位:掘进一队矿 长: 技术负责人:编 制:编制日期:2025、5目 录第一章工程概况第二章地质说明书第三章掘进施工技术要求第四章掘进施工方法及工艺第五章循环作业图表、劳动组织及经济指标第六章通风瓦斯煤尘及防灭火第七章掘进施工服务系统第八章避灾路线第九章安全技术组织措施第一章 工程概况一、 主要工程概况赫章县六曲河镇六兴煤矿新风井在老系统东部开口,方位25°,倾角 34°掘至 K1煤层。表土层断面为 8.2 米 2半圆拱砌碹巷道,进入基岩后采纳梯形棚支护,断面为 5.17 米2,工程量 35 米。二、 施工前的准备工作施工前,首先进行表土层的明槽开挖,开挖结束,进入基岩前必须将局扇、支护材料、提升及排水设备准备好.第二章地质说明书工程名称:赫章县六曲河镇六兴煤矿新风井。工程位置:位于矿井东北侧。巷道周围开采情况:西面为正在开采的老系统。地面建筑地形情况:对应地表无建筑物,地形为高山陡坡巷道平面布置图及剖面图:水文地质情况: 矿区位于六曲河向斜的南西端北西翼,矿区界内没有见到明显的断裂构造,在矿界西侧有一性质不明断层,但对矿区内未造成大的影响,地层呈倾向南东的单斜构造,水文地质条件简单,涌水量小.第三章 施工方法和作业方式一、施工方法:全断面一次爆破成巷掘进。二、作业方式:作业方式根据施工方法及永久支护的相互关系,采纳单行作业与平行作业相互补充的作业方式.第四章 掘进工艺一、支护要求、巷道形状及断面尺寸:二)、巷道形状为梯形。三)、支护断面图示及规格、材料说明、临时支护与永久支护与工作面间的最小和最大距离的平剖图示: 1、木支护断面图示:2、砌碹支护图示:3、支护断面说明:6、木棚支护时:1)、S 掘=8.14m2,S 净=7。48m2。2)、棚距中—中:700mm。上净宽 3.0m,下净宽 3.8m,净高 2。2m。3)、搪材按“四四六”背帮顶,顶上竹笆满背,帮上不背竹笆.4)、所用塘材直径不小于 50mm。7、其他要求:1)、毛水沟断面:300*300mm2.2)、电缆吊挂高度不低于 1。6m.3)、风水管吊挂高度不低于 1。0m。4)、瓦斯管离地高度不小于 300mm.二、掘进:一)、打眼:1、采纳两台 7655 型风钻(一台使用,一台备用)、1。7 米长风钻钎 。2、其作业方式为单行作业。二)、爆破、炸药和雷管的选择炮眼布置图示。1、装药结构图:2、砌碹支护炮眼布置图示:3、木棚支护炮眼布置图示: 5、爆破图表(砌碹):序号眼 名眼...
