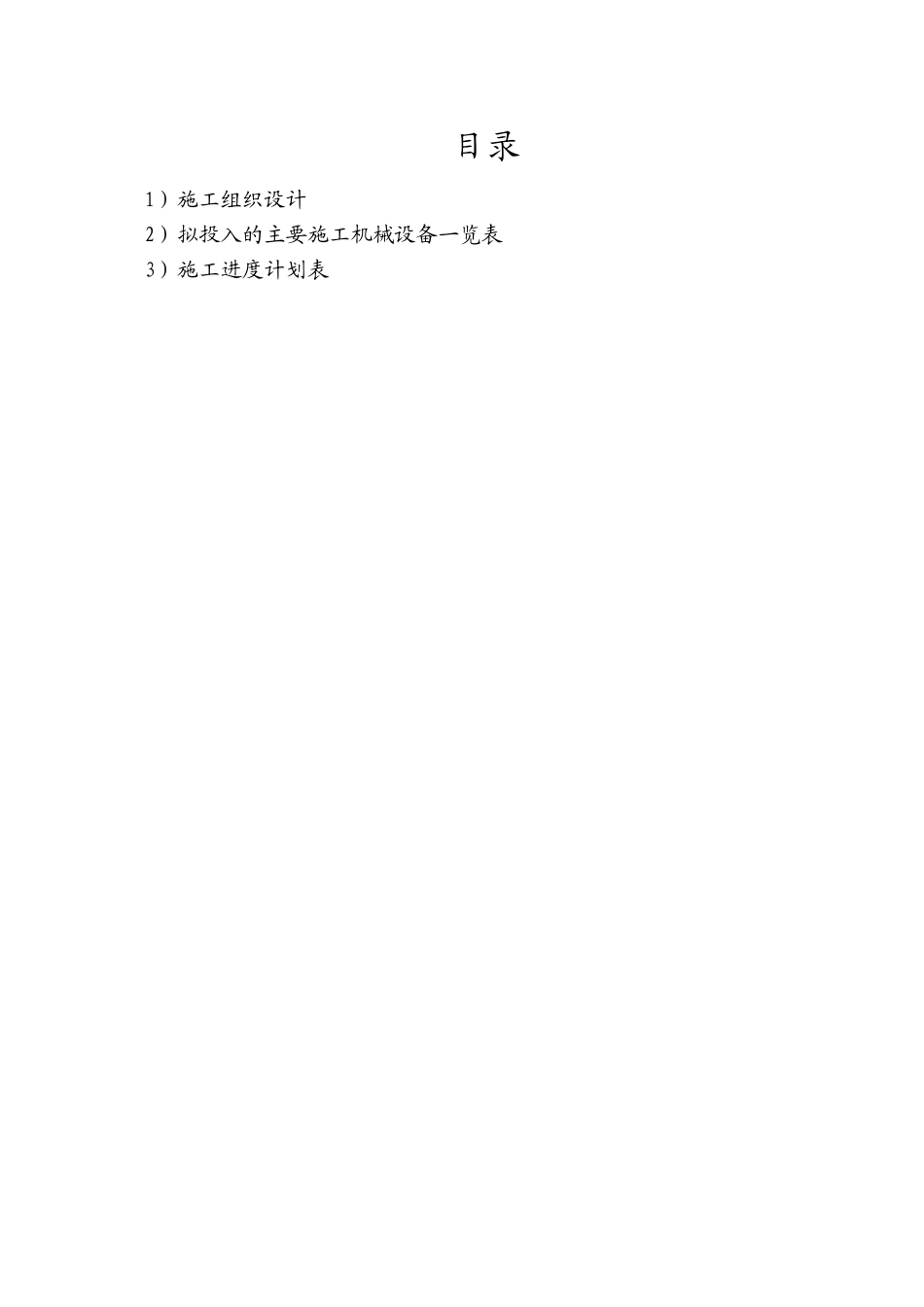

目录1)施工组织设计2)拟投入的主要施工机械设备一览表3)施工进度计划表1)施工组织设计(包括本工程施工现场总平)第一章 综合说明1

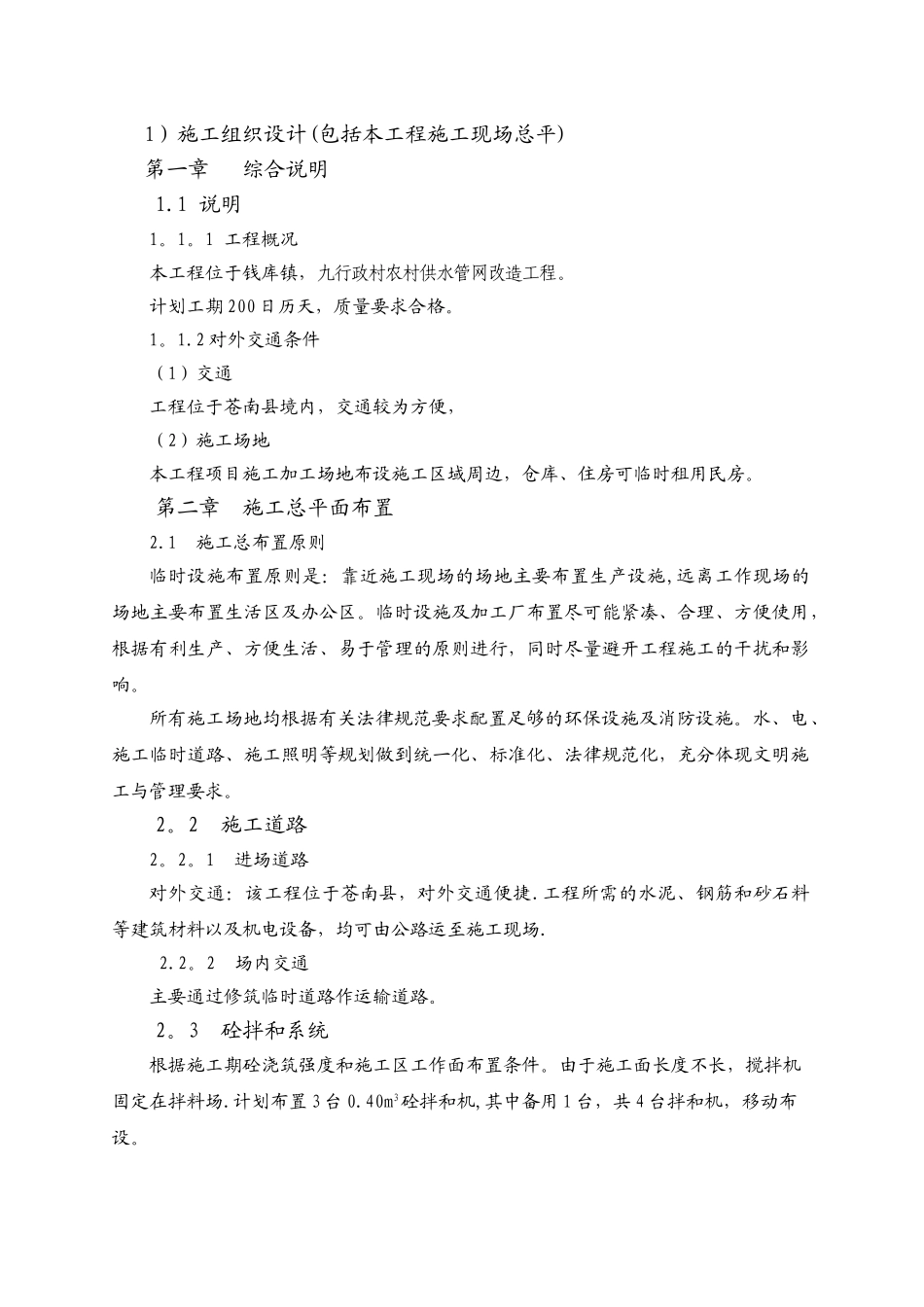

1 工程概况本工程位于钱库镇,九行政村农村供水管网改造工程
计划工期 200 日历天,质量要求合格
2 对外交通条件(1)交通工程位于苍南县境内,交通较为方便,(2)施工场地本工程项目施工加工场地布设施工区域周边,仓库、住房可临时租用民房
第二章 施工总平面布置2
1 施工总布置原则临时设施布置原则是:靠近施工现场的场地主要布置生产设施,远离工作现场的场地主要布置生活区及办公区
临时设施及加工厂布置尽可能紧凑、合理、方便使用,根据有利生产、方便生活、易于管理的原则进行,同时尽量避开工程施工的干扰和影响
所有施工场地均根据有关法律规范要求配置足够的环保设施及消防设施
水、电、施工临时道路、施工照明等规划做到统一化、标准化、法律规范化,充分体现文明施工与管理要求
2 施工道路2
1 进场道路对外交通:该工程位于苍南县,对外交通便捷
工程所需的水泥、钢筋和砂石料等建筑材料以及机电设备,均可由公路运至施工现场
2 场内交通主要通过修筑临时道路作运输道路
3 砼拌和系统根据施工期砼浇筑强度和施工区工作面布置条件
由于施工面长度不长,搅拌机固定在拌料场
计划布置 3 台 0
40m3砼拌和机,其中备用 1 台,共 4 台拌和机,移动布设
砼拌和系统包含,1 处沙堆场、1 处石堆场、1 个砖砌水箱、1 个简易钢管水泥棚、1 间水泥仓库和 1 间材料工具仓库
水泥采纳袋装水泥,水泥、外加剂等材料从本地采购,必须向信誉好的厂家购买
拌和系统工艺流程:2
4 施工辅助设施、仓库及生活设施生活设施(包括住宿、餐厅、浴室、办公室等等)拟向当地租用民房为主
仓库包括五金、其他材料仓库
采纳木质棚搭建于施工区域周边
